Chủ tịch tỉnh Nghệ An chỉ đạo khẩn trương đẩy nhanh tiến độ dự án Nhà máy nhiệt điện LNG Quỳnh Lập

Chủ tịch UBND tỉnh Nghệ An Võ Trọng Hải chỉ đạo khẩn trương đẩy nhanh tiến độ triển khai thực hiện dự án Nhà máy nhiệt điện LNG Quỳnh Lập
Nghệ An đề nghị hỗ trợ để tỉnh sớm triển khai Dự án Nhiệt điện LNG Quỳnh Lập Chủ tịch tỉnh Nghệ An kiểm tra công tác chuẩn bị Lễ khởi công Nhà máy Nhiệt điện LNG Quỳnh Lập hơn 2,2 tỷ USD Chủ tịch tỉnh Nghệ An chỉ đạo bảo đảm đưa Nhà máy Nhiệt điện LNG Quỳnh Lập vào vận hành phát điện trong năm 2030

Theo đó, Chủ tịch UBND tỉnh Nghệ An Võ Trọng Hải yêu cầu Liên danh Nhà đầu tư hoàn thành việc thành lập doanh nghiệp dự án theo quy định; phối hợp với Sở Tài chính hoàn thiện các nội dung còn lại để ký kết Hợp đồng dự án, báo cáo UBND tỉnh trong tháng 6/2026. Đồng thời, đẩy nhanh tiến độ lập Quy hoạch chi tiết xây dựng tỷ lệ 1/500, Báo cáo nghiên cứu khả thi (FS) cùng các hồ sơ thủ tục liên quan.

Lễ công bố và khởi công hạ tầng kỹ thuật Dự án Nhà máy Nhiệt điện LNG Quỳnh Lập vào sáng 18/5
Lễ công bố và khởi công hạ tầng kỹ thuật Dự án Nhà máy Nhiệt điện LNG Quỳnh Lập vào sáng 18/5

Cùng với đó, rà soát toàn bộ nhiệm vụ còn lại, xây dựng tiến độ thực hiện chi tiết cho từng hạng mục công việc nhằm bảo đảm mục tiêu đưa dự án vào vận hành trong năm 2030 theo Quy hoạch điện VIII điều chỉnh. Nhà đầu tư phải chịu hoàn toàn trách nhiệm trước UBND tỉnh và Chủ tịch UBND tỉnh nếu để xảy ra chậm trễ vì nguyên nhân chủ quan. Thời hạn hoàn thành và báo cáo nội dung này là trước ngày 02/7/2026.

Giao Sở Xây dựng chủ trì, phối hợp với UBND phường Tân Mai giải quyết các khó khăn trong việc lập, thẩm định, phê duyệt Quy hoạch chi tiết Khu tái định cư phục vụ giải phóng mặt bằng; đẩy nhanh tiến độ thẩm định, trình duyệt Quy hoạch phân khu phường Tân Mai, báo cáo kết quả và đề xuất phương án xử lý cụ thể.

Ban Quản lý Khu kinh tế Đông Nam chủ trì rà soát, xử lý các vướng mắc liên quan đến Quy hoạch Khu nghĩa trang phục vụ giải phóng mặt bằng dự án thuộc phạm vi Khu công nghiệp Đông Hồi. Nghiên cứu, tham mưu xử lý thẩm quyền quy hoạch trong phạm vi Khu kinh tế Đông Nam và báo cáo UBND tỉnh.

Sở Tài chính đôn đốc, phối hợp hoàn thiện Hợp đồng dự án để tổ chức ký kết trong tháng 6/2026; chủ trì thẩm định hồ sơ, tham mưu UBND tỉnh quyết định chủ trương đầu tư tuyến đường giao thông kết nối phục vụ dự án, hoàn thành trong tháng 6/2026.

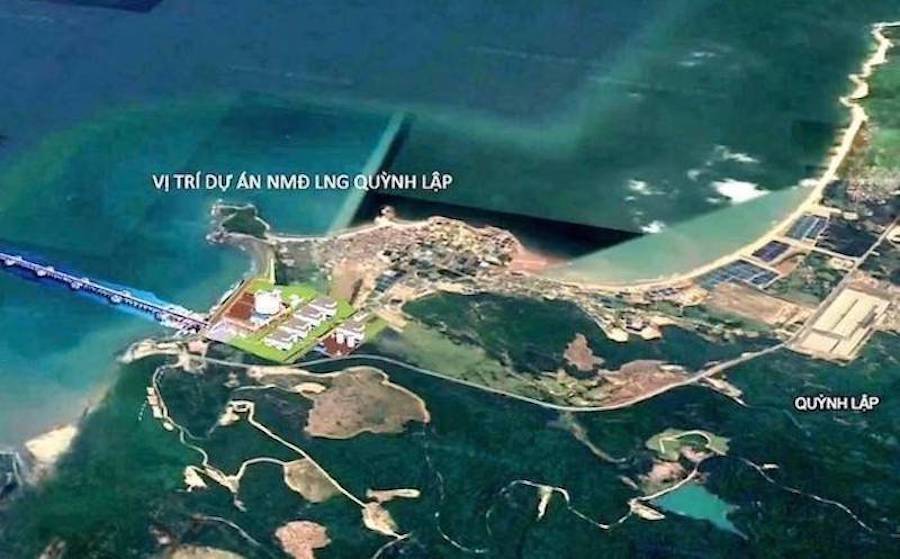

Vị trí quy hoạch Dự án Nhà máy Nhiệt điện LNG Quỳnh Lập trên địa bàn phường Tân Mai, tỉnhNghệ An
Vị trí quy hoạch Dự án Nhà máy Nhiệt điện LNG Quỳnh Lập trên địa bàn phường Tân Mai, tỉnhNghệ An

Sở Nông nghiệp và Môi trường hướng dẫn, đôn đốc các đơn vị thực hiện công tác trích lục, trích đo địa chính, các thủ tục về môi trường thuộc lĩnh vực quản lý.

UBND phường Tân Mai chủ động phối hợp chặt chẽ với các sở, ngành và nhà đầu tư triển khai công tác quy hoạch, bồi thường, hỗ trợ, tái định cư, giải phóng mặt bằng; kịp thời báo cáo các vướng mắc vượt thẩm quyền.

Sở Công Thương chủ trì, phối hợp các cơ quan, đơn vị liên quan thường xuyên theo dõi, đôn đốc, kiểm tra việc triển khai thực hiện Dự án; có nhiệm vụ làm rõ nguyên nhân, trách nhiệm của các cơ quan, đơn vị và Liên danh Nhà đầu tư nếu để xảy ra chậm tiến độ so với cam kết để tham mưu UBND tỉnh xem xét, chỉ đạo xử lý; báo cáo cấp có thẩm quyền đối với các nội dung ảnh hưởng đến tiến độ chung của dự án hoặc vượt thẩm quyền giải quyết của UBND tỉnh.

Tin bài khác
Gia Lai sắp đấu giá khu đất hơn 1.300 m² làm tổ hợp thương mại, nhà hàng

Gia Lai sắp đấu giá khu đất hơn 1.300 m² làm tổ hợp thương mại, nhà hàng

Khu đất rộng 1.389 m² tại xã Hoài Ân, tỉnh Gia Lai dự kiến được đấu giá từ quý III/2026 để thực hiện dự án Tổ hợp Thương mại - Dịch vụ và Nhà hàng, tổng vốn đầu tư 9,7 tỷ đồng.
VDB cho vay tối đa 4.978 tỷ đồng, mở thêm nguồn lực triển khai cao tốc Bảo Lộc – Liên Khương

VDB cho vay tối đa 4.978 tỷ đồng, mở thêm nguồn lực triển khai cao tốc Bảo Lộc – Liên Khương

Khoản tín dụng cho vay tối đa 4.978 tỷ đồng từ Ngân hàng Phát triển Việt Nam (VDB) chi nhánh Lâm Đồng bổ sung nguồn vốn dài hạn cho dự án cao tốc Bảo Lộc – Liên Khương. Với T&T Group – nhà đầu tư góp 60% vốn tại doanh nghiệp dự án – đây là bước tiếp theo trong quá trình hoàn thiện cấu trúc tài chính để đưa tuyến cao tốc trọng điểm của Lâm Đồng tăng tốc triển khai.
Dòng tiền chuyển hướng, đất nền đang trở lại vị thế tài sản tích sản

Dòng tiền chuyển hướng, đất nền đang trở lại vị thế tài sản tích sản

Sau giai đoạn căn hộ dẫn dắt thanh khoản, dòng tiền đang thận trọng hơn và dịch chuyển về đất nền có pháp lý minh bạch, hạ tầng rõ ràng, giá trị sử dụng thực.
Nguồn cung bất động sản thương mại - bán lẻ tiếp tục mở rộng về quy mô

Nguồn cung bất động sản thương mại - bán lẻ tiếp tục mở rộng về quy mô

Trong nửa đầu năm 2026, thị trường bất động sản thương mại - bán lẻ Việt Nam bổ sung khoảng 95.000m² diện tích mới, tăng gấp đôi cùng kỳ năm trước.
Phú Thọ: Hơn 7.000 tỷ đồng sắp đổ vào tổ hợp 5 dự án tại Thịnh Minh

Phú Thọ: Hơn 7.000 tỷ đồng sắp đổ vào tổ hợp 5 dự án tại Thịnh Minh

Tổ hợp 5 dự án công nghiệp, đô thị, nhà ở và hạ tầng tại Thịnh Minh có tổng quy mô vốn hơn 7.000 tỷ đồng, dự kiến khởi công ngày 14/8.
Hà Nội ngày càng khan hiếm nguồn cung văn phòng hạng A tại khu vực trung tâm

Hà Nội ngày càng khan hiếm nguồn cung văn phòng hạng A tại khu vực trung tâm

Thị trường văn phòng Hà Nội đang mở rộng với nguồn cung mới tập trung tại các khu vực phát triển ngoài trung tâm, trong khi nguồn cung văn phòng hạng A tại khu vực trung tâm ngày càng hạn chế.
Phú Thọ đưa 4 dự án đô thị vào “luồng xanh 50%”

Phú Thọ đưa 4 dự án đô thị vào “luồng xanh 50%”

Bốn dự án khu đô thị sinh thái tại khu vực Hòa Bình cũ được Phú Thọ bổ sung vào cơ chế “luồng xanh 50%”, tạo thêm cơ hội thúc đẩy tiến độ đầu tư và phát triển đô thị.
Vành đai 4 Hà Nội đầu tư 85.813 tỷ đồng đang tăng tốc nhưng áp lực vật liệu vẫn đè nặng

Vành đai 4 Hà Nội đầu tư 85.813 tỷ đồng đang tăng tốc nhưng áp lực vật liệu vẫn đè nặng

Dự án Vành đai 4 đạt tiến độ tích cực song vẫn đối mặt áp lực vật liệu, dòng vốn và bài toán PPP, đặt ra thách thức lớn cho mục tiêu hoàn thành toàn tuyến năm 2027.
Gỡ vướng bất động sản: Dòng tiền quay lại nhưng nguy cơ bong bóng giá gia tăng

Gỡ vướng bất động sản: Dòng tiền quay lại nhưng nguy cơ bong bóng giá gia tăng

Hàng nghìn dự án bất động sản được tháo gỡ đang khơi thông dòng vốn, nhưng áp lực tín dụng và nguy cơ bong bóng giá đặt ra thách thức mới cho thị trường.
Cục phó Cục Quản lý nhà và thị trường bất động sản Hoàng Thu Hằng: Sửa Luật tạo đột phá minh bạch thị trường bất động sản

Cục phó Cục Quản lý nhà và thị trường bất động sản Hoàng Thu Hằng: Sửa Luật tạo đột phá minh bạch thị trường bất động sản

Dự thảo Luật Kinh doanh bất động sản sửa đổi hướng đến minh bạch, đơn giản thủ tục, phân cấp mạnh và thúc đẩy số hóa, qua đó tháo gỡ điểm nghẽn, nâng cao hiệu quả vận hành thị trường.
Nhà ở xã hội bước vào chu kỳ mới nhưng nguy cơ dư cung đã xuất hiện

Nhà ở xã hội bước vào chu kỳ mới nhưng nguy cơ dư cung đã xuất hiện

Hàng loạt chính sách tháo gỡ đang tạo động lực mới cho thị trường nhà ở xã hội và nhà ở cho thuê. Tuy nhiên, các chuyên gia cho rằng doanh nghiệp và địa phương cần thận trọng với nguy cơ dư cung cục bộ khi nhiều dự án được phê duyệt nhanh hơn tốc độ hấp thụ của thị trường.
Sửa Luật Kinh doanh bất động sản: Cần đột phá thể chế để khơi thông thị trường

Sửa Luật Kinh doanh bất động sản: Cần đột phá thể chế để khơi thông thị trường

Nhiều ý kiến tại hội thảo cho rằng sửa Luật Kinh doanh bất động sản cần đột phá thể chế, giảm thủ tục, tăng minh bạch và đồng bộ pháp luật nhằm khơi thông nguồn lực, thúc đẩy thị trường phát triển bền vững.
Phú Thọ chi hơn 215 tỷ đồng mở tuyến kết nối KCN Thụy Vân với Lâm Thao

Phú Thọ chi hơn 215 tỷ đồng mở tuyến kết nối KCN Thụy Vân với Lâm Thao

Với tổng vốn đầu tư hơn 215 tỷ đồng, tuyến đường nối Khu công nghiệp Thụy Vân với Quốc lộ 32C được kỳ vọng hoàn thiện hạ tầng giao thông, tăng kết nối và mở rộng không gian thu hút đầu tư tại Phú Thọ.
Sơn La khởi động khu đô thị hơn 2.073 tỷ đồng, quy mô gần 48 ha

Sơn La khởi động khu đô thị hơn 2.073 tỷ đồng, quy mô gần 48 ha

Dự án Khu đô thị mới tại phường Vân Sơn có tổng vốn đầu tư hơn 2.073 tỷ đồng, quy mô gần 48 ha với khoảng 1.015 lô đất ở, góp phần hoàn thiện hạ tầng Khu du lịch quốc gia Mộc Châu.
Bộ Nông nghiệp và Môi trường đề xuất lùi hạn hoàn thiện cơ sở dữ liệu đất đai

Bộ Nông nghiệp và Môi trường đề xuất lùi hạn hoàn thiện cơ sở dữ liệu đất đai

Bộ Nông nghiệp và Môi trường đề xuất do khối lượng dữ liệu đất đai còn tồn đọng lớn buộc cơ quan quản lý đề xuất lùi tiến độ hoàn thiện, trong bối cảnh yêu cầu chuẩn hóa và xác thực thông tin ngày càng khắt khe hơn.
