| Dự án Vành đai 2 – công trình giao thông chiến lược – đã được phường Hải An hoàn thành GPMB sớm nhất toàn thành phố. |
Trong thời gian qua, thực hiện yêu cầu báo cáo tiến độ GPMB đối với các dự án trên địa bàn, UBND phường Hải An đã chủ động phối hợp với các đơn vị liên quan, tích cực hoàn thiện hồ sơ, tập trung xử lý vướng mắc tồn đọng. Đến thời điểm hiện tại, 5/14 dự án trên địa bàn phường đã hoàn thành công tác bồi thường, giải phóng mặt bằng và bàn giao cho nhà thầu thi công. Đặc biệt, Dự án Vành đai 2 – công trình giao thông chiến lược – đã được phường Hải An hoàn thành GPMB sớm nhất toàn thành phố, trở thành địa phương dẫn đầu trong công tác bàn giao mặt bằng phục vụ thi công.
Kết quả này góp phần quan trọng đẩy nhanh việc thực hiện các dự án động lực, trong đó có Vành đai 2, Đường bao Đông Nam, Nhà ga hàng hóa và Nhà ga hành khách Cát Bi – các dự án đã hoàn thiện, tạo nền tảng phát triển hạ tầng đô thị, giao thông và logistics tại khu vực phía Đông Hải Phòng.
Kết quả giải phóng mặt bằng tại các dự án giao thông, hạ tầng
Đối với Dự án Đầu tư xây dựng tuyến đường sắt Lào Cai – Hà Nội – Hải Phòng, đoạn qua phường Hải An dài 5 km với hơn 110.496 m² đất cần thu hồi, liên quan tới 2 tổ chức và 11 hộ dân. Trong diện tích này, hơn 34.600 m² thuộc đất do UBND phường quản lý, không phải bồi thường; diện tích phải bồi thường hơn 75.800 m². Công tác xác định nguồn gốc đất, kiểm đếm và lập dự thảo phương án bồi thường được thực hiện đầy đủ, niêm yết công khai từ 28/8 đến 26/9/2025. Hai cuộc họp đối thoại trong tháng 9 và 10 đã tháo gỡ nhiều vướng mắc. Đến nay, 6 hộ và 1 tổ chức đã đồng thuận, bàn giao hơn 80.225 m². Ngày 14/11/2025, phương án bồi thường đầu tiên đã được phê duyệt với diện tích hơn 67.400 m², tổng kinh phí hơn 671 triệu đồng. Hiện còn 5 hộ và 1 tổ chức chưa cung cấp đủ hồ sơ, tiếp tục được vận động, giải trình.
![]() |

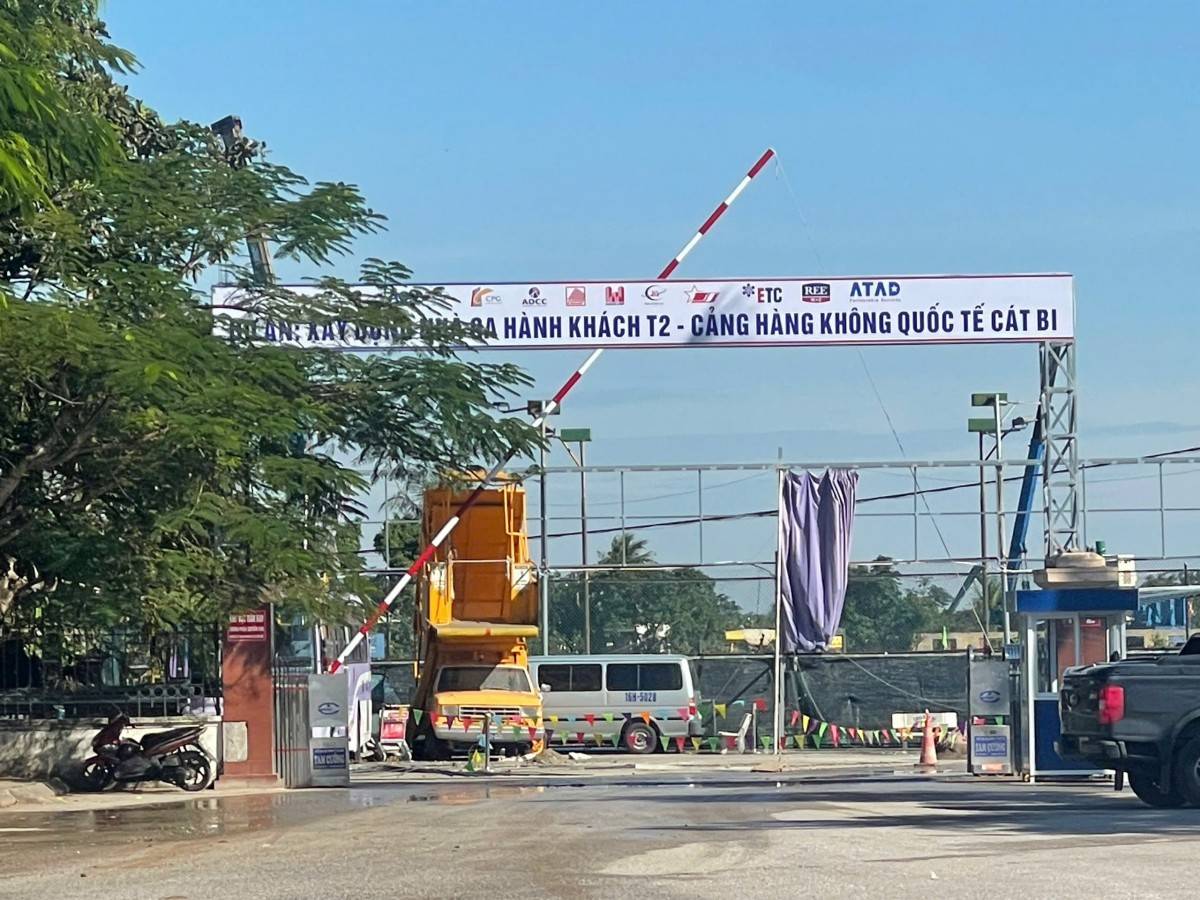

| Dự án nhà ga hành khách T2 |
Tại Dự án Phát triển hạ tầng Khu công nghiệp Nam Tràng Cát, tổng diện tích thu hồi hơn 200 ha liên quan 4 tổ chức và 128 hộ dân. Đến nay, hơn 1,46 triệu m² đã được giải phóng, nhiều hộ dân nhận tiền và bàn giao đất. Khoảng 538.000 m² còn lại chủ yếu thuộc đất doanh nghiệp hoặc hộ thuê, giao khoán nuôi trồng thủy sản. Một số trường hợp chưa nhận tiền hoặc chưa đồng thuận đang tiếp tục được hoàn thiện hồ sơ, phổ biến phương án và ban hành quyết định thu hồi đất theo đúng quy định.
Đối với Dự án Tuyến đường vào trụ sở Đảng ủy – HĐND – UBND phường Đằng Hải, tổng diện tích thu hồi hơn 6.459 m² của 26 tổ chức, hộ dân. Tất cả các phương án đã được phê duyệt, toàn bộ mặt bằng đã được người dân bàn giao. Một kiến nghị liên quan nhu cầu thuê nhà ở xã hội của hộ ông Trần Văn Độ đang được phường xác minh và báo cáo thành phố.
Nhiều vướng mắc được tháo gỡ tại các dự án trọng điểm
Tại Dự án Nhà ga hành khách T2 – Cảng hàng không quốc tế Cát Bi, tổng diện tích sử dụng 18,43 ha liên quan 5 đơn vị quân đội, 4 tổ chức và 175 hộ dân. Đến nay, 7,13 ha đã GPMB và bàn giao cho ACV, 8,24 ha đã GPMB nhưng chưa bàn giao. Khoảng 3,04 ha còn vướng mắc liên quan đến khu doanh trại quân đội, khu đất 40 lô theo kết luận Thanh tra Chính phủ và đề nghị bồi thường của các hộ gia đình quân nhân. UBND phường đã niêm yết, gửi dự thảo phương án tới các hộ dân; Ban QLDA đang lập lại phương án theo đơn giá mới tại Quyết định 196/2025/QĐ-UBND.
Tại Dự án Xuất tuyến 110kV sau TBA 220kV Dương Kinh, diện tích thu hồi hơn 8.255 m², toàn bộ 10 hộ và 1 tổ chức đã đồng thuận. Tháng 12/2025 sẽ là giai đoạn thẩm định, phê duyệt, chi trả tiền bồi thường để bàn giao mặt bằng.
UBND phường Hải An khẳng định sẽ tiếp tục tăng cường đối thoại, giải trình, tạo sự đồng thuận trong Nhân dân; phối hợp chặt chẽ với các sở, ngành và đơn vị thi công; hoàn thiện phương án bồi thường, hỗ trợ, tái định cư theo đúng quy định. Phường đặt mục tiêu bàn giao toàn bộ mặt bằng các dự án đúng tiến độ, góp phần triển khai hiệu quả các dự án động lực, duy trì vị thế địa phương dẫn đầu thành phố trong công tác giải phóng mặt bằng.
