Dự án thành phần 4 thuộc Dự án Đầu tư xây dựng đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 có 9 trụ đường dây 220kV bị ảnh hưởng, nằm trên địa bàn các xã: Thạnh Thới An (huyện Trần Đề) bị ảnh hưởng 2 trụ; xã Đại Tâm (huyện Mỹ Xuyên) bị ảnh hưởng 5 trụ và Phường 10 (thành phố Sóc Trăng) bị ảnh hưởng 2 trụ. Ngành chức năng có liên quan đã trình thẩm định hồ sơ thiết kế di dời đường dây 220kV; Cục Điện lực và Năng lượng tái tạo (Bộ Công Thương) có văn bản đề nghị điều chỉnh, bổ sung hồ sơ theo quy định.
![]() |
Quang cảnh buổi làm việc nhằm tháo gỡ các vướng mắc trong việc di dời lưới điện 220kV thuộc Dự án Đầu tư xây dựng công trình đường bộ cao tốc Châu Đốc - Cần Thơ - Sóc Trăng. |
Theo báo cáo của Sở Nông nghiệp và Môi trường tỉnh Sóc Trăng, tiến độ di dời các công trình hạ tầng kỹ thuật lưới điện 220kV đang bị chậm trễ, gây ảnh hưởng đến tiến độ chung của toàn dự án. Lãnh đạo Sở Nông nghiệp và Môi trường tỉnh Sóc Trăng cho biết, tiến độ lập dự toán bồi thường, hỗ trợ di dời đường dây 220kV đang chậm so với kế hoạch đề ra. Hồ sơ thiết kế và dự toán di dời hiện vẫn chưa được cơ quan có thẩm quyền phê duyệt. UBND các huyện Trần Đề, Mỹ Xuyên vẫn chưa ban hành thông báo thu hồi đất và giá đất cụ thể. Có 4 hộ dân (1 hộ ở Trần Đề và 3 hộ ở Mỹ Xuyên) đã có yêu cầu dời vị trí trụ để thuận tiện cho việc canh tác lúa. Đến nay, Tổng Công ty truyền tải điện Quốc gia vẫn chưa thống nhất nhận tiền để triển khai di dời…
Tại buổi làm việc, Bí thư Tỉnh ủy Sóc Trăng - ông Lâm Văn Mẫn nhấn mạnh, tỉnh sẽ có văn bản gửi Bộ Công Thương đề xuất giao cho EVNNPT làm chủ đầu tư di dời đường dây 220kV. Nếu được Bộ Công Thương chấp thuận, EVNNPT sẽ chủ động thực hiện các giải pháp thiết kế và thi công.
Đối với Ban Quản lý dự án 2 (chủ đầu tư Dự án thành phần 4), Bí thư Tỉnh ủy Sóc Trăng yêu cầu đơn vị tiếp tục hoàn thiện hồ sơ xác định giá trị bồi thường, hỗ trợ di dời, phối hợp với Cục Điện lực và Năng lượng tái tạo để trình cấp có thẩm quyền phê duyệt. Đồng thời, cần xem xét kỹ lưỡng các phương án, hạn chế tối đa ảnh hưởng đến quyền lợi của người dân khi xây dựng trụ mới.
![]() |

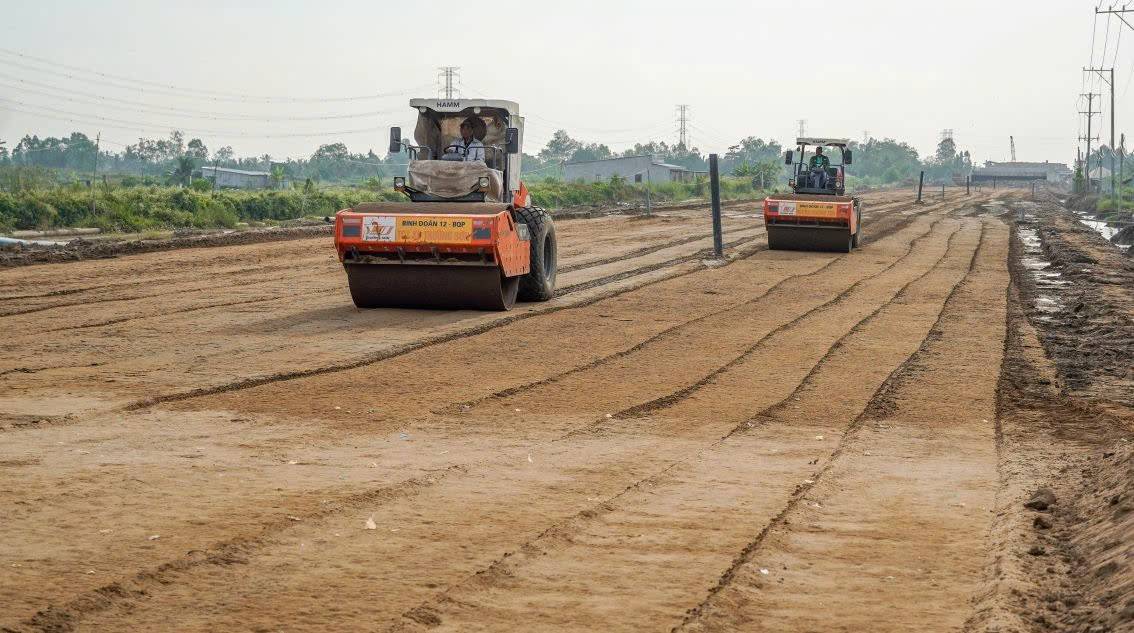

Dự án thành phần 4 thuộc dự án cao tốc Châu Đốc - Cần Thơ - Sóc Trăng đạt 25% giá trị hợp đồng. |
Được biết, Dự án thành phần 4 cao tốc Châu Đốc – Cần Thơ – Sóc Trăng đi qua địa bàn tỉnh Sóc Trăng 57,9 km, ảnh hưởng mặt bằng diện tích đất khoảng 345 ha với khoảng 1.879 hộ dân. Đến nay, công tác giải phóng mặt bằng đạt 99,5% (còn 6 hộ dân chưa nhận tiền bồi thường, hỗ trợ và tái định cư; 9 trụ đường dây 220kV); đã xây dựng 4/4 khu tái định cư.
