Ngày 30/9, ông Bùi Hoàng Phương, Ủy viên dự khuyết Trung ương Đảng, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Quảng Trị đã trực tiếp kiểm tra tiến độ một số công trình, dự án trên địa bàn phường Đông Hà. Cùng tham gia đoàn công tác có ông Lê Quang Chiến, Ủy viên Ban Thường vụ Tỉnh ủy, Bí thư Đảng ủy, Chủ tịch HĐND phường Đông Hà; ông Phan Phong Phú, Phó Chủ tịch UBND tỉnh cùng đại diện lãnh đạo các sở, ngành, địa phương liên quan.
![]() |

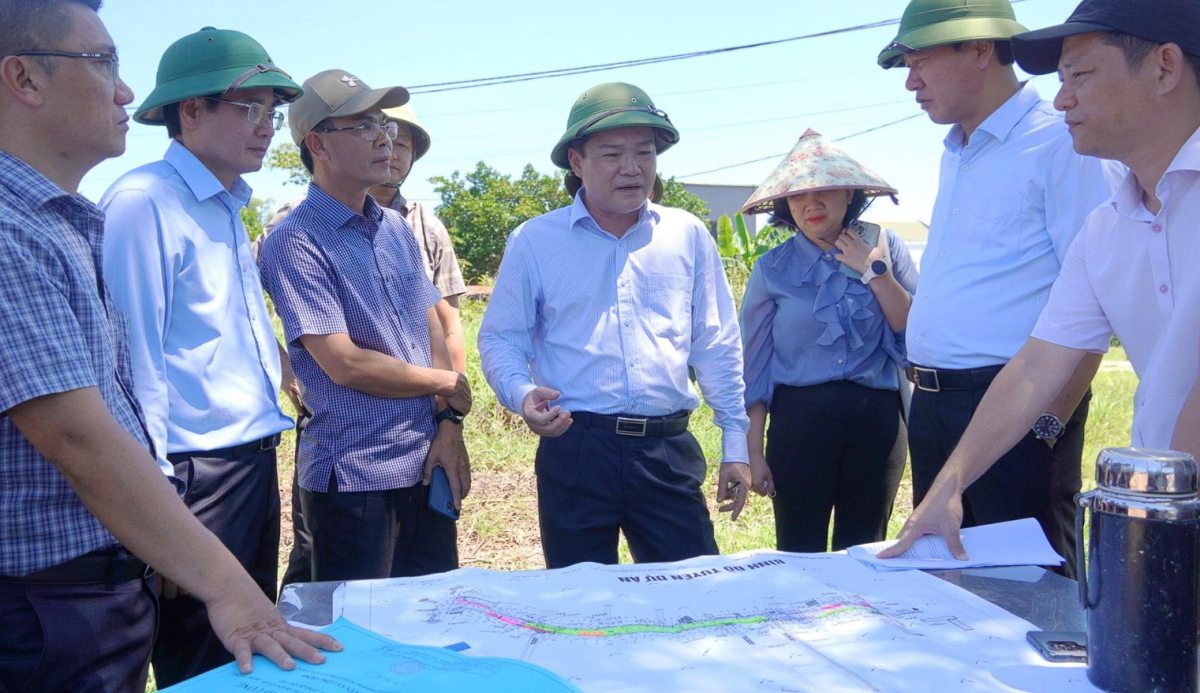

| Ông Bùi Hoàng Phương, Ủy viên dự khuyết Trung ương Đảng, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Quảng Trị đi kiểm tra tiến độ một số công trình, dự án trên địa bàn phường Đông Hà. |
Tại Dự án Phát triển đô thị ven biển miền Trung hướng đến tăng trưởng xanh và ứng phó với biến đổi khí hậu thành phố Đông Hà (cũ), đoàn công tác đã kiểm tra thực tế tiến độ triển khai, công tác giải phóng mặt bằng và tình hình thi công các hạng mục.
Dự án có tổng mức đầu tư hơn 1.100 tỷ đồng, được thực hiện trong giai đoạn 2024 - 2027, gồm 2 hợp phần: đầu tư xây dựng và hỗ trợ kỹ thuật, nâng cao năng lực.
![]() |
| Chủ tịch UBND tỉnh Bùi Hoàng Phương kiểm tra Dự án Phát triển đô thị ven biển miền Trung hướng đến tăng trưởng xanh và ứng phó với biến đổi khí hậu thành phố Đông Hà (cũ) |
Theo báo cáo, công tác đo đạc địa chính, kiểm đếm các thửa đất bị ảnh hưởng cơ bản đã hoàn thành; việc xác định nguồn gốc sử dụng đất đạt 97,64%. Đến nay, phương án bồi thường, hỗ trợ giải phóng mặt bằng được phê duyệt đạt 54,78%. Đối với công tác xây dựng, 7 gói thầu đã hoàn thành lựa chọn nhà thầu, ký kết hợp đồng và tổ chức triển khai, với giá trị thực hiện ước khoảng 234,85 tỷ đồng, tương đương 27,7% tổng giá trị hợp đồng.
Qua kiểm tra, Chủ tịch UBND tỉnh Bùi Hoàng Phương yêu cầu chủ đầu tư, chính quyền địa phương và các sở, ngành liên quan tăng cường phối hợp, chủ động xử lý các khó khăn, vướng mắc, không để những vấn đề thuộc phạm vi trách nhiệm kéo dài, ảnh hưởng đến tiến độ chung của dự án.
Đối với các hạng mục có nhu cầu điều chỉnh, Sở Xây dựng, Sở Tài chính và các cơ quan liên quan được yêu cầu khẩn trương kiểm tra thực tế, rà soát hồ sơ, hoàn thiện thủ tục và tham mưu cấp có thẩm quyền xem xét, quyết định theo quy định.
Liên quan đến kế hoạch nguồn vốn, Chủ tịch UBND tỉnh yêu cầu rà soát toàn bộ quá trình lập, phân bổ và điều chỉnh kế hoạch vốn, làm rõ nguyên nhân, trách nhiệm đối với những nội dung dẫn đến việc phải điều chỉnh tổng mức đầu tư; trên cơ sở đó tham mưu phương án xử lý phù hợp, bảo đảm tính chủ động trong tổ chức thực hiện.
Đối với phần diện tích đã hoàn tất công tác giải phóng mặt bằng, các đơn vị liên quan phải khẩn trương hoàn thiện thủ tục, tổ chức thi công, bảo đảm khối lượng thực hiện theo kế hoạch năm 2026. Đồng thời, tiếp tục đẩy nhanh công tác giải phóng mặt bằng đối với phần diện tích còn lại, hướng tới hoàn thành dự án theo yêu cầu.
Kiểm tra Dự án Đường hai đầu cầu dây văng sông Hiếu - Giai đoạn 1, đoàn công tác ghi nhận dự án có tổng chiều dài tuyến hơn 903 m, thời gian thực hiện đến năm 2026. Đến nay, khoảng 550 m mặt bằng đã được bàn giao cho đơn vị thi công.
![]() |
| Chủ tịch UBND tỉnh Bùi Hoàng Phương chỉ đạo các giải pháp đẩy nhanh tiến độ Dự án Đường hai đầu cầu dây văng sông Hiếu - Giai đoạn 1 |
Trong công tác bồi thường, hỗ trợ và tái định cư, UBND phường Đông Hà đã phê duyệt phương án qua 4 đợt, với 46 trường hợp; 33 trường hợp còn lại đang tiếp tục được triển khai các thủ tục liên quan. Tỷ lệ giải ngân của dự án hiện đạt 43,17%.
Trước yêu cầu bảo đảm tiến độ dự án, Chủ tịch UBND tỉnh Bùi Hoàng Phương yêu cầu các cơ quan chức năng tập trung hoàn thiện thủ tục pháp lý đối với các trường hợp còn lại thuộc diện di dời, đồng thời giải quyết dứt điểm những khó khăn trong bồi thường, hỗ trợ và tái định cư.
Đối với những trường hợp có thể xử lý trong thời gian ngắn, phường Đông Hà cần tăng cường tuyên truyền, vận động, giải thích để người dân hiểu, đồng thuận và chủ động phối hợp thực hiện; trong đó có việc bố trí nơi ở tạm thời để sớm tháo dỡ công trình, bàn giao mặt bằng phục vụ thi công.
Chủ tịch UBND tỉnh cũng yêu cầu lãnh đạo phường Đông Hà, lực lượng Công an cơ sở và các đơn vị liên quan phối hợp chặt chẽ trong công tác tuyên truyền, vận động, bảo đảm việc thực hiện các chính sách bồi thường, hỗ trợ đúng quy định, đồng thời bảo vệ quyền và lợi ích hợp pháp của người dân bị ảnh hưởng bởi dự án.
Các Ban Quản lý dự án, chính quyền địa phương và đơn vị đo đạc phải tăng cường phối hợp, kịp thời hoàn thiện hồ sơ, xử lý những phát sinh trong quá trình thực hiện. Những nội dung vượt thẩm quyền phải được tổng hợp, báo cáo để có hướng giải quyết kịp thời, không để phát sinh tồn đọng kéo dài.
Cùng ngày, đồng chí Phan Phong Phú, Phó Chủ tịch UBND tỉnh cùng lãnh đạo các sở, ngành liên quan kiểm tra tình hình triển khai một số dự án trên địa bàn phường Nam Đông Hà.
![]() |
| Phó Chủ tịch UBND tỉnh Phan Phong Phú kiểm tra các dự án trên địa bàn phường Nam Đông Hà. |
Đoàn công tác kiểm tra Dự án Hệ thống thoát nước khu vực Trường THCS Phan Đình Phùng và Khu phố 2, Phường 5 (cũ); Dự án đường Lê Thánh Tông, thành phố Đông Hà, đoạn từ Lê Lợi đến Hùng Vương, nay thuộc địa bàn phường Nam Đông Hà.
Qua kiểm tra thực tế, Phó Chủ tịch UBND tỉnh Phan Phong Phú yêu cầu các chủ đầu tư, đơn vị quản lý và cơ quan liên quan tập trung nguồn lực, đẩy nhanh tiến độ thi công, phấn đấu hoàn thành các hạng mục trong tháng 12/2026; đồng thời bảo đảm giải ngân toàn bộ nguồn vốn theo thời hạn được giao.
Việc đẩy nhanh tiến độ thi công gắn với giải ngân được xác định là nhiệm vụ quan trọng nhằm nâng cao hiệu quả sử dụng vốn đầu tư công và góp phần cải thiện tỷ lệ giải ngân chung của tỉnh.
Đối với các dự án đang tiếp tục thực hiện nguồn vốn được kéo dài từ năm trước, tình hình giải ngân cơ bản bảo đảm tiến độ, chưa phát sinh những vướng mắc lớn. Phó Chủ tịch UBND tỉnh yêu cầu các đơn vị quản lý kiểm soát chặt chẽ chi phí, tổ chức đầu tư trong phạm vi tổng mức đầu tư đã được cấp có thẩm quyền phê duyệt, hạn chế tối đa nguy cơ phát sinh chi phí ngoài kế hoạch.
Công tác bố trí vốn phải bám sát tiến độ thực hiện và nhu cầu thực tế của từng dự án, bảo đảm nguồn lực được phân bổ đúng trọng tâm, sử dụng tiết kiệm và hiệu quả. Chủ đầu tư cùng các đơn vị liên quan phải thường xuyên cập nhật tiến độ, chủ động xử lý các khó khăn phát sinh, đồng thời đẩy nhanh thi công và hoàn thiện hồ sơ thanh toán để nâng cao hiệu quả giải ngân.
Phó Chủ tịch UBND tỉnh Phan Phong Phú yêu cầu các đơn vị duy trì chế độ theo dõi, kiểm tra thường xuyên; trường hợp phát sinh khó khăn, vướng mắc vượt thẩm quyền phải kịp thời báo cáo UBND tỉnh để xem xét, chỉ đạo giải quyết. Qua đó, bảo đảm các dự án được triển khai đúng tiến độ, chất lượng, phạm vi đầu tư và các quy định hiện hành, góp phần hoàn thành kế hoạch đầu tư công năm 2026.
