Tại Đồng Tháp, công trình cải tạo, nâng cấp đường dây 110kV từ Trạm biến áp 110kV Cao Lãnh đến Trạm biến áp 110kV Trần Quốc Toản được đóng điện dưới sự chỉ đạo trực tiếp của ông Bành Đức Hoài - Thành viên Hội đồng thành viên EVNSPC. Dự án có tổng vốn gần 88 tỷ đồng, chiều dài hơn 12,9 km, đi qua địa bàn xã An Bình (huyện Cao Lãnh cũ) và phường Mỹ Phú, xã Mỹ Trà, phường Mỹ Ngãi (thành phố Cao Lãnh cũ), tỉnh Đồng Tháp cũ.
![]() |

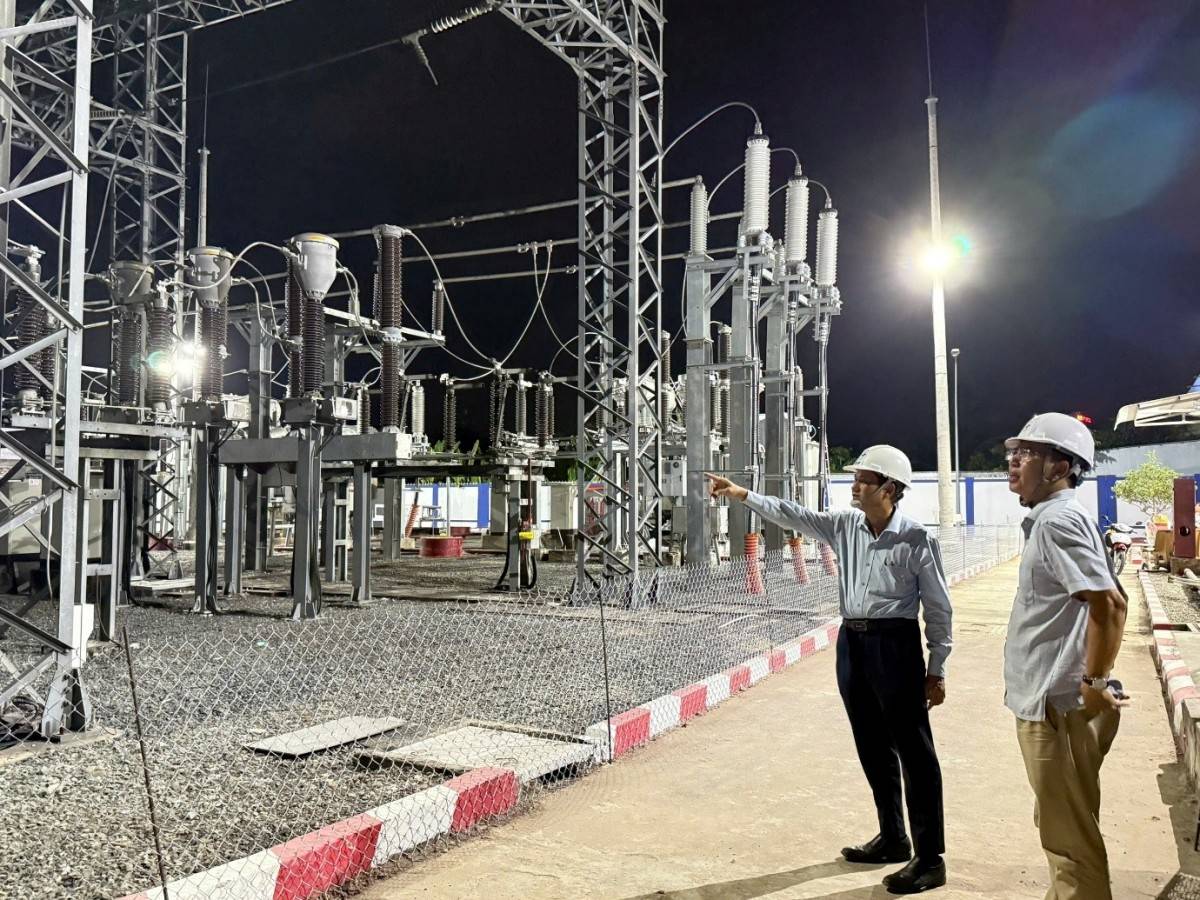

| Thành viên HĐTV EVNSPC Bành Đức Hoài tham gia chỉ đạo công tác đóng điện Công trình cải tạo, nâng cấp đường dây 110kV từ TBA 110kV Cao Lãnh – TBA 110kV Trần Quốc Toản, vào tối khuya ngày 25/4/2026 (người bên trái hình) |
Công trình có khối lượng thi công lớn, nhiều hạng mục phức tạp và gặp nhiều khó khăn trong công tác bồi thường, giải phóng mặt bằng. Song với sự phối hợp, hỗ trợ tích cực của chính quyền địa phương, sự đồng thuận của người dân nơi dự án đi qua, và sự quyết tâm của các đơn vị tham gia dự án, công trình đã hoàn thành vượt tiến độ hai tháng so với kế hoạch.
Dù gặp không ít khó khăn về giải phóng mặt bằng và khối lượng thi công lớn, công trình vẫn hoàn thành vượt tiến độ 2 tháng nhờ sự phối hợp chặt chẽ giữa chính quyền địa phương, người dân và các đơn vị thi công. Khi đi vào vận hành, công trình góp phần nâng cao khả năng truyền tải, đảm bảo độ tin cậy cung cấp điện theo tiêu chí N-1, đặc biệt trong cao điểm mùa nắng nóng.
![]() |
| Công trình Cải tạo, nâng tiết diện đường dây 110kV TBA 220kV Châu Đốc – Cái Dầu” giai đoạn 1 đóng điện hoàn thành vào khuya ngày 25/4/2026. |
Tại An Giang, EVNSPC phối hợp với các đơn vị liên quan đóng điện thành công giai đoạn 1 dự án cải tạo, nâng tiết diện đường dây 110kV từ Trạm biến áp 220kV Châu Đốc đến Cái Dầu vào lúc 23h20 cùng ngày. Dự án có tổng vốn hơn 163 tỷ đồng, với quy mô nâng cấp từ 1 mạch lên 2 mạch dài hơn 19,2 km. Giai đoạn 1 đã hoàn thành gần 3 km đường dây.
Khi hoàn thành toàn bộ, công trình sẽ giúp giảm tổn thất điện năng, tăng tính linh hoạt vận hành, đồng thời nâng cao độ tin cậy cung cấp điện cho khu vực thông qua khả năng liên kết và chia tải giữa các trạm biến áp 110kV lân cận như Châu Đốc, An Châu, Tri Tôn
Và tỉnh Vĩnh Long, công trình Đường đây mạch 2 từ Trạm biến áp 220kV Trà Vinh 2 – Trạm biến áp 110kV Cầu Kè cũng đã hoàn thành giai đoạn 1.
![]() |
| Lãnh đạo EVNSP và lãnh đạo CTĐL Đồng Tháp đến thăm hỏi, tặng quà động viên các lực lượng tham gia xây dựng dự án trước giờ đóng điện tại công trình |
Với tổng mức đầu tư trên 184 tỷ đồng, công trình có chiều dài 24,3km, đi qua địa bàn các huyện Châu Thành, Tiểu Cần, Càng Long, Cầu Kè (tỉnh Trà Vinh cũ); trong đó giai đoạn 1 hoàn thành 3,9km.
Khi hoàn thành và đưa vào vận hành toàn bộ công trình, Đường đây mạch 2 từ Trạm biến áp 220kV Trà Vinh 2 – Trạm biến áp 110kV Cầu Kè sẽ tăng năng lực cung cấp điện cho phụ tải các huyện Cầu Kè, Tiểu Cần, Trà Cú, Duyên Hải và khu vực lân cận thuộc tỉnh Trà Vinh cũ; đồng thời hoàn thiện kết lưới 110kV, nâng cao độ tin cậy cung cấp điện cho khu vực; giải phóng công suất các nguồn năng lượng tái tạo trên địa bàn tỉnh Trà Vinh cũ vào hệ thống lưới điện quốc gia.
![]() |
Công trình đường dây mạch 2 từ TBA 220kV Trà Vinh 2 – TBA 110kV Cầu Kè giai đoạn 1 đã đóng hoàn tất lúc chiều muộn ngày 25/4/2026 |
Để có được những thành quả trên là sự quan tâm, chỉ đạo quyết liệt từ Lãnh đạo EVNSPC; sự nỗ lực của các ban chuyên môn và các đơn vị liên quan như: Ban QLDA lưới điện miền Nam, Ban QLDA điện lực miền Nam, các Công ty Điện lực Vĩnh Long, An Giang, Đồng Tháp, Trung tâm Điều hành SCADA, Công ty Thí nghiệm Điện miền Nam, Công ty Tư vấn Điện miền Nam, các nhà thầu thi công; cùng sự hỗ trợ, phối hợp chặt chẽ của Trung tâm Điều độ hệ thống điện miền Nam.
Đặc biệt, sự giúp đỡ, hỗ trợ nhiệt tình của chính quyền địa phương các cấp, sự ủng hộ, chia sẻ của người dân trên địa bàn các công trình đi qua cũng đã góp phần quan trọng trong việc hoàn thành đạt và vượt tiến độ xây dựng các công trình.
Thành công của việc đóng điện đồng loạt 3 công trình trong cùng một ngày là kết quả của sự chỉ đạo quyết liệt từ lãnh đạo EVNSPC, cùng nỗ lực của các đơn vị như Ban Quản lý dự án lưới điện miền Nam, các công ty điện lực địa phương, đơn vị tư vấn, thí nghiệm, nhà thầu thi công và đặc biệt là sự phối hợp của Trung tâm Điều độ hệ thống điện miền Nam.
Bên cạnh đó, sự hỗ trợ tích cực từ chính quyền các cấp và sự đồng thuận của người dân tại các khu vực dự án đi qua đã đóng vai trò quan trọng, góp phần giúp các công trình hoàn thành đúng và vượt tiến độ.
Với 45 công trình đã được đóng điện, EVNSPC đang tiến gần đến mục tiêu hoàn thành 51 công trình lưới điện 110kV trước ngày 30/4/2026, theo Nghị quyết số 46-NQ/ĐU của Đảng ủy Tổng công ty, hướng tới hoàn thành toàn diện kế hoạch đầu tư xây dựng năm 2026.
