Nghệ An: Lãnh đạo tỉnh đi kiểm tra hiện trường để xử lý các vướng mắc liên quan Dự án Hồ chứa nước Bản Mồng

Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ đã đi kiểm tra hiện trường để tháo gỡ khó khăn, vướng mắc liên quan Dự án Hồ chứa nước Bản Mồng…
Chủ tịch tỉnh Nghệ An chỉ đạo bảo đảm đưa Nhà máy Nhiệt điện LNG Quỳnh Lập vào vận hành phát điện trong năm 2030 Nghệ An phấn đấu hoàn thành công trình đường bộ cao tốc Vinh – Thanh Thuỷ Nghệ An chấp thuận chủ trương đầu tư dự án Khu công nghiệp Thọ Lộc giai đoạn 2

Hôm nay (20/5), Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ đã đi kiểm tra hiện trường và làm việc với các sở, ngành, đơn vị, địa phương liên quan để xử lý các vướng mắc, khó khăn liên quan đến Dự án Hồ chứa nước Bản Mồng (giai đoạn 1) và Dự án Hồ chứa nước Kẻ Nính…

Tại thực địa, Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ nghe đại diện xã Châu Bình báo cáo một số vướng mắc trong quá trình triển khai các dự án trên địa bàn
Tại thực địa, Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ nghe đại diện xã Châu Bình báo cáo một số vướng mắc trong quá trình triển khai các dự án trên địa bàn

Sau khi đi kiểm tra thực địa tại kênh tiêu Châu Bình; Nghĩa trang Kẻ Khoang - đập phụ 3; khu tái định cư sau đập phụ 1; khu tái định cư dốc 77; cống bản Lè 3, cống bản Lè 1; cầu Kẻ Nính; cầu Khe Bá và đập Kẻ Nính, Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ đã làm việc với các sở, ngành, đơn vị, địa phương liên quan…

Theo báo cáo tại buổi làm việc, về công tác bồi thường, giải phóng mặt bằng (GPMB) và tái định cư tại xã Quỳ Châu cơ bản hoàn thành, còn hạng mục di dời đường điện nằm trong mặt bằng thi công Cầu Khe Bá và Cầu Kẻ Nính đang thực hiện; còn 11 hộ dân ở Khu dân cư số 7 bản Lâm Hội ảnh hưởng của mực nước dềnh đang hoàn tất các thủ tục để bồi thường.

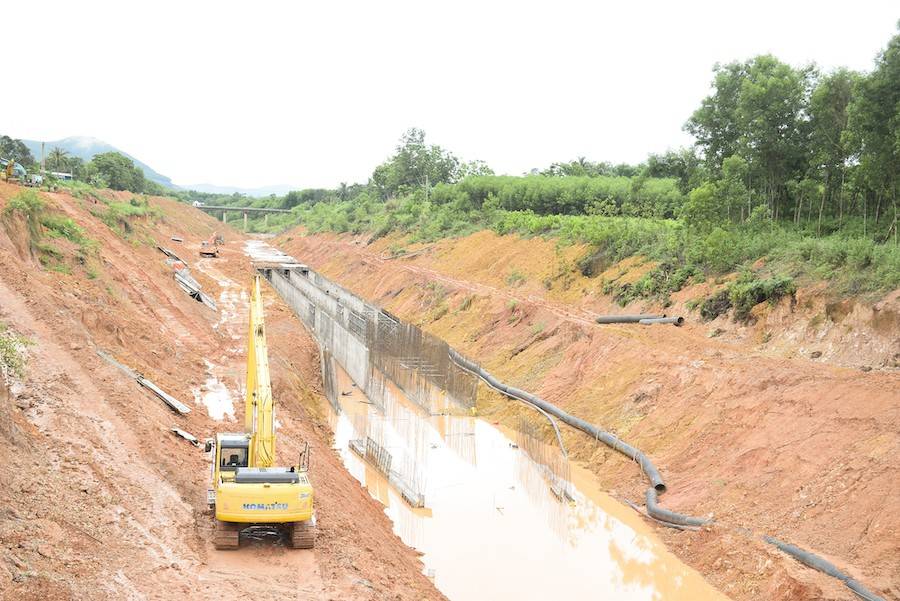

Kênh tiêu Châu Bình đang được thi công
Kênh tiêu Châu Bình đang được thi công

Tại xã Châu Bình, hiện chưa phê duyệt phương án bồi thường phần bổ sung Kênh tiêu Châu Bình; một số hộ dân đang còn kiến nghị bổ sung chính sách hỗ trợ đền bù. Các tuyến đường sản xuất trong lòng hồ sau khi hồ dâng nước, nhiều tuyến đường vào các khu sản xuất (chủ yếu trồng keo) bị ngập nhưng chưa có đường thay thế.

Đối với các hạng mục do Ban Quản lý dự án Nông nghiệp và Môi trường thực hiện, đến nay, đã thi công gia cố bổ sung Kênh tiêu Châu Bình đạt giá trị 18,3 tỷ đồng /73,5 tỷ đồng, hoàn thành đạt 25% giá trị hợp đồng.

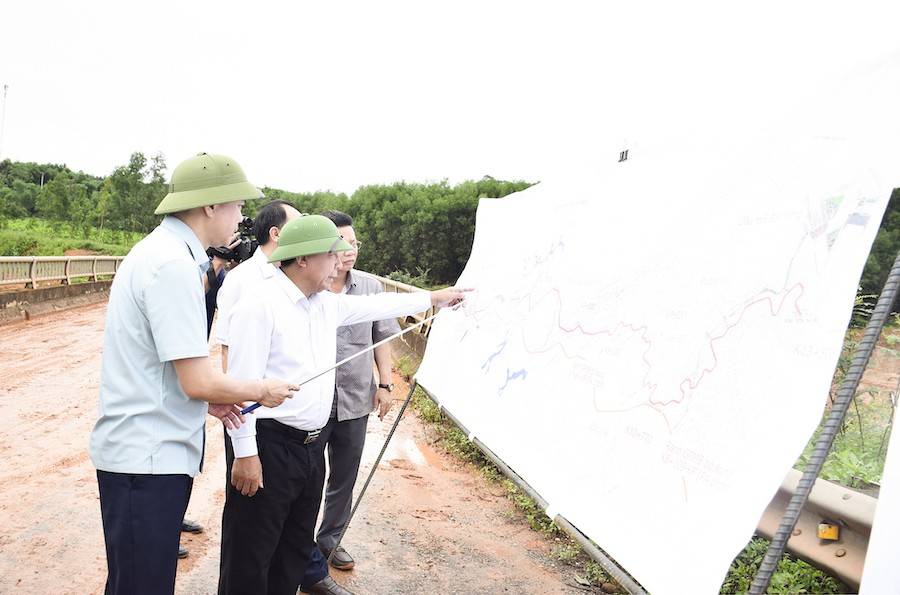

Ông Nguyễn Văn Đệ - Phó Chủ tịch UBND tỉnh Nghệ An  nghe báo cáo tiến độ thực hiện kênh tiêu Châu Bình tại hiện trường
Ông Nguyễn Văn Đệ - Phó Chủ tịch UBND tỉnh Nghệ An nghe báo cáo tiến độ thực hiện kênh tiêu Châu Bình tại hiện trường

Hạng mục hoàn trả đường dân sinh trong lòng hồ đã thi công đạt giá trị 29,7 tỷ đồng /53,6 tỷ đồng, hoàn thành đạt 56% giá trị hợp đồng. Dự kiến hoàn thành trước ngày 15/8/2026. Trong đó, Cầu Khe Bá sản lượng đạt 5,9 tỷ/14,6 tỷ, hoàn thành 40% giá trị hợp đồng; Tràn Pom Lầu và Cống Bản Lè 1 sản lượng đạt 3,94 tỷ đồng /8,9 tỷ đồng, hoàn thành 44% giá trị hợp đồng; Cầu Kẻ Nính sản lượng đạt 11,7 tỷ đồng /19,3 tỷ đồng, hoàn thành 61% giá trị hợp đồng; Cống Bản Lè 3 và đường số 5 sản lượng đạt 7.75 tỷ đồng /9.96 tỷ đồng, hoàn thành 78% giá trị hợp đồng. Hạng mục hoàn trả đường dân sinh rà soát sau tháng 4/2025 (Cầu Bản Độ 2) đang tổ chức lựa chọn nhà thầu xây lắp.

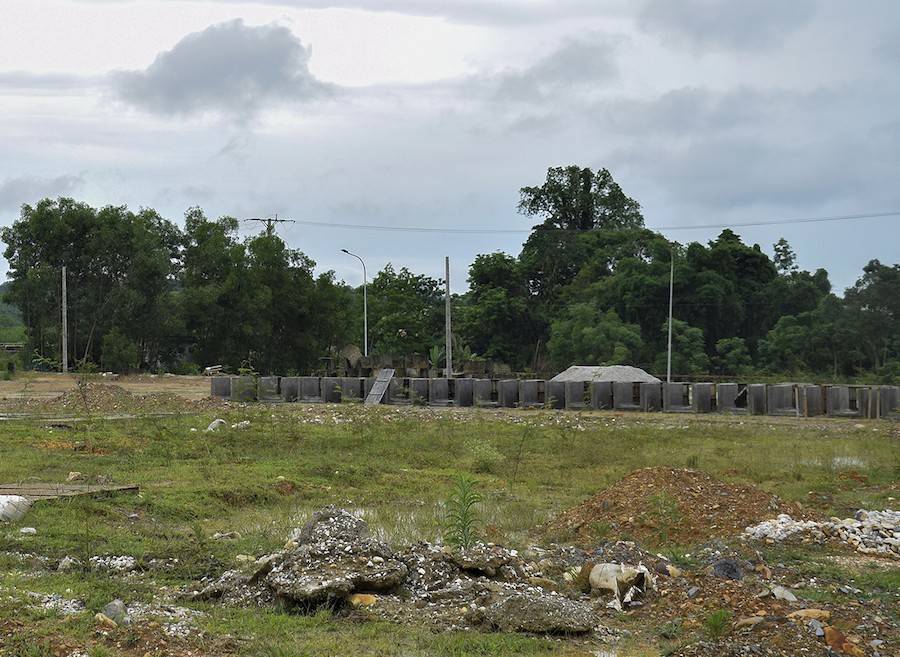

Khu tái định cư sau đập phụ 1 đang thi công dở dang
Khu tái định cư sau đập phụ 1 đang thi công dở dang

Đối với các khu tái định cư, định canh do UBND xã Châu Bình thực hiện, đến nay, nghĩa trang mới bản Kẻ Khoang đã thi công đạt khoảng 19% giá trị xây lắp. Khu tái định cư xen dắm khu vực dốc 77 có tổng mức đầu tư 17,5 tỷ đồng đã thi công hoàn thành, đủ điều kiện nghiệm thu hoàn thành công trình đưa vào sử dụng. Khu tái định cư sau đập phụ 1 có tổng mức đầu tư 26,2 tỷ đồng; hiện đang thi công bê tông đúc sẵn hệ thống mương thoát nước, đường nội bộ. Thi công đạt khoảng 67% giá trị xây lắp.

Dự án Cầu Kẻ Nính sản lượng đạt 11,7 tỷ đồng /19,3 tỷ đồng
Dự án Cầu Kẻ Nính sản lượng đạt 11,7 tỷ đồng /19,3 tỷ đồng

Khu sản xuất vị trí 1, khu vực dốc 77 Bản Lầu 2 có tổng mức đầu tư 15 tỷ đồng và Khu vực Na Cáng thuộc bản Bình 3 có tổng mức đầu tư 15 tỷ đồng đã ký hợp đồng xây lắp. Khu sản xuất Đồng Lùng, Na Cáng có tổng mức đầu tư 28 tỷ đồng đã phê duyệt Báo cáo kinh tế - kỹ thuật.

Các khu sản xuất Bản Quỳnh 2 và Băng Mét tổng mức đầu tư 17,2 tỷ đồng; hiện nay đã phê duyệt quy hoạch chi tiết; tiếp tục hoàn thiện hồ sơ pháp lý để triển khai GPMB và thi công.

Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ đã đi kiểm tra hiện trường và làm việc với các sở, ngành, đơn vị, địa phương liên quan để xử lý các vướng mắc, khó khăn
Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ làm việc với các sở, ngành, đơn vị, địa phương liên quan để xử lý các vướng mắc, khó khăn

Tổng số vốn đã bố trí cho các dự án là 2.909,53 tỷ đồng (năm 2026 bố trí 364,291 tỷ đồng), trong đó đã giải ngân được 2.519,754 tỷ đồng, đạt 86,6%. Năm 2026, bố trí 364 tỷ đồng (chuyển từ năm 2025 sang), đến nay đã giải ngân được 20 tỷ đồng, còn lại 344 tỷ đồng; dự kiến đến ngày 31/12/2026 giải ngân 274 tỷ đồng.

Hiện, công tác GPMB các hạng mục điều chỉnh kênh tiêu Châu Bình và hoàn trả đường dân sinh do UBND xã Châu Bình và Quỳ Châu triển khai đến nay chưa hoàn thành (di dời đường điện tại cầu Khe Bá, cầu Kẻ Nính; một số hộ dân đang còn kiến nghị bổ sung chính sách hỗ trợ đền bù)…

Ông Nguyễn Hào - Giám đốc Ban  Quản lý dự án Nông nghiệp và Môi trường Nghệ An báo cáo tại buổi làm việc
Ông Nguyễn Hào - Giám đốc Ban Quản lý dự án Nông nghiệp và Môi trường Nghệ An báo cáo tại buổi làm việc

Ban Quản lý dự án Nông nghiệp và Môi trường đang chủ trì, phối hợp với UBND các xã: Châu Bình, Quỳ Châu để bổ sung và hoàn thiện các hạng mục còn lại. Đề nghị UBND tỉnh và các sở, nghành quan tâm hỗ trợ để hoàn thành dự án theo kế hoạch đã được Bộ Nông nghiệp và Môi trường giao (ngày 31/12/2026).

Dự án sửa chữa, nâng cấp hồ chứa nước Kẻ Nính được phê duyệt tại Quyết định số 5719/QĐ.UBND ngày 28/10/2014 có nhiệm vụ cấp tưới nước cho 368 ha đất canh tác lúa nước, 102 ha mía và cấp nước sinh hoạt cho nhân dân trong vùng. Tổng mức đầu tư của dự án hơn 139 tỷ đồng. Đơn vị thi công đã hoàn thành xong hạng mục phần giao thông (phần nền và công trình trên tuyến); đang thi công triển khai cụm công trình đầu mối.

Tại buổi làm việc, UBND xã Quỳ Châu đề nghị cho phép bổ sung kinh phí thực hiện chuyển đổi mục đích khoảng 63,82 ha đất rừng sản xuất; cho phép thực hiện giai đoạn 3 (Hạng mục kênh và công trình trên kênh chính và Hạng mục Đường ống cấp nước sinh hoạt; Hạng mục Nhà quản lý, cổng, hàng rào)...

Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ chỉ đạo tháo gỡ khó khăn, vướng mắc liên quan Dự án Hồ chứa nước Bản Mồng
Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ chỉ đạo tháo gỡ khó khăn, vướng mắc liên quan Dự án Hồ chứa nước Bản Mồng

Qua kiểm tra thực địa và nghe báo cáo, kiến nghị tại buổi làm việc, Phó Chủ tịch UBND tỉnh Nghệ An Nguyễn Văn Đệ chỉ đạo: Các đơn vị, địa phương, nhà đầu tư tập trung thực hiện các nhiệm vụ được giao; tập trung nhân lực, vật lực, tranh thủ thời tiết thuận lợi để thi công các dự án. Đồng thời, yêu cầu phải hoàn thành dự án Kênh tiêu Châu Bình trước ngày 15/8/2026; hoàn thành thi công Nghĩa trang Kẻ Khoang - đập phụ 3 trước ngày 30/6/2026; hoàn thành khu tái định cư sau đập phụ 1 trước ngày 30/6/2026; khẩn trương tiến hành bốc thăm cho nhân dân vào ở tại Khu tái định cư xen dắm khu vực dốc 77; tập trung hoàn thành các khu sản xuất trong năm 2026. Đối với Dự án sửa chữa, nâng cấp hồ chứa nước Kẻ Nính, giao chủ đầu tư phối hợp với các đơn vi liên quan rà soát lại nguồn vốn, tháo gỡ các vướng mắc của dự án.

Tin bài khác
Hà Nội miễn vé xe buýt, metro 5 ngày dịp Quốc khánh 2/9

Hà Nội miễn vé xe buýt, metro 5 ngày dịp Quốc khánh 2/9

Hà Nội miễn vé hành khách trên 128 tuyến xe buýt có trợ giá và hai tuyến metro trong năm ngày, từ 29/8 đến hết 2/9, nhằm khuyến khích sử dụng phương tiện công cộng.
Thanh Hóa: Hàng nghìn người sẽ tham gia chương trình “Cùng Việt Nam tiến bước”, hướng tới kỷ niệm Quốc khánh 2/9

Thanh Hóa: Hàng nghìn người sẽ tham gia chương trình “Cùng Việt Nam tiến bước”, hướng tới kỷ niệm Quốc khánh 2/9

Hưởng ứng chương trình “Cùng Việt Nam tiến bước” năm 2026 - hoạt động đi bộ diễn ra trên toàn quốc chào mừng Quốc khánh 2/9, Thanh Hóa dự kiến có khoảng 4.000 - 6.000 người tham gia. Theo kế hoạch, sự kiện sẽ diễn ra vào 6 giờ sáng Chủ nhật, ngày 30/8, tại Quảng trường Lam Sơn, phường Hạc Thành.
Hà Tĩnh siết xử lý dự án chậm tiến độ, để đất “treo” kéo dài

Hà Tĩnh siết xử lý dự án chậm tiến độ, để đất “treo” kéo dài

UBND tỉnh Hà Tĩnh yêu cầu rà soát toàn diện các dự án đầu tư có sử dụng đất, làm rõ tiến độ, hiện trạng, nguyên nhân và trách nhiệm; kiên quyết xử lý những dự án không còn khả năng triển khai, sử dụng đất kém hiệu quả hoặc có dấu hiệu vi phạm.
Hà Tĩnh xây dựng hệ sinh thái số, lấy dữ liệu làm nền tảng điều hành

Hà Tĩnh xây dựng hệ sinh thái số, lấy dữ liệu làm nền tảng điều hành

UBND tỉnh Hà Tĩnh triển khai Kế hoạch số 591/KH-UBND giai đoạn 2026-2027, tập trung phát triển các nền tảng số, cơ sở dữ liệu chuyên ngành và ứng dụng công dân số i-Hà Tĩnh, hướng tới kết nối đồng bộ với Trung tâm Giám sát, điều hành thông minh (IOC), nâng cao hiệu quả quản trị và chất lượng phục vụ người dân, doanh nghiệp.
Bình Dương trong “tọa độ” mới của TP. Hồ Chí Minh: Bất động sản chờ cú hích hạ tầng

Bình Dương trong “tọa độ” mới của TP. Hồ Chí Minh: Bất động sản chờ cú hích hạ tầng

Việc sáp nhập vào TP. Hồ Chí Minh đang mở ra một không gian phát triển mới cho Bình Dương, song dư địa tăng trưởng của bất động sản sẽ không chỉ được quyết định bởi kỳ vọng thị trường. Hạ tầng, quy hoạch, việc làm và nhu cầu ở thực mới là những yếu tố quyết định khả năng chuyển hóa lợi thế mới thành giá trị bền vững.
Cần Thơ triển làm ảnh về Bác và trưng bày 250 hiện vật văn hóa dân tộc

Cần Thơ triển làm ảnh về Bác và trưng bày 250 hiện vật văn hóa dân tộc

Ngày 26/8, tại Công viên Tao Đàn (phường Ninh Kiều, TP. Cần Thơ), Bảo tàng TP. Cần Thơ phối hợp cùng Bảo tàng Hồ Chí Minh – khai mạc triển lãm ảnh chuyên đề "Miền Nam nhớ mãi ơn Người" và trưng bày chuyên đề "Văn hóa các dân tộc Việt Nam – Thống nhất trong đa dạng".
Tuyên Quang: Huy động vốn tăng 20,7% và bài toán đưa vốn vào sản xuất, kinh doanh

Tuyên Quang: Huy động vốn tăng 20,7% và bài toán đưa vốn vào sản xuất, kinh doanh

Đà tăng tiền gửi cho thấy ngân hàng tiếp tục là kênh giữ tiền được nhiều người lựa chọn. Tuy nhiên, huy động vốn mới tạo ra nguồn lực đầu vào; giá trị đối với nền kinh tế phụ thuộc vào khả năng đưa dòng tiền đến đúng doanh nghiệp, hộ sản xuất và phương án kinh doanh có hiệu quả.
Lào Cai khởi công hai khu công nghiệp 500 ha, mở rộng không gian phát triển công nghiệp

Lào Cai khởi công hai khu công nghiệp 500 ha, mở rộng không gian phát triển công nghiệp

Sáng 26/8, tại xã Gia Phú, tỉnh Lào Cai, hai dự án Khu công nghiệp Phú Xuân và Khu công nghiệp Phú Xuân 1 chính thức được khởi công, với tổng diện tích 500 ha, tổng vốn đầu tư đăng ký 5.462 tỷ đồng. Các dự án được kỳ vọng bổ sung quỹ đất công nghiệp, thu hút dòng vốn đầu tư mới và tạo thêm động lực phát triển kinh tế - xã hội của địa phương.
Ninh Bình: Phê duyệt dự án đường trục động lực phát triển kinh tế Hoa Lư - Nam Định

Ninh Bình: Phê duyệt dự án đường trục động lực phát triển kinh tế Hoa Lư - Nam Định

Tỉnh Ninh Bình vừa phê duyệt dự án xây dựng tuyến đường trục động lực phát triển kinh tế - xã hội Hoa Lư - Nam Định với tổng mức đầu tư 7.140 tỷ đồng. Dự án có tổng chiều dài khoảng 39 km, diện tích sử dụng đất khoảng 368,2 ha, thời gian thực hiện trong giai đoạn 2026-2029.
Lễ hội Đền Nghĩa Đô 2026: Di sản tạo sức hút cho du lịch cộng đồng

Lễ hội Đền Nghĩa Đô 2026: Di sản tạo sức hút cho du lịch cộng đồng

Từ không gian tín ngưỡng gắn với lịch sử giữ đất, giữ làng của người Tày, Lễ hội Đền Nghĩa Đô đang trở thành điểm kết nối giữa bảo tồn di sản, trải nghiệm văn hóa và phát triển sinh kế du lịch cho cộng đồng địa phương.
Thái Nguyên mở rộng không gian công nghiệp, đón dòng vốn chất lượng cao sau sáp nhập

Thái Nguyên mở rộng không gian công nghiệp, đón dòng vốn chất lượng cao sau sáp nhập

Thái Nguyên đang mở rộng quỹ đất công nghiệp, hoàn thiện hạ tầng giao thông và đổi mới tư duy điều hành nhằm kiến tạo cực tăng trưởng mới, đón làn sóng đầu tư quy mô lớn, công nghệ cao.
Đà Nẵng: Khơi dòng sáng tác ký họa mỹ thuật đương đại

Đà Nẵng: Khơi dòng sáng tác ký họa mỹ thuật đương đại

Bảo tàng Đà Nẵng thông tin khai mạc triển lãm “Ký họa đô thị Đà Nẵng” từ sáng 26/8 và dự kiến kéo dài đến hết ngày 15/9/2026, tại khuôn viên bảo tàng Mỹ thuật thành phố.
Lãnh đạo tỉnh Quảng Trị dâng hương tưởng niệm Đại tướng Võ Nguyên Giáp

Lãnh đạo tỉnh Quảng Trị dâng hương tưởng niệm Đại tướng Võ Nguyên Giáp

Sáng 25/8, tại khu mộ Đại tướng ở Vũng Chùa, xã Phú Trạch, đoàn đại biểu tỉnh Quảng Trị đã dâng hương, dâng hoa tưởng niệm Đại tướng Võ Nguyên Giáp.
Quảng Trị: Hiếu Giang thông qua phương án sắp xếp hệ thống trường học, kiện toàn tổ chức Đảng

Quảng Trị: Hiếu Giang thông qua phương án sắp xếp hệ thống trường học, kiện toàn tổ chức Đảng

Đảng ủy xã Hiếu Giang (tỉnh Quảng Trị) dự kiến sắp xếp 12 cơ sở giáo dục thành 6 trường, đồng thời thành lập 6 đảng bộ trường học, hướng tới tinh gọn tổ chức, nâng cao hiệu quả quản lý và chất lượng giáo dục.
Tây Ninh đưa ánh sáng đến người dân dọc tuyến tuần tra biên giới

Tây Ninh đưa ánh sáng đến người dân dọc tuyến tuần tra biên giới

Chương trình Chung tay thắp sáng biên giới tại Tây Ninh trao 1.131 bộ đèn năng lượng mặt trời, góp phần cải thiện sinh hoạt, hỗ trợ tuần tra, giữ gìn an ninh trật tự và tăng cường sự đồng hành của doanh nghiệp với người dân khu vực biên giới.
