EVNSPC: Tăng tốc đóng điện hàng loạt công trình lưới điện 110kV tại các tỉnh phía Nam

Ngay sau kỳ nghỉ Tết, EVNSPC đã khẩn trương bắt tay vào công việc với tinh thần "không ngày nghỉ". Chỉ trong 5 ngày (23-27/2/2025), 10 công trình lưới điện 110kV đã được đóng điện tại Đồng Tháp, Tiền Giang, Bến Tre và Bình Dương.

Đây là những bước tiến quan trọng trong mục tiêu hoàn thành 50 công trình lưới điện 110kV trước ngày 30/4/2025, chào mừng 50 năm thành lập EVNSPC và Kỷ niệm 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước.

5 ngày đóng điện 10 công trình

Đóng điện hàng loạt công trình lưới điện điện 110kV tại các tỉnh phía Nam

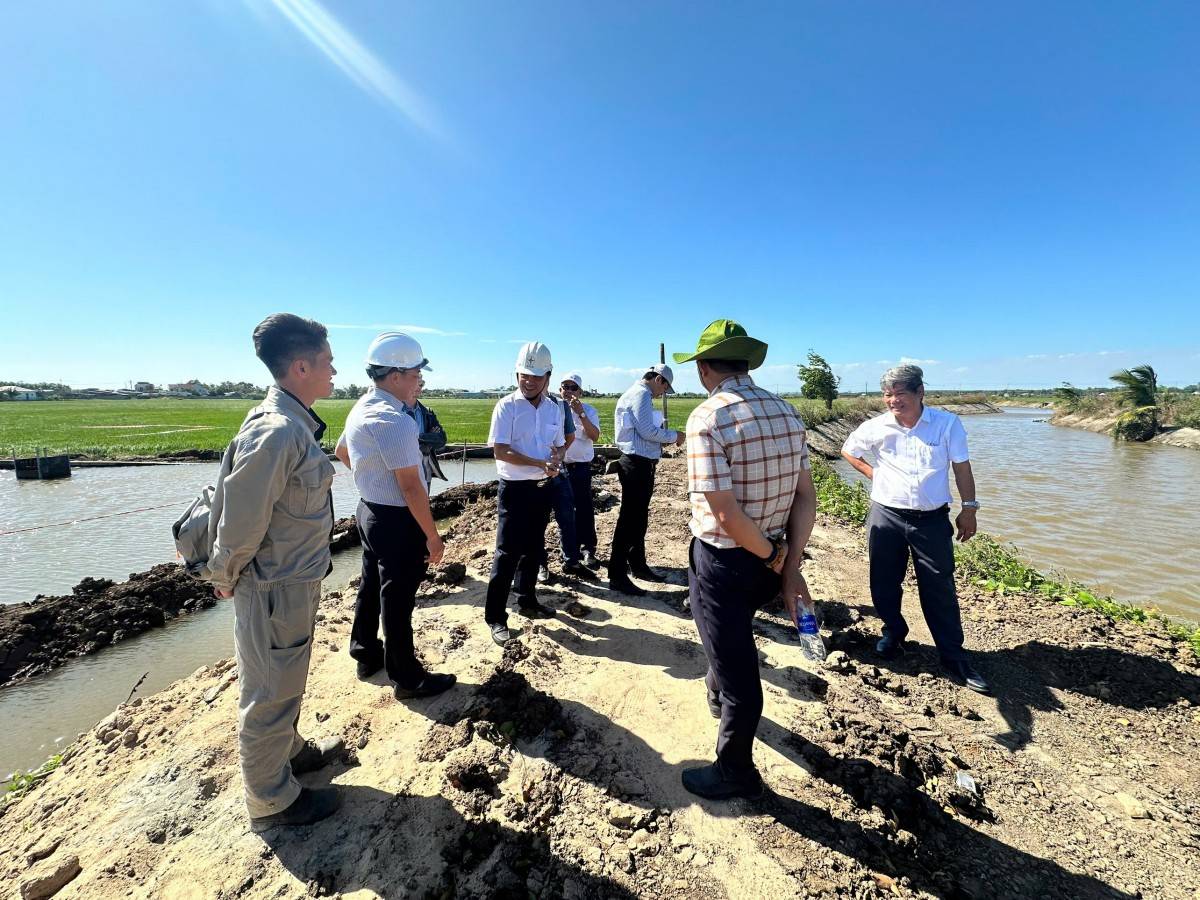

Tổng giám đốc EVNSPC Nguyễn Phước Đức (thứ 3 từ trái sang) kiểm tra vị trí thi công VT4 thuộc công trình TBA 110/22kV Hồ Tràm và đường dây đấu nối

Đồng Tháp là một trong những địa phương có tốc độ tăng trưởng mạnh trong những năm gần đây. Thực hiện chủ trương “Điện đi trước một bước”, EVNSPC đã dành nguồn lực, đầu tư, nâng cấp lưới điện, đáp ứng kịp thời nhu cầu phát triển phụ tải trên địa bàn. Trong đó, từ ngày 23-27/2, EVNSPC đã đóng điện 3 công trình lưới điện 110kV.

Đóng điện hàng loạt công trình lưới điện điện 110kV tại các tỉnh phía Nam

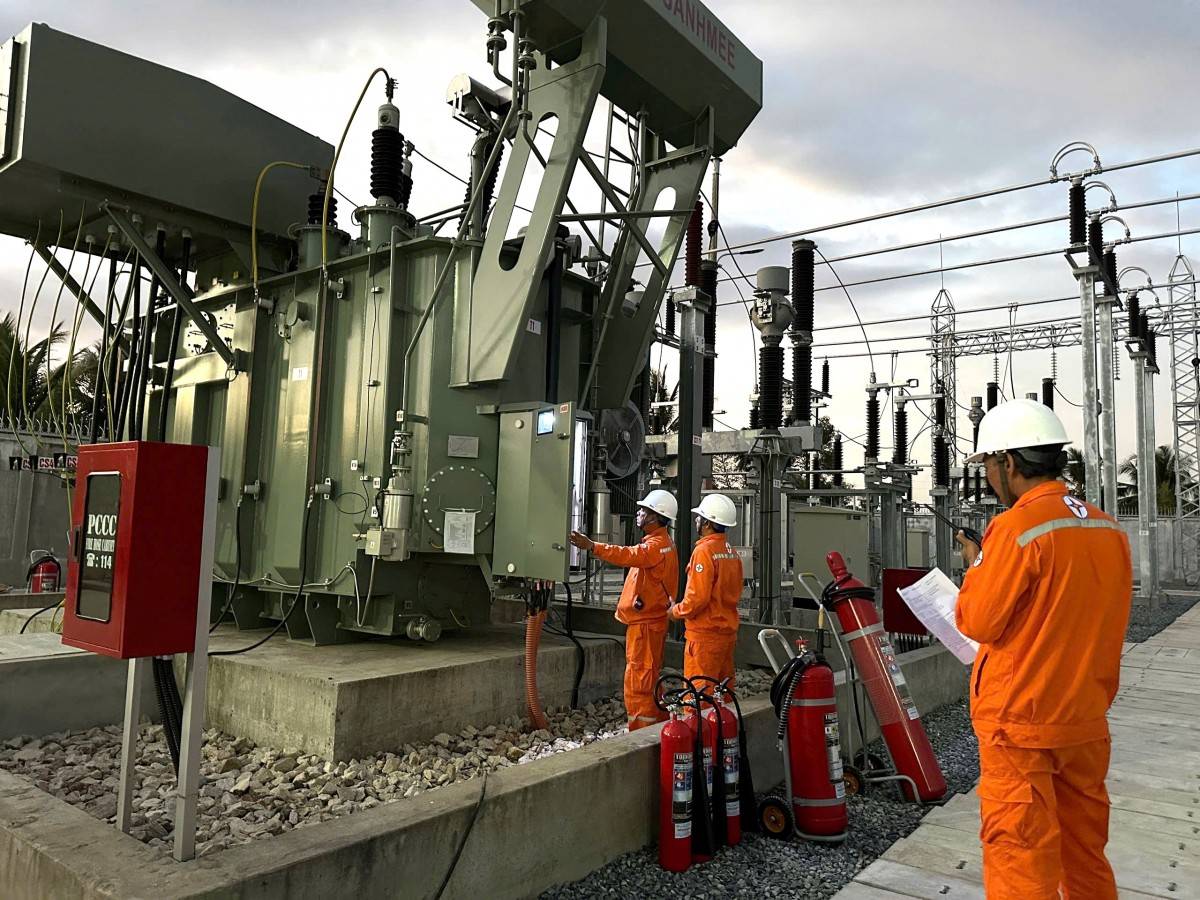

Kiểm tra các hạng mục cuối cùng trước khi đóng điện nghiệm thu kỹ thuật Trạm biến áp 110kV Phú Thuận, tỉnh Bến Tre.

Cụ thể, tối ngày 27/2, EVNSPC phối hợp với nhà thầu thi công và các đơn vị liên quan đã đóng điện thử nghiệm hạng mục Trạm 110kV Tân Hồng, thuộc Công trình Trạm 110kV Tân Hồng và đường dây đấu nối. Việc đóng điện hạng mục này là tiền đề quan trọng cho công tác phối hợp, xử lý các vướng mắc trong công tác bồi thường, giải phóng mặt bằng phần đường dây đấu nối 6,4km.

Công trình Trạm 110kV Tân Hồng và đường dây đấu nối có ý nghĩa đặc biệt quan trọng, cấp điện cho các cụm công nghiệp phụ tải lớn và cấp điện cho nước bạn Campuchia. Đồng thời, nâng cao độ tin cậy cung cấp điện, an toàn trong vận hành; chuyển tải qua lại giữa các trạm 110kV Hồng Ngự, Tam Nông và Tân Hồng, nhằm đảm bảo cấp điện theo tiêu chí N-1; góp phần cùng với địa phương trong việc phát triển kinh tế, nâng cao đời sống cho người dân vùng nông thôn, đảm bảo an sinh xã hội.

Ngày 25/2, EVNSPC cũng hoàn thành công trình “Nâng cấp, cải tạo Trạm biến áp 110kV Tam Nông (T2-63MVA)”, đưa máy biến áp T2 trạm biến áp 110kV Tam Nông vào vận hành. Trạm biến áp 110kV Tam Nông được xây dựng và đưa vào vận hành từ năm 2017, với công suất lắp máy biến áp T1 có dung lượng 40MVA. Sau hơn 8 năm hoạt động, trước tốc độ phát triển nhanh của các cụm công nghiệp và nhu cầu tiêu thụ điện ngày càng tăng, công suất hiện hữu đã trở nên quá tải. Để đảm bảo nguồn điện ổn định, EVNSPC quyết định đầu tư bổ sung máy biến áp T2 với công suất 63MVA. Việc đóng điện, đưa vào vận hành máy biến áp T2 Trạm biến áp Tam Nông không chỉ giải quyết tình trạng quá tải mà còn tạo điều kiện thuận lợi cho sự phát triển sản xuất, kinh doanh của địa phương; đảm bảo cung cấp điện ổn định cho các cụm công nghiệp, cơ sở sản xuất và nhu cầu sinh hoạt của người dân trên địa bàn huyện Tam Nông. Dự án cũng góp phần nâng cao năng lực truyền tải điện, giảm tổn thất công suất trên lưới điện; hỗ trợ chuyển tải điện cho các huyện lân cận như Cao Lãnh, Tháp Mười, Tân Hồng; đảm bảo cung cấp điện ổn định cho huyện Tam Nông và các khu vực lân cận.

Đóng điện hàng loạt công trình lưới điện điện 110kV tại các tỉnh phía Nam

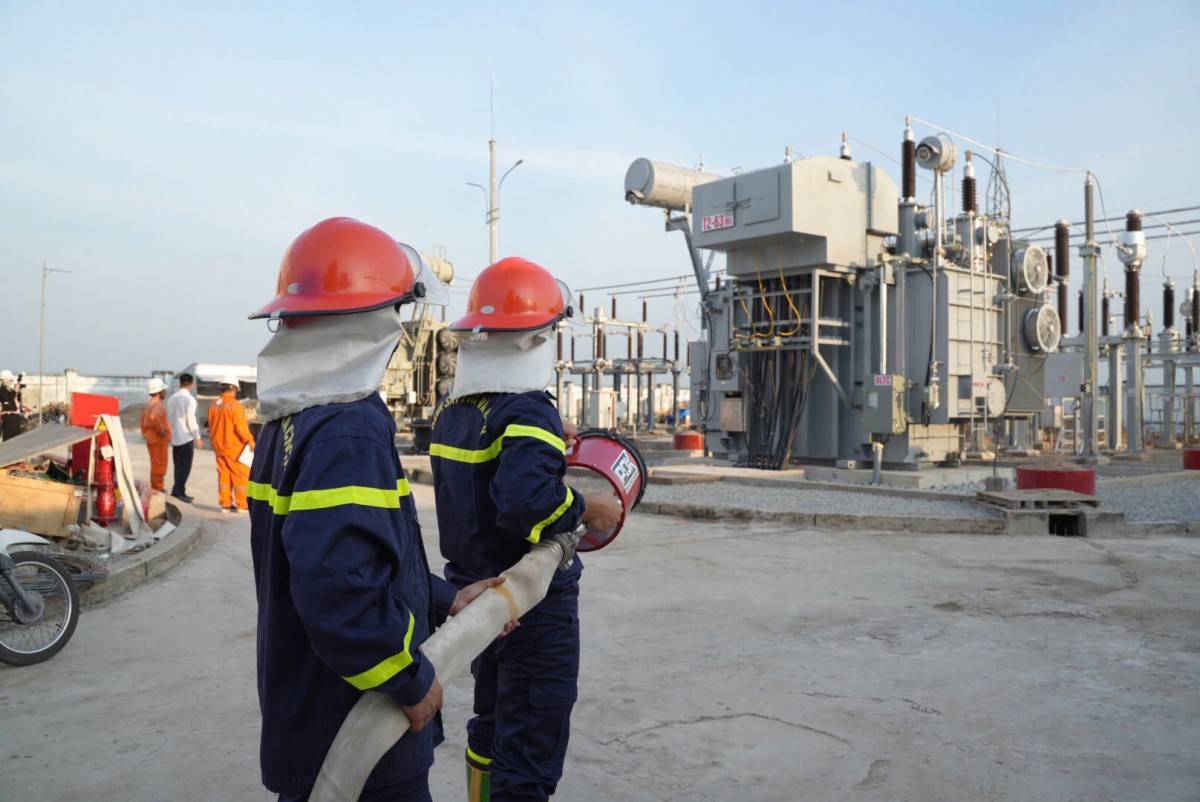

Lực lượng phòng cháy chữa cháy phối hợp chuẩn bị đóng điện máy biến áp T2 Trạm 110kV Tam Nông (tỉnh Đồng Tháp)

Trước đó, Công trình “Ngăn lộ 171 tại Trạm 110kV Tam Nông” thuộc công trình Đường dây 110kV Tam Nông - An Long” cũng đóng điện thành công, đưa vào vận hành ngày 23/2. Công trình góp phần nâng cao độ tin cậy cung cấp điện cho các trạm 110kV Tháp Mười, Tam Nông, An Long, Hồng Ngự, Trường Xuân và các trạm 110kV trong khu vực; đáp ứng nhu cầu phát triển phụ tải khu vực giai đoạn 2016 – 2030 và sau 2030, tạo tiền đề từng bước phát triển lưới điện phân phối thông minh.

Còn tại Tiền Giang, sau 45 ngày thi công “thần tốc”, Công trình nâng công suất “Thay máy biến áp T2-40MVA bằng 63MVA TBA 110kV Gò Công”, thành phố Gò Công đã đóng điện, chính thức đưa vào vận hành vào ngày 24/02/2025. Công trình góp phần giải quyết được nhu cầu cấp bách về sử dụng điện cho địa phương; đặc biệt là đảm bảo cung cấp điện cho công tác khắc phục hạn mặn, bơm cấp nước ngọt sinh hoạt cho người dân trong mùa hạn nắng nóng.

Trong những ngày vừa qua, EVNSPC đã nghiệm thu, đóng điện kỹ thuật 06 công trình trên địa bàn tỉnh Bến Tre và Bình Dương.

Đóng điện hàng loạt công trình lưới điện điện 110kV tại các tỉnh phía Nam

Trạm biến áp 110kV Tân Hồng, Đồng Tháp đóng điện tối 27/2

Cụ thể, trên địa bàn tỉnh Bến Tre, EVNSPC đóng điện nghiệm thu kỹ thuật 2 công trình: “Trạm biến áp 110kV Phú Thuận”, huyện Bình Đại và Trạm biến áp 110kV An Hiệp, thuộc công trình “Trạm biến áp 110kV An Hiệp và đường dây 110kV từ 220kV Bến Tre - 110kV An Hiệp”, huyện Châu Thành.

Tại tỉnh Bình Dương, EVNSPC đóng điện nghiệm thu kỹ thuật 4 công trình gồm: Trạm biến áp 110kV An Lập và đường dây đấu nối, Trạm biến áp 110kV Thanh An, Trạm biến áp 110kV Cổng Xanh và đường dây đấu nối, Trạm biến áp 110kV Vsip2-MR2 (TBA Vĩnh Lợi).

Quyết tâm vượt khó, “cán đích” mục tiêu lớn

Năm 2025, nhằm lập thành tích thiết thực chào mừng 50 năm xây dựng và phát triển EVNSPC, đồng thời chào mừng Kỷ niệm 50 năm Giải phóng miền Nam, thống nhất đất nước và hướng tới Đại hội Đảng các cấp, EVNSPC đã phát động phong trào thi đua nước rút 90 ngày nỗ lực hoàn thành đóng điện 50 công trình lưới điện 110kV trước dịp 30/4/2025. Để hoàn thành được mục tiêu này, EVNSPC phải đối mặt với không ít thách thức trong việc thực hiện các thủ tục pháp lý để triển khai đầu tư xây dựng công trình, công tác giải phóng mặt bằng, địa hình thi công đặc thù kênh rạch, sông nước…gây khó khăn trong vận chuyển vật tư, thiết bị…

Đóng điện hàng loạt công trình lưới điện điện 110kV tại các tỉnh phía Nam

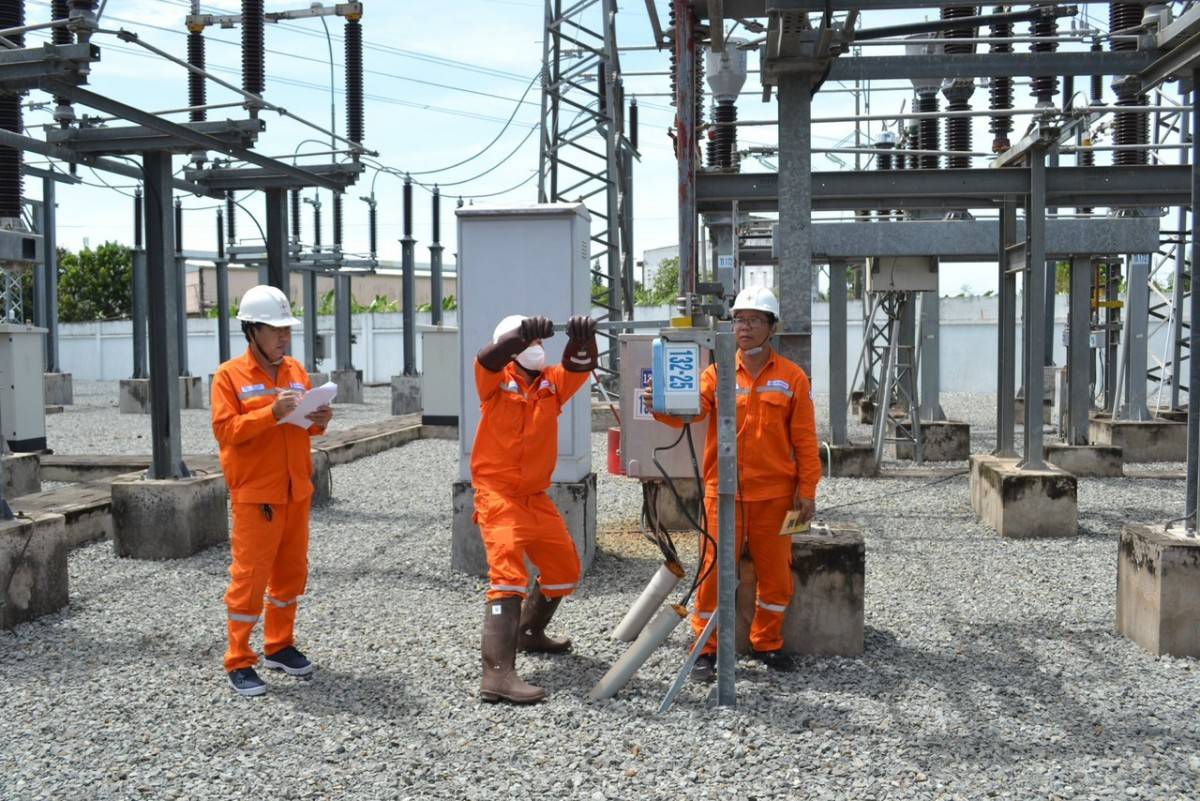

Đóng điện công trình nâng công suất “Thay máy biến áp T2-40MVA bằng 63MVA TBA 110kV” tại Gò Công, Tiền Giang

Dù vậy, khó khăn càng lớn, quyết tâm càng cao, nên vừa kết thúc kỳ nghỉ Tết, lãnh đạo EVNSPC và lực lượng làm công tác đầu tư xây dựng trong toàn Tổng công ty tiếp tục làm việc với tinh thần “không ngày nghỉ”. Đặc biệt, tập thể lãnh đạo thường xuyên có mặt trực tiếp trên công trường để kiểm tra, đôn đốc tiến độ, có những chỉ đạo cụ thể để kịp thời tháo gỡ những khó khăn, vướng mắc cho từng dự án, công trình điện tại các địa phương. Điển hình, trong các ngày cuối tuần (17-18/2 và 22 – 23/2), Chủ tịch HĐTV EVNSPC Lê Văn Trang đã đi kiểm tra tiến độ, chỉ đạo tháo gỡ khó khăn cho các công trình trên địa bàn các tỉnh Cà Mau, Bình Dương và Đồng Nai. Tổng giám đốc EVNSPC Nguyên Phước Đức, các thành viên trong HĐTV và các Phó Tổng giám đốc EVNSPC cũng thường xuyên có mặt trên các công trường, sâu sát từng dự án…

Xác định thách thức là rất lớn, song toàn thể lãnh đạo và CBCNV EVNSPC đang nỗ lực với quyết tâm cao nhất, hoàn thành 50 công trình lưới điện 110kV trước 30/4/2025.

Được biết, từ đầu năm 2025 đến nay, EVNSPC đã cơ bản đóng điện 17 công trình. Đây là những nỗ lực không mệt mỏi của EVNSPC, các nhà thầu thi công, các đơn vị tư vấn, giám sát, thí nghiệm điệm; đặc biệt là sự hỗ trợ, tạo điều kiện của chính quyền các địa phương, sự phối hợp chặt chẽ của Trung tâm Điều độ hệ thống điện miền Nam…

Tin bài khác
Hội thảo khoa học lớn về chẩn đoán hình ảnh tại Đắk Lắk

Hội thảo khoa học lớn về chẩn đoán hình ảnh tại Đắk Lắk

Quy tụ dàn chuyên gia đầu ngành từ thành phố Hồ Chí Minh, Hội thảo khoa học tại Bệnh viện đa khoa Thiện Hạnh đã chính thức hé lộ những xu hướng mới nhất trong lĩnh vực Chẩn đoán hình ảnh. Từ những lưu ý sống còn khi sử dụng thuốc cản quang CT đến công nghệ "nhìn thấu" tổn thương EOB-MRI, tất cả đều được cập nhật nhằm nâng cao chất lượng điều trị tại Đắk Lắk.
Mô hình đại học quốc tế: “Vùng đệm” giữ chân nguồn lực tri thức trẻ

Mô hình đại học quốc tế: “Vùng đệm” giữ chân nguồn lực tri thức trẻ

Giữ chân nhân tài không đơn thuần là thuyết phục người trẻ ở lại, mà là tạo ra môi trường đủ chất lượng để họ không cần rời đi mà vẫn có thể tiếp cận giáo dục quốc tế và xây dựng sự nghiệp toàn cầu tại Việt Nam.
Lâm Đồng đẩy nhanh điều chỉnh Chương trình phát triển nhà ở sau sáp nhập, dự kiến cần hơn 375.000 tỷ đồng đến năm 2030

Lâm Đồng đẩy nhanh điều chỉnh Chương trình phát triển nhà ở sau sáp nhập, dự kiến cần hơn 375.000 tỷ đồng đến năm 2030

Sáng 31/7, Phó Chủ tịch UBND tỉnh Lâm Đồng Nguyễn Hồng Hải đã chủ trì buổi làm việc với Sở Xây dựng cùng các sở, ngành liên quan để nghe báo cáo tiến độ điều chỉnh Chương trình phát triển nhà ở tỉnh Lâm Đồng giai đoạn 2021 – 2030.
Doanh nghiệp chờ “hồ sơ số” cho từng thửa đất, kỳ vọng giảm rủi ro giao dịch

Doanh nghiệp chờ “hồ sơ số” cho từng thửa đất, kỳ vọng giảm rủi ro giao dịch

Với doanh nghiệp bất động sản và nhà đầu tư, chi phí lớn nhất trong nhiều thương vụ không chỉ là vốn mà còn là rủi ro thông tin. Việc Hà Nội đẩy nhanh chuẩn hóa cơ sở dữ liệu đất đai, tiến tới mỗi thửa đất có một mã định danh điện tử đang được kỳ vọng sẽ tạo nền tảng minh bạch hơn cho thị trường, rút ngắn thời gian thẩm định và nâng hiệu quả quản lý.
Hà Nội xử lý hơn 2.700 vụ buôn lậu, gian lận thương mại trong tháng 7, thu ngân sách gần 749 tỷ đồng

Hà Nội xử lý hơn 2.700 vụ buôn lậu, gian lận thương mại trong tháng 7, thu ngân sách gần 749 tỷ đồng

Tháng 7/2026, các lực lượng chức năng Hà Nội đã xử lý 2.734 vụ vi phạm liên quan đến buôn lậu, gian lận thương mại, hàng giả và xâm phạm quyền sở hữu trí tuệ, khởi tố 7 vụ án với 8 bị can, đồng thời thu nộp ngân sách Nhà nước hơn 748,5 tỷ đồng.
Tuyến Metro số 4 TP.HCM đề xuất đi ngầm qua sân bay Tân Sơn Nhất

Tuyến Metro số 4 TP.HCM đề xuất đi ngầm qua sân bay Tân Sơn Nhất

Tuyến metro số 4 dài 43km được đề xuất đi ngầm qua sân bay Tân Sơn Nhất và khu trung tâm, kỳ vọng trở thành trục giao thông xuyên tâm quan trọng của TP.HCM trong tương lai.
Hà Nội đặt tên mới cho 51 tuyến đường, phố và Công viên An Hòa

Hà Nội đặt tên mới cho 51 tuyến đường, phố và Công viên An Hòa

UBND TP Hà Nội vừa quyết định đặt tên 51 tuyến đường, phố mới trên địa bàn nhiều xã, phường; đồng thời điều chỉnh độ dài 5 tuyến đường, phố hiện hữu và chính thức đặt tên Công viên An Hòa cho công viên rộng gần 28ha tại phường Cầu Giấy.
Cụm công nghiệp xanh mở cơ hội mới cho doanh nghiệp thu hút đầu tư và giảm chi phí

Cụm công nghiệp xanh mở cơ hội mới cho doanh nghiệp thu hút đầu tư và giảm chi phí

Yêu cầu về phát triển xanh đang thay đổi cách doanh nghiệp lựa chọn địa điểm đầu tư và tổ chức sản xuất. Trong bối cảnh các tiêu chuẩn môi trường ngày càng khắt khe, cụm công nghiệp sinh thái không chỉ là giải pháp bảo vệ môi trường mà còn trở thành lợi thế cạnh tranh của doanh nghiệp và địa phương.
Thời tiết hôm nay 31/7: Nam Bộ từ ngày mai giảm mưa

Thời tiết hôm nay 31/7: Nam Bộ từ ngày mai giảm mưa

Thời tiết hôm nay 31/7, Đông Bắc Bộ có mưa bất chợt, trời nắng yếu; Trung Bộ có nắng, oi bức, chiều tối có mưa dông; Nam Bộ chiều nay cục bộ có nơi mưa to, sáng đến trưa trời nắng gián đoạn.
TP. Hồ Chí Minh: Làm rõ phản ánh dự án ven sông và giải pháp quản lý trật tự đô thị

TP. Hồ Chí Minh: Làm rõ phản ánh dự án ven sông và giải pháp quản lý trật tự đô thị

Họp báo về tình hình kinh tế - xã hội TP. Hồ Chí Minh chiều 30/7/2026 ghi nhận nhiều thông tin đáng chú ý, trong đó có phản ánh của 38 hộ dân liên quan dự án khu nhà ở tại phường An Khánh và các giải pháp lập lại trật tự đô thị tại phường Vườn Lài.
Kiểm soát thuốc lá: Kinh nghiệm quốc tế gợi mở hướng tiếp cận linh hoạt cho Việt Nam

Kiểm soát thuốc lá: Kinh nghiệm quốc tế gợi mở hướng tiếp cận linh hoạt cho Việt Nam

Nhiều quốc gia từng theo đuổi các chính sách kiểm soát thuốc lá nghiêm ngặt đang điều chỉnh cách tiếp cận theo hướng linh hoạt hơn, kết hợp mục tiêu bảo vệ sức khỏe cộng đồng với quản lý thị trường và giảm tác hại. Những kinh nghiệm này được xem là gợi mở đáng tham khảo đối với Việt Nam trong quá trình hoàn thiện chính sách quản lý các sản phẩm thuốc lá và nicotine.
Lương tối thiểu tăng 7,8% từ năm 2027: Người lao động được hưởng thêm những gì?

Lương tối thiểu tăng 7,8% từ năm 2027: Người lao động được hưởng thêm những gì?

Nếu đề xuất tăng lương tối thiểu vùng bình quân 7,8% từ ngày 1/1/2027 được thông qua, nhiều khoản liên quan đến tiền lương, bảo hiểm xã hội và trợ cấp thất nghiệp cũng sẽ được điều chỉnh theo quy định.
Ba nghiên cứu về hệ thống chống bó cứng phanh tăng an toàn khi lái xe

Ba nghiên cứu về hệ thống chống bó cứng phanh tăng an toàn khi lái xe

Ba nghiên cứu mới được thực hiện tại Việt Nam đã cung cấp thêm những bằng chứng khoa học về hiệu quả của hệ thống chống bó cứng phanh (ABS) đối với xe mô tô, cho thấy công nghệ này có tiềm năng góp phần giảm từ 22–29% số vụ tai nạn, số người tử vong và bị thương liên quan đến xe máy.
THPT Lê Chân gieo mầm tình yêu chữ Việt qua Câu lạc bộ Thư pháp

THPT Lê Chân gieo mầm tình yêu chữ Việt qua Câu lạc bộ Thư pháp

Sự ra đời của Câu lạc bộ Thư pháp Trường THPT Lê Chân không chỉ mở ra một sân chơi nghệ thuật mới cho học sinh mà còn gửi đi thông điệp ý nghĩa về gìn giữ bản sắc văn hóa dân tộc trong thời đại số. Qua từng nét chữ, các em được học cách nuôi dưỡng sự kiên trì, lòng nhẫn nại và tình yêu đối với tiếng Việt, chữ Việt.
Tiêu chuẩn GRI – “hộ chiếu xanh” giúp doanh nghiệp Việt bước vào chuỗi giá trị toàn cầu

Tiêu chuẩn GRI – “hộ chiếu xanh” giúp doanh nghiệp Việt bước vào chuỗi giá trị toàn cầu

Việc ra mắt bản dịch tiếng Việt của Bộ Tiêu chuẩn GRI vừa được công bố, kỳ vọng sẽ giúp doanh nghiệp, đặc biệt là doanh nghiệp vừa và nhỏ, dễ dàng tiếp cận các chuẩn mực báo cáo phát triển bền vững quốc tế, từ đó nâng cao khả năng tiếp cận vốn xanh và mở rộng thị trường xuất khẩu trong bối cảnh các yêu cầu ESG ngày càng trở thành điều kiện bắt buộc của thương mại toàn cầu.
