Những con số chưa kể về đường dây 500 kV mạch 3 nối điện ra miền Bắc

Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để tăng cường năng lực truyền tải điện qua hệ thống 500kV từ Trung ra Bắc, nhằm giảm bớt nguy cơ đầy và quá tải cho các đường dây và trạm 500kV hiện hữu, góp phần đảm bảo an ninh năng lượng quốc gia.

Đường dây 500kV mạch 3 quan trọng đến thế nào?

Đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối (Đường dây 500kV mạch 3) có quy mô đầu tư lớn với 4 dự án thành phần, có tổng chiều dài 519km, điểm đầu là Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Bình), điểm cuối là Trạm biến áp 500kV Phố Nối (tỉnh Hưng Yên). Tổng vốn đầu tư trên 22.300 tỷ đồng (gần 1 tỷ USD).

Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để tăng cường năng lực truyền tải điện qua hệ thống 500kV từ Trung - Bắc với công suất từ 2.500MW hiện nay lên 5.000MW, nâng cao sự ổn định vận hành hệ thống điện, tăng cường cung cấp điện cho miền Bắc năm 2025 và các năm tiếp theo, giảm bớt nguy cơ đầy và quá tải cho các đường dây và trạm 500kV hiện hữu, góp phần đảm bảo an ninh năng lượng quốc gia.

Những con số chưa kể về đường dây 500 kV mạch 3 nối điện ra miền Bắc

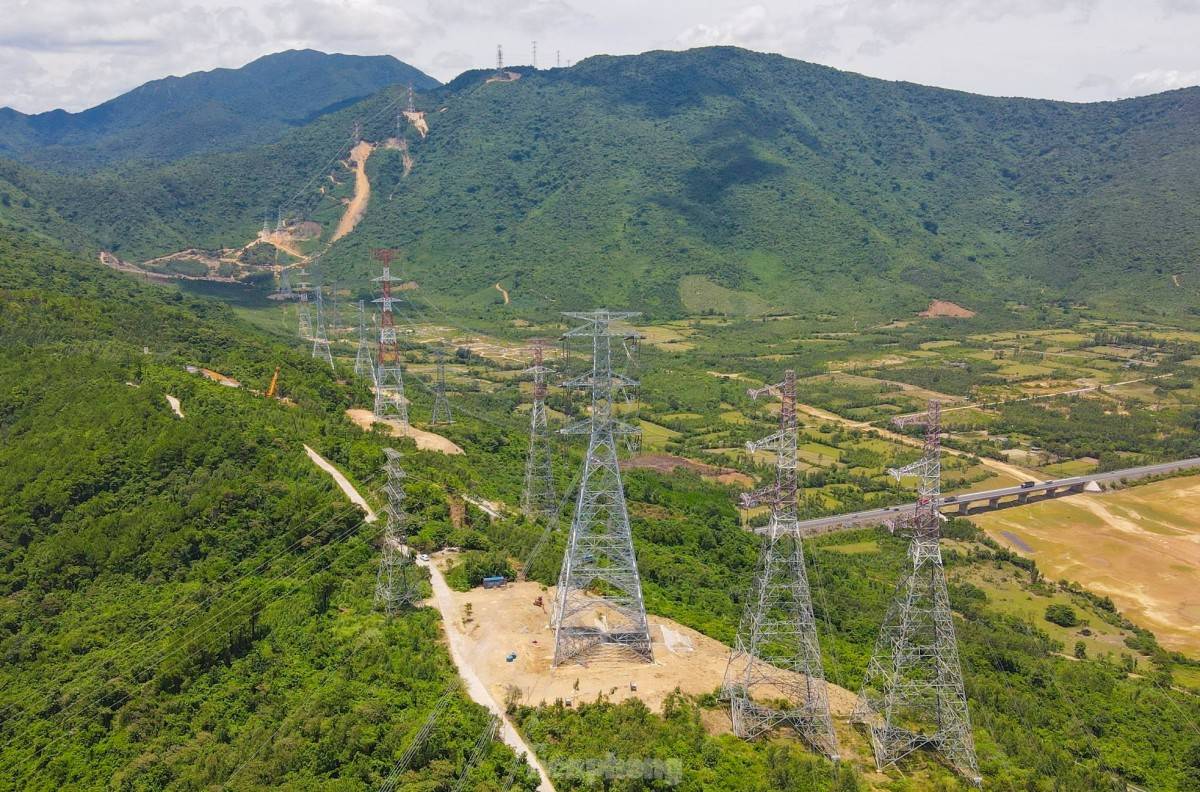

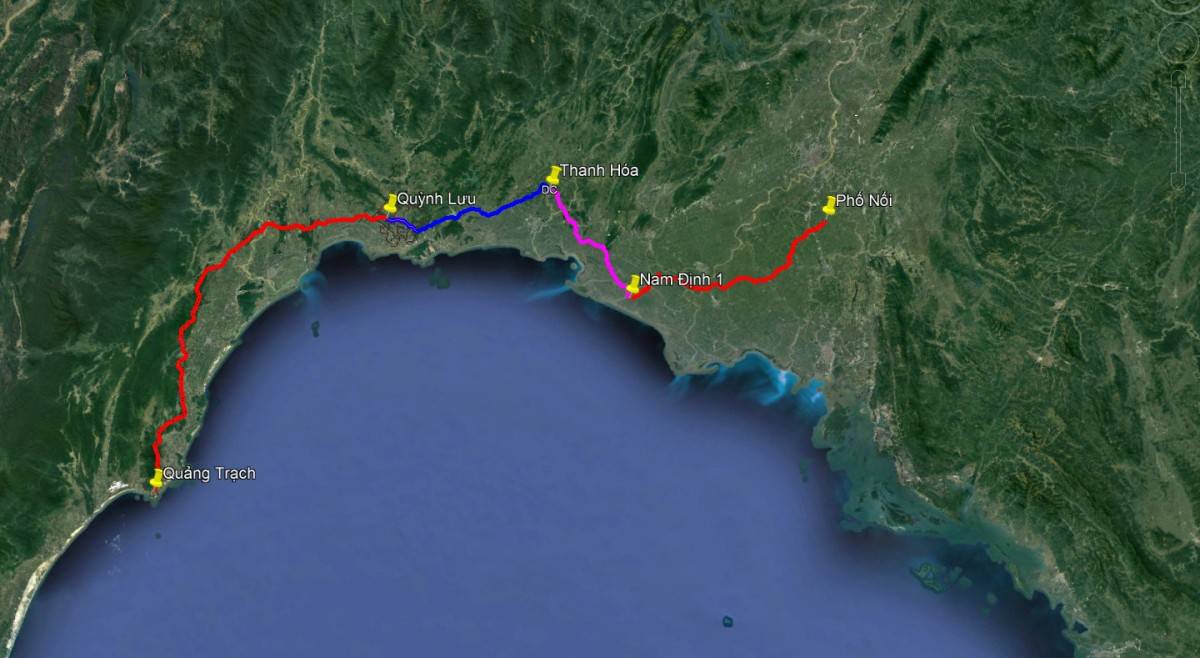

Hướng tuyến đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Ảnh: EVNNPT.

Chỉ sau khoảng thời gian gần 5 tháng kể từ thời điểm quyết định triển khai dự án, các dự án đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư/điều chỉnh chủ trương đầu tư. Đây là thời gian kỷ lục, thể hiện sự hỗ trợ và vào cuộc quyết liệt của các Bộ ngành, địa phương cùng sự quan tâm, chỉ đạo sát sao của Chính phủ và Thủ tướng Chính phủ.

Thông thường, một dự án tương tự phải thi công ít nhất 3-4 năm, trong khi mục tiêu cấp bách Chính phủ đề ra phải hoàn thành đường dây này trong thời gian 6 tháng.

Đây là điều chưa từng có tiền lệ với các công trình xây dựng đường dây 500kV trước đó. Cụ thể, trước đây, dự án đường dây 500kV mạch 3 Pleiku - Mỹ Phước - Cầu Bông dài 437km phải thi công trong gần 3 năm; dự án đường dây 500kV mạch 3 cung đoạn Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2 dài 740km cũng cần gần 4 năm…

Về công tác chuẩn bị đầu tư, thời gian lập và trình duyệt chủ trương đầu tư/điều chỉnh chủ trương đầu tư chỉ gần 5 tháng. Đây là thời gian ngắn kỷ lục so với các dự án có quy mô tương tự, đã rút ngắn được từ 1,5 - 2 năm.

Thủ tướng Chính phủ chấp thuận chủ trương đầu tư và chia dự án thành 4 dự án thành phần là đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa, Nhà máy Nhiệt điện Nam Định I - Phố Nối, Quảng Trạch - Quỳnh Lưu và Quỳnh Lưu - Thanh Hóa.

Những con số chưa kể về đường dây 500 kV mạch 3 nối điện ra miền Bắc
Thủ tướng Phạm Minh Chính phát biểu trong Lễ khánh thành đường dây 500kV mạch 3. Ảnh: EVN.

Về công tác lựa chọn nhà thầu, tổng cộng các dự án có 226 gói thầu. Tập đoàn Điện lực Việt Nam (EVN)/ Tổng Công ty Truyền tải điện quốc gia (EVNNPT) và các ban quản lý dự án đã tập trung mọi nhân lực có chuyên môn, kinh nghiệm tổ chức xét thầu để làm ngày, đêm, không có ngày nghỉ.

Kết quả là đã hoàn thành công tác lựa chọn các nhà thầu trong khoảng 60 ngày. Việc Chính phủ cho phép thực hiện song song các công việc như tổ chức lựa chọn nhà thầu trước một số gói thầu đã góp phần đẩy nhanh tiến độ dự án.

Về công tác bồi thường giải phóng mặt bằng, thực tế, dự án trải dài trên 9 tỉnh có diện tích bồi thường giải phóng mặt bằng lớn, tổng diện tích đất thu hồi khoảng 183ha, 5.248 hộ dân và 96 tổ chức bị ảnh hưởng, 167 hộ dân phải di dời tái định cư.

Về công tác thi công xây dựng, EVN/EVNNPT, các ban quản lý dự án đã phối hợp với các nhà thầu cung cấp cột thép, nhà thầu thi công xây dựng tập trung mọi nguồn lực, nỗ lực vượt mọi khó khăn, tổ chức sản xuất, thi công theo chỉ đạo của Thủ tướng Chính phủ với phương châm “3 ca 4 kíp”, “vượt nắng, thắng mưa”, “xuyên lễ, tết, ngày nghỉ”.

Kết quả là sau hơn 6 tháng thi công, các dự án thành phần lần lượt được đóng điện hoàn thành. Cụ thể, Đường dây 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa cùng các dự án đồng bộ Trạm biến áp 500kV Thanh Hóa, mở rộng ngăn lộ tại các trạm biến áp 500kV Quảng Trạch, Phố Nối đã đóng điện ngày 30/6/2024. Hai dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối và Quỳnh Lưu - Thanh Hóa đóng điện ngày 19/8/2024. Dự án cuối cùng là đường dây 500kV Quảng Trạch - Quỳnh Lưu đóng điện ngày 27/8/2024.

Như vậy, đến nay, nước ta đã có 4 mạch đường dây 500kV từ Bắc vào Nam dọc chiều dài đất nước. Trong đó, đường dây 500kV Bắc - Nam mạch 1 đóng điện vận hành ngày 27/5/1994, đường dây 500kV mạch 2 vận hành ngày 23/9/2005, và ngày 27/8/2024 các cung đoạn cuối cùng của hai mạch đường dây 500kV mạch 3 đã được hoàn thành xây dựng và đưa vào vận hành.

Những con số chưa kể về đường dây 500 kV mạch 3 nối điện ra miền Bắc
Một góc dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối. Ảnh: EVN.

Những nhà thầu góp mặt trong đại dự án ngành điện

Dự án đường dây 500kV mạch 3 ghi nhận quy mô đấu thầu rất lớn với 226 gói thầu xây lắp, vật tư, thiết bị và phụ kiện.

Trong đó, Công ty TNHH Chế tạo cột thép Đông Anh – công ty thành viên của Tập đoàn PC1 – là một trong những đơn vị trúng nhiều gói thầu cung cấp cột thép nhất dự án, đảm nhận khoảng 35.000 tấn cột thép, tương đương gần 26% tổng khối lượng toàn tuyến, với 310 cột thép được cung cấp.

Bên cạnh đó, Tập đoàn PC1 cũng trúng hàng loạt gói thầu lớn tại dự án. Đến cuối tháng 4/2024, tổng giá trị các gói thầu mà doanh nghiệp này đảm nhận khoảng 2.083 tỷ đồng, bao gồm thi công xây lắp, cung cấp cột thép và thiết bị.

Ngoài PC1, nhiều doanh nghiệp lớn trong ngành điện cũng tham gia đại dự án này. CTCP Tư vấn Xây dựng điện 1 (PECC1 - Mã: TV1) thực hiện khảo sát, thiết kế kỹ thuật, ứng dụng BIM và tư vấn thẩm tra tại nhiều cung đoạn. CTCP Tư vấn Xây dựng điện 2 (PECC2 - Mã: TV2)là đơn vị tư vấn thiết kế cho 3/4 dự án thành phần, tương đương khoảng 62% chiều dài toàn tuyến.

CTCP Tư vấn Xây dựng điện 4 (PECC4 - Mã: TV4), Viettel Construction, Sông Đà 11 hay Alphanam E&C cũng đảm nhận nhiều hạng mục quan trọng từ thi công móng cọc, lắp dựng cột đến xây lắp công trình điện.

Ở mảng vật tư, dự án sử dụng khoảng 139.000 tấn thép với sự tham gia cung ứng của nhiều doanh nghiệp trong nước như Công ty TNHH Công nghệ Việt (VTECH).

Bên cạnh đó, hàng nghìn kỹ sư, công nhân từ EVNNPC, EVNCPC cùng các tập đoàn lớn như Viettel, Petrovietnam và VNPT cũng được huy động hỗ trợ thi công, góp phần bảo đảm tiến độ đóng điện toàn tuyến theo kế hoạch.

Thời gian gần đây, một loạt lãnh đạo các công ty trong ngành điện đã bị Cơ quan Cảnh sát điều tra Bộ Công an khởi tố và bắt tạm giam.

Trong đó, CTCP Tập đoàn PC1 (Mã: PC1), ngày 16/5, doanh nghiệp công bố thông tin ông Trịnh Văn Tuấn - Chủ tịch PC1 và 6 lãnh đạo cấp cao đã bị khởi tố và bắt tạm giam.

Theo PC1, các cá nhân trên bị điều tra về hành vi "vi phạm quy định về kế toán gây hậu quả nghiêm trọng" và "tham ô tài sản".

Những con số chưa kể về đường dây 500 kV mạch 3 nối điện ra miền Bắc
Nhiều lãnh đạo cấp cao của PC1 đã bị khởi tố, bắt tạm giam, trong đó có Chủ tịch Trịnh Văn Tuấn.

Ngày 21/5, CTCP Tư vấn Xây dựng Điện 2 (PECC2 - Mã: TV2) công bố thông tin bất thường, cho biết Chủ tịch Nguyễn Chơn Hùng cùng bà Bùi Thị Ngọc Lý - Kế toán trưởng doanh nghiệp, đã bị Cơ quan Cảnh sát điều tra Bộ Công an khởi tố.

Trong thông tin công bố, TV2 chưa nêu tội danh và hành vi bị cáo buộc của ông Nguyễn Chơn Hùng cùng bà Bùi Thị Ngọc Lý. Tuy nhiên, doanh nghiệp dẫn thông báo của cơ quan điều tra cho biết việc khởi tố nằm trong quá trình điều tra vụ án xảy ra tại Tổng công ty Truyền tải điện Quốc gia, Công ty Cổ phần Tập đoàn PC1 và các đơn vị liên quan trên cả nước.

Ngay sau đó, ngày 22/5, CTCP Tư vấn Xây dựng Điện 1 (PECC1 - Mã: TV1), đã đăng tải thông tin cho biết Chủ tịch HĐQT Nguyễn Hữu Chỉnh cũng đã bị Cơ quan chức năng khởi tố và bắt tạm giam.

Tin bài khác
Nới hạn mức vay nước ngoài lên 10 tỷ USD, doanh nghiệp cần kiểm soát rủi ro

Nới hạn mức vay nước ngoài lên 10 tỷ USD, doanh nghiệp cần kiểm soát rủi ro

Việc nâng hạn mức vay thương mại nước ngoài theo phương thức tự vay, tự trả lên 10 tỷ USD trong năm 2026 tạo thêm dư địa huy động vốn cho doanh nghiệp và tổ chức tín dụng. Tuy nhiên, chi phí vốn quốc tế, biến động tỷ giá và khả năng trả nợ vẫn là những yếu tố quyết định hiệu quả sử dụng nguồn vốn này.
IPO Anthropic “gây hụt hơi” cổ phiếu AI, Nasdaq-100 chính thức vào "thị trường gấu"

IPO Anthropic “gây hụt hơi” cổ phiếu AI, Nasdaq-100 chính thức vào "thị trường gấu"

Đợt IPO được kỳ vọng quá mức của Anthropic không tiếp thêm động lực cho nhóm cổ phiếu AI mà còn kích hoạt làn sóng chốt lời. Phiên 20/11, Nasdaq-100 chính thức vào thị trường gấu, S&P 500 và Dow Jones cùng rơi vào vùng điều chỉnh.
Doanh thu 1 tỷ và 10 tỷ đồng: Hai ngưỡng quan trọng để được ưu đãi thuế

Doanh thu 1 tỷ và 10 tỷ đồng: Hai ngưỡng quan trọng để được ưu đãi thuế

Nhiều chính sách thuế đang được áp dụng trong tháng 11/2026, từ miễn thuế cho cơ sở kinh doanh quy mô nhỏ đến giảm 30% số thuế thu nhập phải nộp. Việc xác định đúng doanh thu, đối tượng và thời hạn ưu đãi là điều kiện quan trọng để người nộp thuế bảo đảm quyền lợi.
“Bữa tối độc quyền nhất thế giới” của ông Trump và đồng memecoin $TRUMP mất 99% giá trị

“Bữa tối độc quyền nhất thế giới” của ông Trump và đồng memecoin $TRUMP mất 99% giá trị

Dù giá trị đồng memecoin $TRUMP mang tên bản thân đã mất 99% so với đỉnh và đảng Dân chủ cam kết điều tra các cáo buộc tham nhũng, Tổng thống Mỹ Donald Trump vẫn sẽ chiêu đãi 185 nhà đầu tư nắm giữ nhiều token nhất trong bữa tối tại sân golf Trump National.
Phố Wall chao đảo ngày Anthropic chào sàn, Dow Jones mất hơn 1.100 điểm

Phố Wall chao đảo ngày Anthropic chào sàn, Dow Jones mất hơn 1.100 điểm

Chứng khoán Mỹ phiên 19/11 giảm mạnh ngay khi cổ phiếu Anthropic bắt đầu giao dịch, với Dow Jones mất 1.101,11 điểm, S&P 500 giảm 2,02% và Nasdaq Composite giảm 2,25%. Làn sóng chốt lời khiến cổ phiếu công nghệ, đặc biệt nhóm AI và chip, chịu áp lực bán lớn, đẩy chỉ số VIX lên mức cao nhất kể từ tháng 3.
SHB dẫn đầu ngành Ngân hàng tại bảng xếp hạng Nơi làm việc tốt nhất Việt Nam 2026

SHB dẫn đầu ngành Ngân hàng tại bảng xếp hạng Nơi làm việc tốt nhất Việt Nam 2026

Theo kết quả khảo sát Nơi Làm Việc Tốt Nhất Việt Nam 2026 do Anphabe công bố tối 18/11, Ngân hàng TMCP Sài Gòn – Hà Nội (SHB) lần đầu tiên vươn lên vị trí số 1 ngành Ngân hàng trong Khối Doanh nghiệp vừa, đồng thời thuộc TOP 30 trong danh sách 100 Nơi Làm Việc Tốt Nhất Việt Nam 2026 cùng nhóm.
VIFC-HCMC mở cơ hội tiếp cận vốn quốc tế cho doanh nghiệp Việt Nam

VIFC-HCMC mở cơ hội tiếp cận vốn quốc tế cho doanh nghiệp Việt Nam

Thông qua hợp tác với các định chế tài chính tại Singapore, Trung tâm Tài chính quốc tế Việt Nam tại TP. Hồ Chí Minh (VIFC-HCMC) đang nỗ lực hướng tới phát triển các kênh huy động vốn mới, mở rộng cơ hội tiếp cận nguồn lực quốc tế cho doanh nghiệp trong nước, đặc biệt ở những lĩnh vực cần vốn đầu tư dài hạn.
Chứng khoán Mỹ 18/11: Dow Jones giảm hơn 560 điểm, cổ phiếu Nvidia đảo chiều dù báo lãi vượt dự báo

Chứng khoán Mỹ 18/11: Dow Jones giảm hơn 560 điểm, cổ phiếu Nvidia đảo chiều dù báo lãi vượt dự báo

Chỉ số Dow Jones mất 1,11% trong phiên 18/11 (giờ địa phương), S&P 500 có phiên giảm thứ năm liên tiếp khi cổ phiếu Nvidia giảm 2,9% bất chấp kết quả kinh doanh quý III vượt kỳ vọng. Giới đầu tư đang hướng sự chú ý đến đợt IPO của Anthropic vào cuối tuần này.
VIB chủ động đón cơ hội tối ưu thanh khoản từ giải pháp hoán đổi ngoại tệ của Ngân hàng Nhà nước

VIB chủ động đón cơ hội tối ưu thanh khoản từ giải pháp hoán đổi ngoại tệ của Ngân hàng Nhà nước

Gần 50.000 tỷ đồng đã được Ngân hàng Nhà nước cung ứng cho hệ thống ngân hàng thông qua nghiệp vụ hoán đổi ngoại tệ (FX Swap) kỳ hạn 182 ngày. Trong bối cảnh các công cụ điều hành thanh khoản tiếp tục được mở rộng, đại diện Ngân hàng Quốc Tế (VIB) đánh giá đây là diễn biến tích cực đối với khả năng cân đối nguồn vốn, đặc biệt khi các ngân hàng ngày càng mở rộng tiếp cận nguồn vốn quốc tế.
Ngành Thuế tính cảnh báo nguy cơ tạm hoãn xuất cảnh qua VNeID và SMS

Ngành Thuế tính cảnh báo nguy cơ tạm hoãn xuất cảnh qua VNeID và SMS

Hơn 250.000 thông báo tạm hoãn xuất cảnh đã được cơ quan thuế ban hành đến hết tháng 10/2026. Để người nộp thuế chủ động thực hiện nghĩa vụ, Bộ Tài chính đang phối hợp với Bộ Công an nghiên cứu cảnh báo tình trạng này qua VNeID, đồng thời tính phương án gửi tin nhắn SMS.
Nợ xấu không còn là ngõ cụt với doanh nghiệp có khả năng phục hồi

Nợ xấu không còn là ngõ cụt với doanh nghiệp có khả năng phục hồi

Từ ngày 6/11/2026, cơ chế xử lý nợ xấu tại Công ty Quản lý tài sản của các tổ chức tín dụng Việt Nam (VAMC) mở rộng từ thu hồi khoản vay sang hỗ trợ tái cấu trúc, trong đó khách hàng đủ điều kiện có thể được miễn toàn bộ lãi quá hạn, điều chỉnh thời hạn trả nợ và tiếp cận một số hình thức hỗ trợ tài chính.
VPBank khai trương điểm giao dịch Đô Thành, mở rộng mạng lưới tại TP. Hồ Chí Minh

VPBank khai trương điểm giao dịch Đô Thành, mở rộng mạng lưới tại TP. Hồ Chí Minh

Sáng 18/11/2026, tại TP. Hồ Chí Minh, Ngân hàng TMCP Việt Nam Thịnh Vượng (VPBank) tổ chức lễ khai trương Chi nhánh VPBank Đô Thành, đánh dấu bước tiếp tục mở rộng mạng lưới hoạt động, tăng cường hiện diện tại thị trường trọng điểm phía Nam và đưa các sản phẩm, dịch vụ tài chính ngân hàng đến gần hơn với khách hàng cá nhân, doanh nghiệp.
Chứng khoán Mỹ giảm sâu, Nasdaq chạm đáy 7 tháng trước thềm Nvidia công bố báo cáo

Chứng khoán Mỹ giảm sâu, Nasdaq chạm đáy 7 tháng trước thềm Nvidia công bố báo cáo

Thông tin về sự cố mạng của NSA cùng tâm lý thận trọng trước báo cáo thu nhập của Nvidia đã khiến chứng khoán Mỹ chìm trong sắc đỏ, với Nasdaq Composite xuống thấp nhất trong khoảng 7 tháng.
VIB cho vay mua ô tô lãi suất ưu đãi từ 8,9%/năm, cam kết thả nổi không quá 15% sau thời gian cố định

VIB cho vay mua ô tô lãi suất ưu đãi từ 8,9%/năm, cam kết thả nổi không quá 15% sau thời gian cố định

Mức lãi suất ưu đãi 8,9%/năm cố định trong 6 tháng áp dụng cho tất cả các dòng xe. Đặc biệt, VIB cam kết lãi suất thả nổi không vượt quá 15%/năm sau thời gian cố định, giúp khách hàng tối ưu tài chính và chủ động hơn trong kế hoạch sở hữu ô tô, từ nhu cầu đi lại cá nhân, gia đình đến kinh doanh vận tải.
Giao dịch cá nhân tự động trên 10 triệu đồng bằng AI bị xếp vào nhóm rủi ro cao

Giao dịch cá nhân tự động trên 10 triệu đồng bằng AI bị xếp vào nhóm rủi ro cao

Kể từ ngày 15/11/2026, Thông tư 53/2026/TT-NHNN của Ngân hàng Nhà nước (NHNN) chính thức có hiệu lực, thiết lập hành lang pháp lý chặt chẽ đầu tiên cho việc ứng dụng trí tuệ nhân tạo (AI) trong lĩnh vực tài chính – ngân hàng.
