Báo cáo tài chính hợp nhất giữa niên độ năm 2026 đã được soát xét của CTCP Tập đoàn Hà Đô (Mã: HDG) cho thấy khoản nợ xấu hơn 900 tỷ đồng khó có thể thu hồi.
Cụ thể, tính đến cuối tháng 6, nợ xấu của Hà Đô hơn 939 tỷ đồng. Doanh nghiệp đã trích lập dự phòng gần 937 tỷ đồng, trong khi giá trị có thể thu hồi chỉ còn gần 2,6 tỷ đồng, nghĩa là cần như có thể mất trắng toàn bộ.
Trong số này, khoản phải thu từ Công ty Mua bán điện – Tập đoàn Điện lực Việt Nam (EVN) có giá gốc hơn 804 tỷ đồng và đã được trích lập dự phòng toàn bộ. Khoản phải thu này chiếm gần 86% tổng giá trị nợ xấu và tăng gần 292 tỷ đồng so với đầu năm.
![]() |

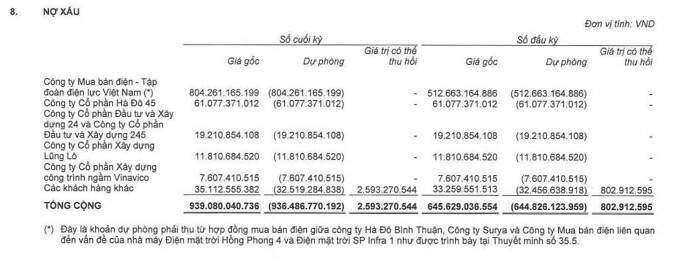

| Nguồn: Gần như khoản nợ xấu 939 tỷ đồng của Hà Đô có thể bị mất trắng. Nguồn: Báo cáo soát xét bán niên 2026. |
Theo thuyết minh, khoản phải thu phát sinh từ các hợp đồng mua bán điện giữa Công ty Hà Đô Bình Thuận, Công ty Surya và Công ty Mua bán điện, liên quan đến Nhà máy điện mặt trời Hồng Phong 4 và Nhà máy điện mặt trời SP Infra 1.
Hai dự án này nằm trong số các dự án được đề cập tại kết luận của Thanh tra Chính phủ liên quan việc thực hiện chính sách, pháp luật trong quản lý, thực hiện Quy hoạch điện VII và Quy hoạch điện VII điều chỉnh.
Đối với dự án Hồng Phong 4, dự án thuộc nhóm đã được hưởng giá FIT nhưng có vi phạm do chưa đáp ứng đầy đủ điều kiện để hưởng mức giá ưu đãi.
Theo phương án được cơ quan quản lý đề cập, các dự án không đáp ứng đủ điều kiện sẽ không được áp dụng giá FIT mà phải xác định lại giá mua bán điện theo quy định. Phần chênh lệch giá FIT ưu đãi đã được hưởng sẽ được hoàn trả thông qua việc bù trừ vào tiền mua điện.
Do đó, giá bán điện mà Công ty Hà Đô Bình Thuận đang áp dụng có thể bị ảnh hưởng. Tuy nhiên, tại thời điểm lập báo cáo, tập đoàn cho biết chưa nhận được kết luận chính thức từ cơ quan có thẩm quyền về vấn đề này.
Trên cơ sở tình trạng pháp lý của dự án và thực tế thu hồi công nợ, Hà Đô đã đánh giá, tạm ước tính ảnh hưởng có thể phát sinh đối với giá bán điện và ghi nhận dự phòng.
Tương tự, Nhà máy điện mặt trời SP Infra 1 do Công ty Surya sở hữu cũng liên quan đến vấn đề về cơ chế giá điện. Dự án được công nhận vận hành thương mại từ tháng 9/2020 và được chấp thuận kết quả nghiệm thu vào tháng 2/2023.
Tuy nhiên, SP Infra 1 nằm trong danh sách các nhà máy được công nhận ngày vận hành thương mại và hưởng giá điện theo cơ chế khuyến khích khi chưa có văn bản chấp thuận kết quả nghiệm thu của cơ quan nhà nước có thẩm quyền.
Hiện SP Infra 1 thuộc phạm vi các dự án đang được xem xét để tháo gỡ khó khăn, vướng mắc. Tại ngày lập báo cáo, Hà Đô cho biết chưa nhận được kết luận chính thức đối với dự án. Căn cứ các văn bản trao đổi gần nhất cùng tình hình thu hồi công nợ, tập đoàn đã đánh giá và tạm ước tính ảnh hưởng có thể có đến giá bán điện để ghi nhận dự phòng.
![]() |

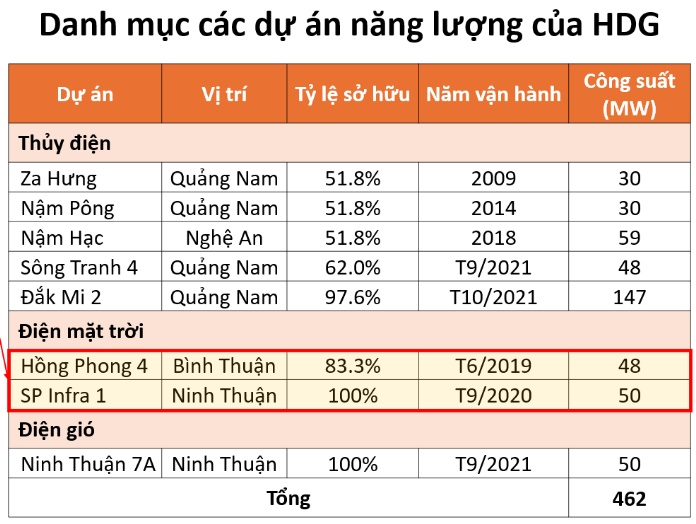

| Dự án Hồng Phong 4 và SP Infra 1 của Hà Đô bị thanh tra vào năm 2023 và 2024. |
6 tháng đầu năm vừa rồi, doanh thu thuần sau soát xét của Hà Đô tăng nhẹ, lên gần 1.175 tỷ đồng.
Trong khi các khoản chi phí khác chỉ biến động nhẹ, lợi nhuận sau thuế đạt hơn 386 tỷ đồng, tăng 178 tỷ đồng, tương đương gần 86% so với báo cáo tự lập. Riêng lợi nhuận ròng đạt hơn 301 tỷ đồng, tăng khoảng 201 tỷ đồng và cao hơn 3 lần số liệu trước soát xét.
Theo giải trình của Hà Đô, chênh lệch chủ yếu đến từ việc điều chỉnh chi phí sử dụng đất và giá vốn lũy kế của hoạt động kinh doanh bất động sản trên cơ sở xác định mới, các lĩnh vực khác vẫn duy trì ổn định.
