Vạch rõ sai phạm của Công ty CP Phúc Đại Cát tại Hưng Yên

06/04/2021 16:17
Công ty CP Phúc Đại Cát đã để xảy ra nhiều sai phạm tại dự án Trung tâm thương mại và khu tổ hợp sản xuất chế biến gỗ, lắp rắp đồ điện tử (xã Trung Hưng, huyện Yên Mỹ, tỉnh Hưng Yên).

Chậm tiến độ 90 tháng

Mới đây, Thanh tra Chính phủ đã tổ chức công khai kết luận thanh tra về thực hiện quy hoạch xây dựng trung tâm thương mại, chuyển đổi chợ và việc chấp hành và việc chấp hành các quy định pháp luật trong hoạt động khai thác cát, sỏi tại tỉnh Hưng Yên thời kỳ 2011-2018.

Thanh tra Chính phủ xác định: Cả 19/19 dự án trung tâm thương mại và 3/18 dự án chợ, tại thời điểm cấp giấy chứng nhận đầu tư/quyết định chủ trương đầu tư không phù hợp với quy hoạch ngành thương mại.

Đặc biệt, Dự án ''Trung tâm thương mại và khu tổ hợp sản xuất chế biến gỗ, lắp rắp đồ điện tử'' của Công ty CP Phúc Đại Cát, huyện Yên Mỹ đã chậm so với tiến độ được chấp thuận theo giấy chứng nhận đầu tư được cấp đến thời điểm thanh tra là 90 tháng.

Đồng thời công tác phối hợp của cơ quan chức năng huyện Yên Mỹ với chủ đầu tư trong công tác giải phóng mặt bằng chưa tốt, ít nhiều gây khó khăn cho công tác giải phóng mặt bằng tại dự án.

Công ty CP Phú Đại Cát
Công ty CP Phúc Đại Cát để dự án chậm tiến độ 90 tháng

Căn cứ Điều 64 Luật Đất đai 2013 về việc thu hồi đất do vi phạm pháp luật về đất đai, đất được Nhà nước cho thuê để thực hiện dự án đầu tư mà tiến độ sử dụng đất chậm 24 tháng so với tiến độ ghi trong dự án đầu tư kể từ khi nhận bàn giao đất trên thực địa phải đưa đất vào sử dụng thì sẽ bị thu hồi đất do vi phạm pháp luật về đất đai. Tuy chủ đầu tư dự án được phép gia hạn sử dụng 24 tháng nhưng phải nộp cho Nhà nước khoản tiền tương ứng với mức tiền sử dụng đất đối với thời gian chậm tiến độ thực hiện dự án trong thời gian này.

Do đâu dự án của Công ty CP Phúc Đại Cát chậm tiến độ tới 90 tháng vẫn không bị thu hồi?

Khu đất dự án của Công ty CP Phúc Đại Cát vẫn là khu đất trống

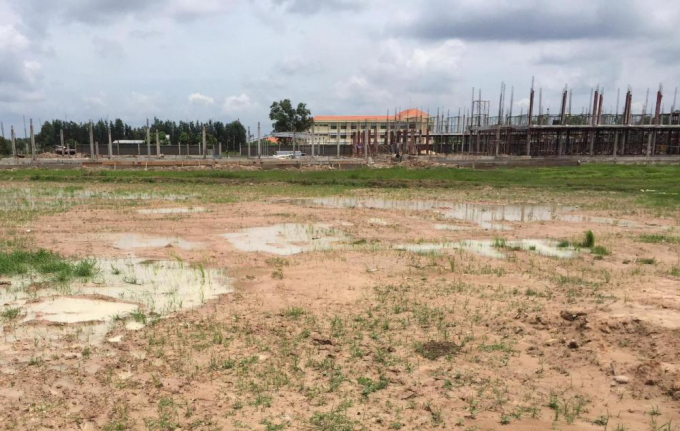

Khu đất dự án của Công ty CP Phúc Đại Cát vẫn là khu đất trống.

Sai phạm chồng chất

Được biết, Công ty CP Phúc Đại Cát được UBND tỉnh Hưng Yên cấp Giấy chứng nhận đầu tư đối với Dự án ''Trung tâm thương mại và khu tổ hợp sản xuất chế biến gỗ, lắp rắp đồ điện tử'' với quy mô diện tích khoảng 100.000 m2 ở huyện Yên Mỹ.

Mục tiêu của dự án là xây dựng trung tâm thương mại, sản xuất gỗ ván sàn, gỗ ghép thanh, gỗ xây dựng, đồ gỗ nội thất, ngoại thất để tiêu thụ trong nước và xuất khẩu, sản xuất linh kiện và lắp ráp đồ điện tử dân dụng.

Theo phản ánh của người dân thôn Đạo Khê, xã Trung Hưng, huyện Yên Mý, tỉnh Hưng Yên, tới năm 2020 vẫn còn hàng chục hộ dân trong tổng số 104 hộ dân thuộc địa bàn xã Trung Hưng chưa chấp thuận mức giá chuyển nhượng quyền sử dụng đất nông nghiệp với Công ty CP Phúc Đại Cát.

Quyết định xử phạt với Công ty CP Phúc Đại Cát
Quyết định xử phạt với Công ty CP Phúc Đại Cát.

Từ đó đến nay, công ty này cũng chưa có quyết định giao đất, chưa có đánh giá tác động môi trường và chưa được cấp phép xây dựng. Thế nhưng, ngày 7/01/2020, công ty này đã tự ý san lấp hàng nghìn m2 đất canh tác, một số diện tích đã san lấp tràn sang cả các thửa ruộng chưa nhận chuyển nhượng. Ngày 20/1/2020, UBND huyện Yên Mỹ đã có báo cáo UBND tỉnh Hưng Yên về việc tự ý san lấp mặt bằng trái phép.

Sau đó, ngày 19/2/2020, chính quyền tỉnh Hưng Yên đã có văn bản giao Sở Tài nguyên và Môi trường chủ trì, phối hợp với UBND huyện Yên Mỹ kiểm tra, xử lý nghiêm theo quy định của pháp luật.

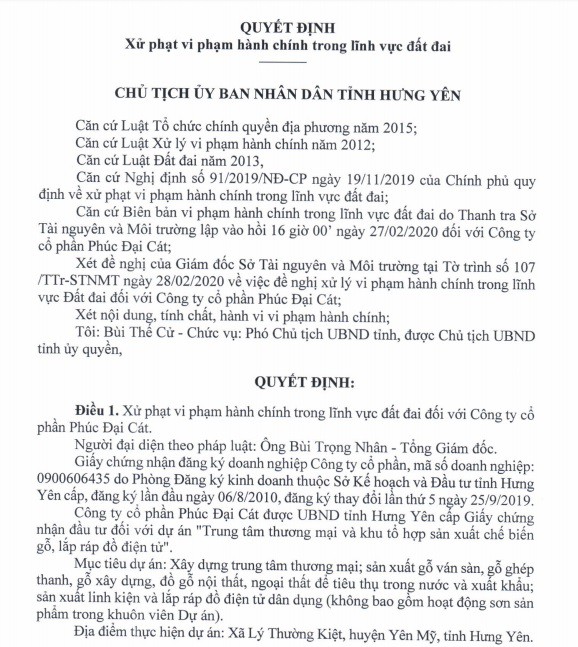

Tới ngày 9/3/2020, UBND tỉnh Hưng Yên đã ký quyết định xử phạt vi phạm hành chính trong lĩnh vực đất đai đối với Công ty Cổ phần Phúc Đại Cát.

Theo quyết định xử phạt này, Công ty Cổ phần Phúc Đại Cát đã thực hiện hành vi vi phạm chuyển đất trồng lúa sang đất phi nông nghiệp tại khu vực nông thôn mà không được cơ quan nhà nước có thẩm quyền cho phép. Cụ thể, công ty này đã tự ý san lấp mặt bằng với diện tích 2,7ha đất trồng lúa khi chưa thực hiện thủ tục giao đất, cho thuê đất theo quy định của pháp luật đất đai.

Với hành vi trên, Công ty Cổ phần Phúc Đại Cát bị phạt tiền 160 triệu đồng, đồng thời phải dừng ngay việc tự ý san lấp mặt bằng; hoàn thiện hồ sơ xin chuyển mục đích sử dụng đất, thuê đất để thực hiện dự án, trình cơ quan có thẩm quyền phê duyệt theo quy định của pháp luật.

Để dự án chậm tiến độ, doanh nghiệp tự ý chuyển đổi mục đích sử dụng đất khi chưa được chấp thuận, cơ quan quản lý địa bàn liệu có thiếu sát sao?

Hà Linh

Tin bài khác
Tuyên Quang: Khởi tố Giám đốc Sở Giáo dục và Đào tạo Vũ Đình Hưng

Tuyên Quang: Khởi tố Giám đốc Sở Giáo dục và Đào tạo Vũ Đình Hưng

Liên quan vụ án xảy ra tại điểm thi Trường THPT Chuyên Tuyên Quang trong kỳ thi tốt nghiệp THPT năm 2026, Cơ quan An ninh điều tra Bộ Công an đã khởi tố ông Vũ Đình Hưng, Giám đốc Sở Giáo dục và Đào tạo tỉnh Tuyên Quang. Tổng số bị can trong vụ án được nâng lên 41 người.
Đề xuất một đầu mối quản lý an toàn thực phẩm từ Trung ương đến địa phương

Đề xuất một đầu mối quản lý an toàn thực phẩm từ Trung ương đến địa phương

Dự thảo Luật An toàn thực phẩm (sửa đổi) đề xuất Bộ Y tế là đầu mối quản lý nhà nước về an toàn thực phẩm ở Trung ương, UBND các cấp chịu trách nhiệm tại địa phương, đồng thời chuyển mạnh từ tiền kiểm sang hậu kiểm dựa trên mức độ rủi ro.
Phá đường dây "phù phép" phân bón ngoại giả, quy mô 159 tỷ đồng: Bài học đắt giá cho hệ thống đại lý kinh doanh

Phá đường dây "phù phép" phân bón ngoại giả, quy mô 159 tỷ đồng: Bài học đắt giá cho hệ thống đại lý kinh doanh

Việc triệt phá đường dây sản xuất, buôn bán hơn 24.000 tấn phân bón giả nhãn mác quốc tế trị giá gần 160 tỷ đồng không chỉ là chiến công lớn của Công an tỉnh Đắk Lắk, mà còn là hồi chuông cảnh báo khẩn cấp đối với hơn 200 doanh nghiệp, đại lý phân phối trong việc kiểm soát nguồn gốc hàng hóa và quản trị rủi ro pháp lý.
Phú Thọ: Khởi tố thêm 2 bị can trong vụ giữ lại 482 triệu đồng tiền ăn học sinh

Phú Thọ: Khởi tố thêm 2 bị can trong vụ giữ lại 482 triệu đồng tiền ăn học sinh

Công an tỉnh Phú Thọ khởi tố thêm 2 bị can trong vụ án tại Trường Phổ thông DTNT THCS và THPT Yên Lập, liên quan hơn 482 triệu đồng tiền ăn học sinh.
Vụ án Bạch Mai, Việt Đức: Có khắc phục hậu quả khiến tòa lùi thời điểm tuyên án

Vụ án Bạch Mai, Việt Đức: Có khắc phục hậu quả khiến tòa lùi thời điểm tuyên án

Ngay trước thời điểm tuyên án vụ án xảy ra tại hai dự án Bệnh viện Bạch Mai và Việt Đức cơ sở 2, 8/10 bị cáo đề nghị tiếp tục nộp tiền khắc phục hậu quả. HĐXX quyết định tạm dừng, phiên tòa phúc thẩm tiếp tục vào chiều 1/10.
Bờ Biển Vàng nợ thuế, Chủ tịch HĐQT bị tạm hoãn xuất cảnh

Bờ Biển Vàng nợ thuế, Chủ tịch HĐQT bị tạm hoãn xuất cảnh

Khoản nợ thuế của Tập đoàn Bờ Biển Vàng đã tăng từ hơn 8,2 tỷ đồng được công khai trước đó lên hơn 9,3 tỷ đồng. Doanh nghiệp này đang phát triển phân khu Limassol thuộc Khu nhà ở sinh thái An Điền, dự án có quy mô hơn 36,2 ha trong giai đoạn 1.
Hải Phòng: Xử phạt 2 cơ sở kinh doanh ăn uống vi phạm quy định an toàn thực phẩm

Hải Phòng: Xử phạt 2 cơ sở kinh doanh ăn uống vi phạm quy định an toàn thực phẩm

Hai cơ sở kinh doanh dịch vụ ăn uống tại phường Hòa Bình, thành phố Hải Phòng bị xử phạt hàng triệu đồng do vi phạm quy định về điều kiện an toàn thực phẩm.
Cục Hải quan công nhận mới, gia hạn chế độ ưu tiên cho 7 doanh nghiệp

Cục Hải quan công nhận mới, gia hạn chế độ ưu tiên cho 7 doanh nghiệp

Cục Hải quan vừa trao quyết định công nhận và gia hạn áp dụng chế độ doanh nghiệp ưu tiên cho 7 doanh nghiệp, trong đó có 3 doanh nghiệp được công nhận mới và 4 doanh nghiệp được gia hạn. Chương trình tiếp tục được định hướng gắn với quản lý rủi ro, chuyển đổi số và tạo thuận lợi cho hoạt động xuất nhập khẩu.
Hải quan xây dựng quy định mới về quản lý rủi ro

Hải quan xây dựng quy định mới về quản lý rủi ro

Trước yêu cầu quản lý ngày càng hiện đại, số hóa và dựa trên dữ liệu, Cục Hải quan đang nghiên cứu xây dựng Thông tư thay thế các quy định hiện hành về quản lý rủi ro, hướng tới phân bổ nguồn lực kiểm tra theo mức độ tuân thủ và nguy cơ vi phạm.
Luật Quảng cáo tiếp tục lên bàn nghị sự tại Hội nghị đại biểu Quốc hội chuyên trách

Luật Quảng cáo tiếp tục lên bàn nghị sự tại Hội nghị đại biểu Quốc hội chuyên trách

Dự án Luật sửa đổi, bổ sung một số điều của Luật Quảng cáo sẽ được các đại biểu Quốc hội hoạt động chuyên trách cho ý kiến tại Hội nghị lần thứ nhất, nhiệm kỳ khóa XVI. Việc tiếp tục rà soát dự án luật được đặt trong yêu cầu chung về nâng cao chất lượng chính sách, bảo đảm tính thống nhất và khả năng thực thi của pháp luật.
TP. Hồ Chí Minh rút ngắn gần 30% thời gian giải quyết thủ tục đấu nối hạ tầng đường bộ

TP. Hồ Chí Minh rút ngắn gần 30% thời gian giải quyết thủ tục đấu nối hạ tầng đường bộ

UBND TP. Hồ Chí Minh vừa phê duyệt phương án đơn giản hóa thủ tục hành chính thuộc phạm vi quản lý của Sở Xây dựng, trong đó đáng chú ý là việc cắt giảm gần 30% thời gian giải quyết thủ tục chấp thuận thiết kế nút giao đấu nối vào đường địa phương đang khai thác. Động thái này được kỳ vọng góp phần cải thiện môi trường đầu tư, giảm chi phí tuân thủ và đẩy nhanh tiến độ triển khai các dự án hạ tầng trên địa bàn thành phố.
TP. Hồ Chí Minh triển khai đào tạo kỹ năng lái xe an toàn cho người dân

TP. Hồ Chí Minh triển khai đào tạo kỹ năng lái xe an toàn cho người dân

UBND TP. Hồ Chí Minh vừa ban hành Kế hoạch số 521/KH-UBND ngày 28/9/2026 về tổ chức đào tạo, bồi dưỡng kỹ năng lái xe mô tô, xe gắn máy an toàn cho người dân trên địa bàn. Chương trình hướng đến mục tiêu nâng cao kỹ năng tham gia giao thông, góp phần kéo giảm tai nạn giao thông và xây dựng văn hóa giao thông an toàn trong cộng đồng.
Từ 1/10/2026: Những chính sách mới nào tác động đến người dân, doanh nghiệp?

Từ 1/10/2026: Những chính sách mới nào tác động đến người dân, doanh nghiệp?

Từ tháng 10/2026, nhiều chính sách mới về trợ cấp, luật sư công, học bổng và xuất khẩu gạo chính thức được áp dụng, tác động đến người dân, tổ chức và doanh nghiệp.
KCN Nam Tân Uyên bị phạt và truy thu thuế gần 10 tỷ đồng

KCN Nam Tân Uyên bị phạt và truy thu thuế gần 10 tỷ đồng

Khu công nghiệp Nam Tân Uyên hoạt động chính trong lĩnh vực đầu tư, xây dựng và kinh doanh hạ tầng khu công nghiệp. Đơn vị này hiện đang quản lý 3 dự án khu công nghiệp với tổng diện tích gần 967ha.
Hà Nội rà soát toàn diện công trình, nhà xưởng vi phạm đất đai, xây dựng, PCCC

Hà Nội rà soát toàn diện công trình, nhà xưởng vi phạm đất đai, xây dựng, PCCC

Hà Nội sẽ lập danh sách toàn bộ công trình, nhà xưởng, kho bãi, cơ sở sản xuất, kinh doanh có vi phạm về đất đai, trật tự xây dựng và phòng cháy, chữa cháy; phân loại từng trường hợp để xây dựng lộ trình xử lý, trong đó ưu tiên các cơ sở có nguy cơ cháy, nổ cao và đã bị đình chỉ nhưng vẫn hoạt động.
