Quảng Trị: Thanh tra chỉ ra nhiều vi phạm tại dự án hạ tầng du lịch hơn 258 tỉ đồng

Nhiều sai sót trong khảo sát, thiết kế, thi công và thanh quyết toán tại dự án hạ tầng du lịch ven biển ở Quảng Trị vừa được Thanh tra tỉnh chỉ rõ và kiến nghị xử lý.

Thanh tra tỉnh Quảng Trị vừa chỉ ra nhiều vi phạm, thiếu sót trong quá trình triển khai Dự án Phát triển cơ sở hạ tầng du lịch hỗ trợ cho tăng trưởng toàn diện khu vực tiểu vùng Mê Kông mở rộng, giai đoạn 2 - tiểu dự án tỉnh Quảng Trị, với nhiều tồn tại kéo dài từ khâu chuẩn bị đầu tư đến thi công, nghiệm thu và quyết toán công trình.

Quảng Trị: Thanh tra chỉ ra nhiều vi phạm tại dự án hạ tầng du lịch hơn 258 tỉ đồng

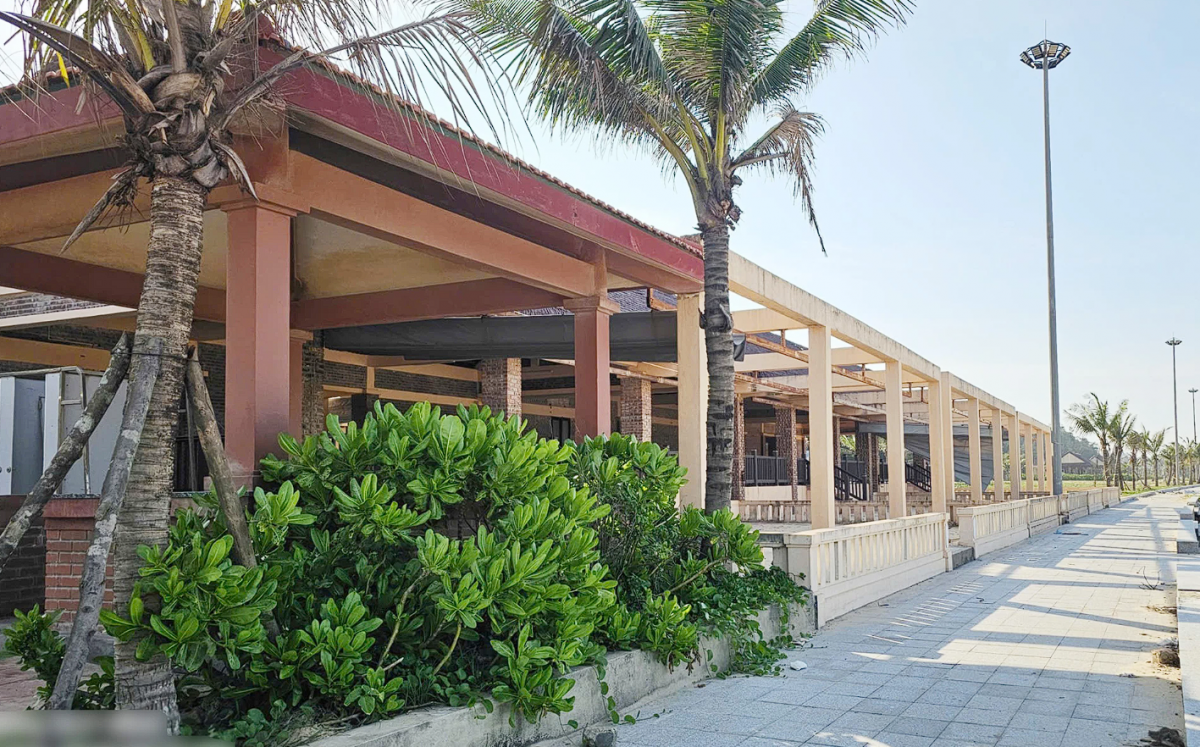

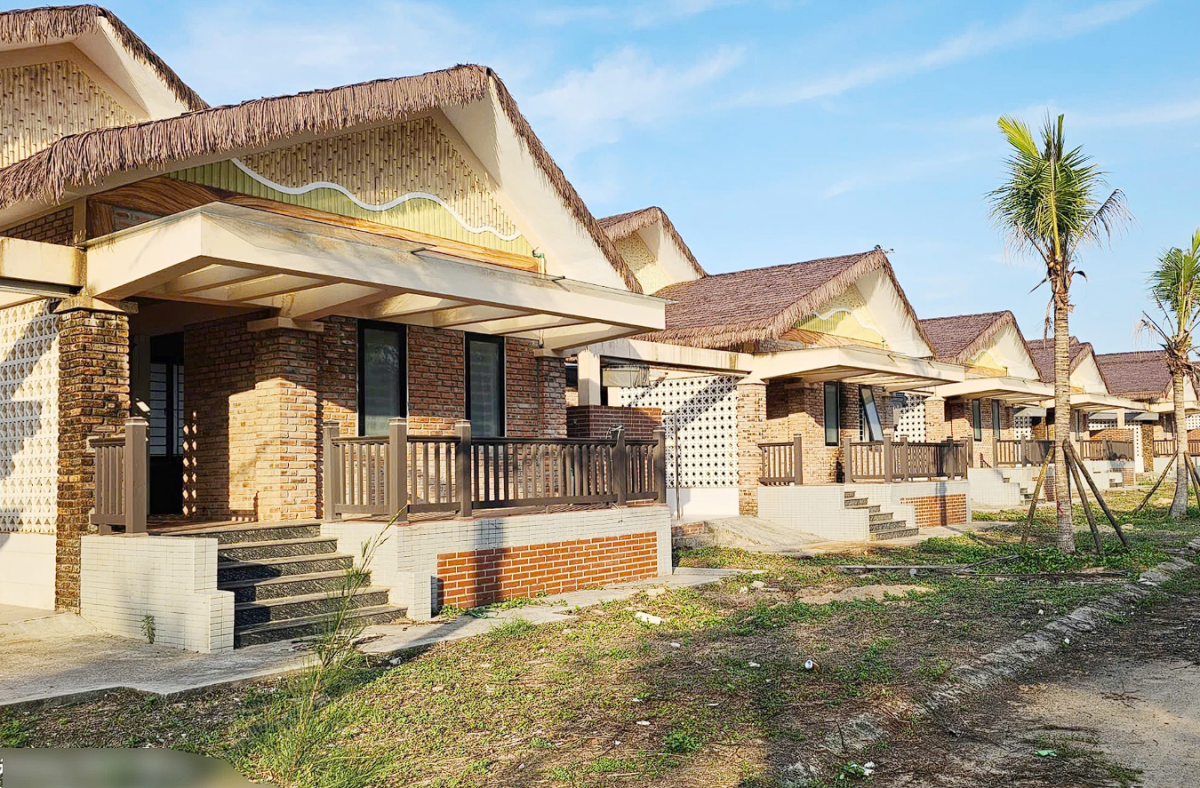

Một trong nhiều công trình thuộc Dự án Phát triển cơ sở hạ tầng du lịch hỗ trợ cho tăng trưởng toàn diện khu vực tiểu vùng Mê Kông mở rộng, giai đoạn 2 - tiểu dự án tỉnh Quảng Trị chưa được đưa vào vận hành, sử dụng.
Quảng Trị: Thanh tra chỉ ra nhiều vi phạm tại dự án hạ tầng du lịch hơn 258 tỉ đồng
Thanh tra tỉnh đề nghị đơn vị được giao quản lý hoàn thiện thủ tục đấu giá tài sản để sớm đưa công trình thuộc dự án vào vận hành, khai thác, sử dụng nhằm phát huy hiệu quả đầu tư.

Theo kết luận thanh tra, dự án được triển khai tại khu vực du lịch từ Cửa Việt đến Trung Giang, thuộc địa bàn xã Cửa Việt và xã Bến Hải. Dự án do Sở Văn hóa, Thể thao và Du lịch làm chủ đầu tư, hiện được giao Ban Quản lý dự án Đầu tư xây dựng tỉnh Quảng Trị quản lý thực hiện.

Dự án có tổng mức đầu tư hơn 258 tỉ đồng, khởi công từ tháng 7/2023 và hoàn thành thi công vào tháng 6/2024, với mục tiêu phát triển hạ tầng du lịch bền vững, tăng cường liên kết vùng, thúc đẩy phát triển kinh tế - xã hội, tạo việc làm và nâng cao thu nhập cho người dân địa phương.

Tuy nhiên, qua thanh tra cho thấy chủ đầu tư, Ban Quản lý dự án cùng nhiều đơn vị liên quan đã để xảy ra hàng loạt vi phạm, thiếu sót trong các khâu khảo sát, thiết kế, điều chỉnh dự án, thi công, giám sát, nghiệm thu và thanh quyết toán, ảnh hưởng đến chất lượng công trình cũng như hiệu quả đầu tư.

Cụ thể, trong giai đoạn lập và trình duyệt báo cáo nghiên cứu khả thi, chủ đầu tư không tổ chức đấu thầu lựa chọn đơn vị tư vấn khảo sát, lập báo cáo nghiên cứu khả thi theo quy định; đồng thời không thực hiện thẩm định thiết kế cơ sở, phòng cháy chữa cháy và bảo vệ môi trường trước khi trình UBND tỉnh phê duyệt dự án.

Thanh tra tỉnh cũng xác định việc tham mưu điều chỉnh báo cáo nghiên cứu khả thi của dự án không thuộc trường hợp được phép điều chỉnh theo quy định pháp luật và chưa phù hợp với yêu cầu của Văn phòng Chính phủ.

Đáng chú ý, tại hạng mục kè chắn bê tông dọc bờ biển tuyến đường T7 thuộc công trình Bãi tắm cộng đồng Trung Giang, công tác khảo sát, đánh giá điều kiện tự nhiên được thực hiện chưa đầy đủ; việc xác định công năng công trình, lựa chọn tiêu chuẩn và giải pháp thiết kế chưa phù hợp, dẫn đến hồ sơ thiết kế không đáp ứng yêu cầu kỹ thuật theo quy định.

Quảng Trị: Thanh tra chỉ ra nhiều vi phạm tại dự án hạ tầng du lịch hơn 258 tỉ đồng

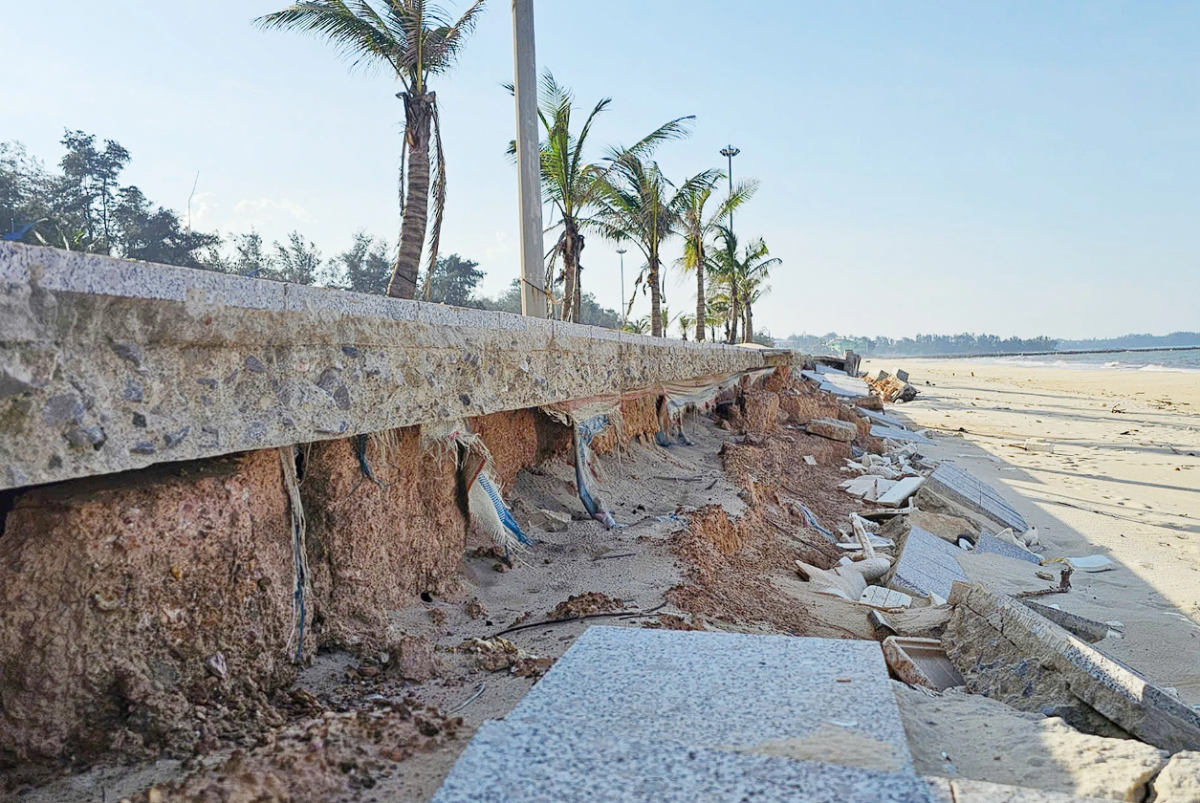

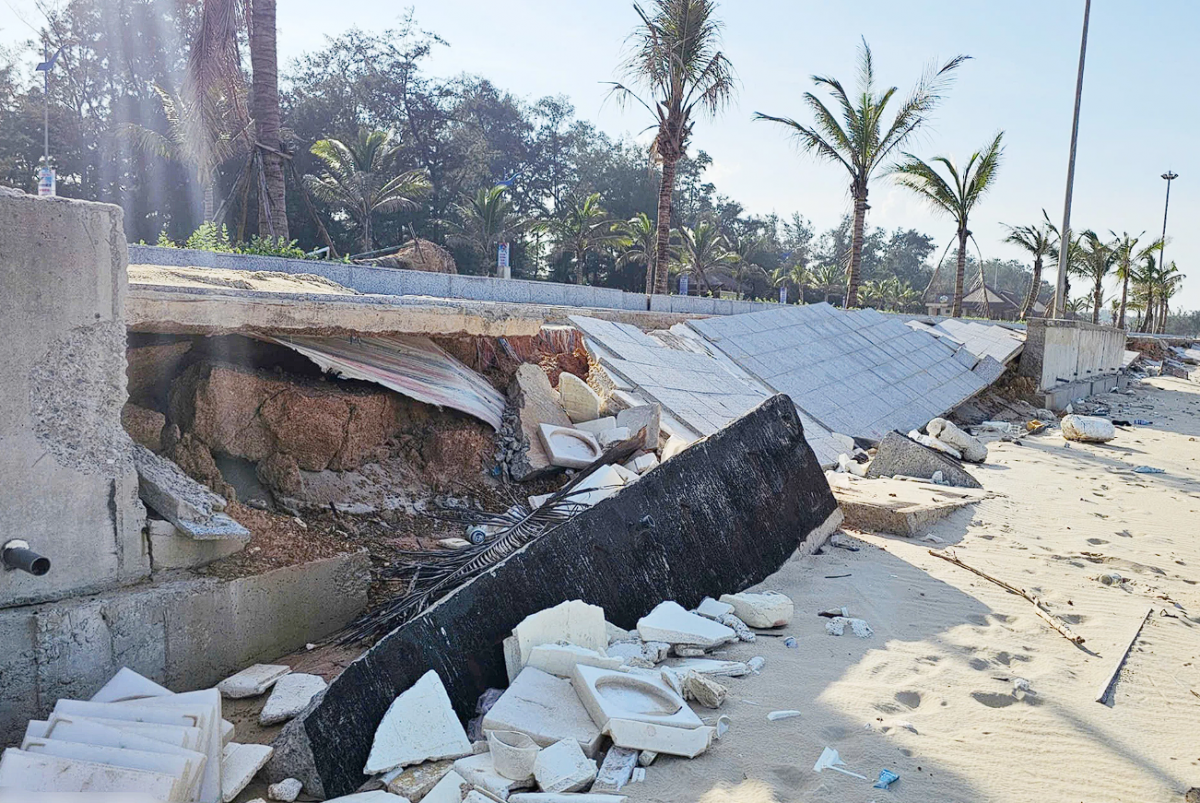

Kè bê tông dọc bờ biển thuộc công trình Bãi tắm cộng đồng Trung Giang bị sóng biển làm hư hỏng.
Quảng Trị: Thanh tra chỉ ra nhiều vi phạm tại dự án hạ tầng du lịch hơn 258 tỉ đồng
Qua thanh tra, Thanh tra tỉnh đề nghị cần sửa chữa kè bê tông dọc bờ biển thuộc công trình Bãi tắm cộng đồng Trung Giang bị sóng biển làm hư hỏng.

Đơn vị tư vấn thiết kế cũng không tiếp thu đầy đủ ý kiến của các cơ quan chuyên môn và nội dung trong báo cáo đánh giá tác động môi trường đã được phê duyệt. Công tác thẩm định thiết kế bản vẽ thi công tại hạng mục này còn thiếu kiểm tra, rà soát, dẫn đến hồ sơ thiết kế chưa bảo đảm chất lượng.

Ngoài ra, việc thẩm định, kiểm tra công tác nghiệm thu đối với hạng mục đường giao thông thuộc Bãi tắm cộng đồng Trung Giang được xác định thực hiện chưa đúng thẩm quyền theo quy định pháp luật. Trách nhiệm thuộc về chủ đầu tư, các sở chuyên ngành, đơn vị tư vấn thiết kế, tư vấn thẩm tra và các đơn vị liên quan.

Trong quá trình thi công, Ban Quản lý dự án, đơn vị tư vấn thiết kế, tư vấn giám sát và nhà thầu thi công chưa kịp thời đánh giá tác động sạt lở, biến động địa hình do sóng biển gây ra để đề xuất giải pháp xử lý phù hợp đối với hạng mục kè bê tông tuyến đường T7. Đặc biệt, việc thi công được triển khai trước khi hoàn tất các thủ tục điều chỉnh thiết kế theo quy định.

Thanh tra tỉnh cũng chỉ ra việc chủ đầu tư và Ban Quản lý dự án chưa chỉ đạo hoàn thiện hồ sơ cấp phép điều chỉnh trước khi triển khai thi công hạng mục đường vào cảng du lịch Cửa Việt. Đơn vị thi công thực hiện đấu nối với Quốc lộ 9 khi chưa được cấp phép, dẫn đến tình trạng công trình đã nghiệm thu, đưa vào sử dụng nhưng vẫn chưa hoàn thiện thủ tục đấu nối điều chỉnh theo quy định pháp luật.

Đối với công tác nghiệm thu, thanh toán và quyết toán dự án, cơ quan thanh tra xác định việc nghiệm thu một số hạng mục không phù hợp với thực tế thi công, hồ sơ thiết kế được phê duyệt và loại hợp đồng đã ký kết, dẫn đến thanh toán chưa đúng giá trị với số tiền hơn 3,2 tỉ đồng.

Bên cạnh đó, chủ đầu tư còn thanh toán vượt chi phí quản lý dự án hơn 155 triệu đồng; đồng thời không sử dụng hết chi phí quản lý dự án với số tiền hơn 124 triệu đồng.

Trên cơ sở kết luận thanh tra, Thanh tra tỉnh đã kiến nghị xử lý về kinh tế và hành chính đối với các tập thể, cá nhân liên quan; đồng thời yêu cầu khắc phục các tồn tại, thiếu sót đã được chỉ ra nhằm nâng cao hiệu lực quản lý nhà nước và bảo đảm hiệu quả đầu tư công.

Cùng với đó, cơ quan thanh tra kiến nghị UBND tỉnh, chủ đầu tư và các đơn vị liên quan khẩn trương bảo dưỡng, sửa chữa, khắc phục các hạng mục xuống cấp; hoàn thiện các thủ tục đấu giá tài sản, sớm đưa công trình vào vận hành, khai thác đúng mục tiêu đầu tư và đúng quy định pháp luật hiện hành.

Tin bài khác
Hà Tĩnh nâng cao chất lượng kỳ họp HĐND, yêu cầu chuẩn bị nội dung từ sớm

Hà Tĩnh nâng cao chất lượng kỳ họp HĐND, yêu cầu chuẩn bị nội dung từ sớm

Thường trực HĐND tỉnh Hà Tĩnh yêu cầu UBND tỉnh và các sở, ngành chủ động chuẩn bị các nội dung trình HĐND từ sớm, nâng cao chất lượng thẩm tra, điều hành và chuyển đổi số nhằm tiếp tục đổi mới, nâng cao hiệu quả tổ chức các kỳ họp trong thời gian tới.
Gia Lai: Tri ân những gia đình chính sách, người có công với nước

Gia Lai: Tri ân những gia đình chính sách, người có công với nước

Hướng tới kỷ niệm 79 năm Ngày Thương binh - Liệt sĩ (27/7/1947-27/7/2026), nhiều đoàn công tác của lãnh đạo tỉnh Gia Lai đã đến tận gia đình các thương binh, bệnh binh, Anh hùng Lực lượng vũ trang nhân dân và thân nhân liệt sĩ để thăm hỏi, động viên, trao những phần quà tri ân. Không chỉ mang theo sự quan tâm của Đảng, Nhà nước, mỗi chuyến đi còn góp phần lan tỏa truyền thống "Uống nước nhớ nguồn", khẳng định đạo lý tri ân luôn được gìn giữ bằng những hành động cụ thể.
Đồng Nai hỗ trợ khẩn cấp nạn nhân vụ cháy xe khách, huy động tối đa nguồn lực cứu chữa

Đồng Nai hỗ trợ khẩn cấp nạn nhân vụ cháy xe khách, huy động tối đa nguồn lực cứu chữa

Ngay sau vụ cháy xe khách trên Quốc lộ 1A qua xã Hưng Thịnh, UBND TP. Đồng Nai đã quyết định hỗ trợ khẩn cấp các nạn nhân, đồng thời chỉ đạo các lực lượng tập trung cứu chữa người bị thương, khắc phục hậu quả và khẩn trương điều tra nguyên nhân vụ việc.
Hà Tĩnh công bố 2 dự án nạo vét sông Ngàn Phố, khơi thông luồng tuyến giai đoạn 2026-2028

Hà Tĩnh công bố 2 dự án nạo vét sông Ngàn Phố, khơi thông luồng tuyến giai đoạn 2026-2028

UBND tỉnh Hà Tĩnh vừa công bố danh mục hai dự án nạo vét đường thủy nội địa kết hợp thu hồi sản phẩm trên sông Ngàn Phố, triển khai trong giai đoạn 2026-2028. Các dự án hướng tới cải thiện năng lực giao thông đường thủy, khơi thông dòng chảy, giảm nguy cơ ngập lụt, sạt lở và bảo đảm nguồn nước phục vụ sản xuất, sinh hoạt.
TP. Hồ Chí Minh mở đợt cao điểm kiểm soát an toàn thực phẩm trên toàn địa bàn

TP. Hồ Chí Minh mở đợt cao điểm kiểm soát an toàn thực phẩm trên toàn địa bàn

TP. Hồ Chí Minh đang triển khai đồng bộ nhiều giải pháp nhằm tăng cường kiểm soát an toàn thực phẩm, từ siết chặt truy xuất nguồn gốc, mở rộng lấy mẫu giám sát tại các chợ đầu mối đến tăng cường thanh tra đột xuất và xử lý nghiêm các hành vi sản xuất, kinh doanh thực phẩm vi phạm.
Lâm Đồng: Phát huy trách nhiệm cao nhất, sớm hoàn thiện và đưa vào khai thác hai tuyến đường ĐT 722 và Cam Ly – Phước Thành

Lâm Đồng: Phát huy trách nhiệm cao nhất, sớm hoàn thiện và đưa vào khai thác hai tuyến đường ĐT 722 và Cam Ly – Phước Thành

Chiều 20/7, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh Lâm Đồng Võ Ngọc Hiệp dẫn đầu đoàn công tác kiểm tra thực địa tiến độ thi công hai dự án giao thông trọng điểm gồm tuyến đường ĐT 722 kết nối tỉnh Lâm Đồng với tỉnh Đắk Lắk và tuyến đường Cam Ly – Phước Thành. Cùng tham gia đoàn công tác có lãnh đạo các sở, ngành và đơn vị liên quan.
Tuyên Quang chuyển trọng tâm sang phòng ngừa để giữ thị trường minh bạch

Tuyên Quang chuyển trọng tâm sang phòng ngừa để giữ thị trường minh bạch

Trong bối cảnh hoạt động thương mại điện tử phát triển mạnh, các hành vi buôn lậu, gian lận thương mại và sản xuất, kinh doanh hàng giả ngày càng tinh vi, việc xử lý sau vi phạm không còn là giải pháp duy nhất. Điều quan trọng hơn là phát hiện sớm nguy cơ, ngăn chặn từ cơ sở và tạo dựng một thị trường minh bạch để doanh nghiệp chân chính yên tâm đầu tư, phát triển.
Tuyên Quang xác lập “tam trụ” tăng trưởng từ công nghiệp, năng lượng và thương mại

Tuyên Quang xác lập “tam trụ” tăng trưởng từ công nghiệp, năng lượng và thương mại

Không phải ngẫu nhiên Tuyên Quang dành nguồn lực đồng thời cho công nghiệp, năng lượng và thương mại. Trong bối cảnh dư địa tăng trưởng truyền thống dần thu hẹp, ba lĩnh vực này đang được địa phương xác định là nền tảng để thu hút đầu tư, giảm chi phí sản xuất, mở rộng thị trường và tạo sức bật mới cho doanh nghiệp. Đây cũng là hướng đi cho thấy sự chuyển dịch từ mục tiêu tăng trưởng theo quy mô sang nâng cao chất lượng và sức chống chịu của nền kinh tế.
Hà Nội tung loạt cơ chế mới, tạo cú hích cho kinh tế số

Hà Nội tung loạt cơ chế mới, tạo cú hích cho kinh tế số

Việc ban hành đồng bộ các cơ chế đặc thù theo Luật Thủ đô đang tạo nền tảng pháp lý quan trọng để Hà Nội thúc đẩy phát triển kinh tế số. Cùng với hệ sinh thái doanh nghiệp công nghệ, hạ tầng số và các quỹ hỗ trợ đổi mới sáng tạo, Thủ đô đặt mục tiêu nâng tỷ trọng kinh tế số lên 22% GRDP vào cuối năm 2026.
Lào Cai hỗ trợ Lai Châu 3 tỷ đồng khắc phục hậu quả thiên tai, lan tỏa nghĩa tình vùng cao

Lào Cai hỗ trợ Lai Châu 3 tỷ đồng khắc phục hậu quả thiên tai, lan tỏa nghĩa tình vùng cao

Thiên tai có thể gây ra những mất mát về người và tài sản, nhưng cũng là lúc tinh thần sẻ chia được thể hiện rõ nét nhất. Việc Lào Cai hỗ trợ tỉnh Lai Châu 3 tỷ đồng không chỉ góp phần bổ sung nguồn lực khắc phục hậu quả trước mắt mà còn thể hiện trách nhiệm, tình cảm gắn bó giữa các địa phương cùng chung tay giúp người dân vùng thiên tai vượt qua khó khăn.
Lào Cai tập trung phát triển kinh tế biên mậu, logistics hiện đại để tạo động lực tăng trưởng mới

Lào Cai tập trung phát triển kinh tế biên mậu, logistics hiện đại để tạo động lực tăng trưởng mới

Từ một địa phương giữ vai trò cửa ngõ giao thương với thị trường Tây Nam Trung Quốc, Lào Cai đang đứng trước cơ hội chuyển mình trở thành trung tâm logistics của khu vực. Định hướng này không chỉ mở rộng quy mô hoạt động xuất nhập khẩu mà còn tạo nền tảng để hình thành chuỗi dịch vụ giá trị gia tăng, nâng cao sức cạnh tranh và thu hút các nguồn lực đầu tư trong giai đoạn phát triển mới.
Vì an toàn tính mạng người tham gia giao thông: Kiến nghị của cử tri Lào Cai càng trở nên cấp thiết

Vì an toàn tính mạng người tham gia giao thông: Kiến nghị của cử tri Lào Cai càng trở nên cấp thiết

Chỉ trong chưa đầy 5 tháng, nhiều vụ tai nạn nghiêm trọng đã xảy ra tại các đoạn đang thi công mở rộng trên cao tốc Nội Bài - Lào Cai. Vụ tai nạn mới nhất khiến một tài xế tử vong chiều 20/7 một lần nữa gióng lên hồi chuông về công tác bảo đảm an toàn giao thông trên tuyến đường huyết mạch này, đồng thời khiến những kiến nghị của cử tri Lào Cai về đẩy nhanh tiến độ thi công và tăng cường các giải pháp bảo đảm an toàn trở nên cấp thiết hơn bao giờ hết.
Ninh Bình: Đẩy mạnh đầu tư hạ tầng thoát nước và xử lý nước thải đô thị

Ninh Bình: Đẩy mạnh đầu tư hạ tầng thoát nước và xử lý nước thải đô thị

UBND tỉnh Ninh Bình vừa ban hành Kế hoạch số 246/KH-UBND về phát triển hệ thống thoát nước, thu gom và xử lý nước thải sinh hoạt, tạo bước chuyển quan trọng trong công tác bảo vệ môi trường, từng bước giải quyết tình trạng ngập úng đô thị, nâng cao chất lượng sống của người dân và hướng tới mục tiêu xây dựng Ninh Bình trở thành thành phố trực thuộc Trung ương.
Lào Cai khơi thông nguồn lực tài chính, tạo đà cho mục tiêu tăng trưởng kinh tế hai con số

Lào Cai khơi thông nguồn lực tài chính, tạo đà cho mục tiêu tăng trưởng kinh tế hai con số

Mục tiêu tăng trưởng kinh tế hai con số không chỉ đòi hỏi những dự án đầu tư mới mà còn phụ thuộc vào khả năng khai thác hiệu quả các nguồn lực hiện có. Với Lào Cai, những tháng cuối năm 2026 được xem là giai đoạn quyết định để hiện thực hóa mục tiêu này thông qua việc tăng tốc thu ngân sách, đẩy nhanh giải ngân đầu tư công, cải thiện môi trường đầu tư và nâng cao hiệu quả quản lý tài sản công.
TP.HCM sau một năm vận hành mô hình chính quyền ba cấp

TP.HCM sau một năm vận hành mô hình chính quyền ba cấp

TP.HCM đang từng bước khẳng định hiệu quả sau một năm vận hành mô hình chính quyền ba cấp với nhiều chuyển biến trong cải cách hành chính, chuyển đổi số và nâng cao chất lượng phục vụ. Những kết quả bước đầu không chỉ phản ánh quyết tâm đổi mới bộ máy mà còn mở ra nền tảng cho quản trị hiện đại, minh bạch và gần dân hơn.
