Đường dây 500kV Lào Cai – Vĩnh Yên là công trình năng lượng trọng điểm quốc gia, có ý nghĩa đặc biệt quan trọng đối với việc đảm bảo an ninh năng lượng, tăng cường liên kết vùng và thúc đẩy phát triển kinh tế - xã hội của địa phương.
Dự án đường dây 500kV Lào Cai – Vĩnh Yên do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, tổng mức đầu tư hơn 7.410 tỷ đồng, quy mô 468 vị trí móng cột, 202 khoảng néo, chiều dài toàn tuyến 230km. Riêng đoạn qua tỉnh Lào Cai dài khoảng 140km, đi qua 13 xã, ảnh hưởng đến 2.204 hộ dân và 2 tổ chức, trong đó có 93 hộ phải di dời, bố trí tái định cư.
Thời gian triển khai giải phóng mặt bằng chỉ hơn 5 tháng (từ ngày khởi công 16/3 đến 19/8/2025 theo yêu cầu của Thủ tướng Chính phủ). Với khối lượng công việc lớn, thời gian gấp rút, cả hệ thống chính trị tỉnh Lào Cai đã vào cuộc quyết liệt, huy động đồng bộ các giải pháp.
Kết quả, toàn bộ gần 140km tuyến và 273 vị trí móng cột qua địa bàn tỉnh đã được bàn giao cho đơn vị thi công, trong đó nhiều vị trí vượt tiến độ so với yêu cầu của Chính phủ và chủ đầu tư.
![]() |

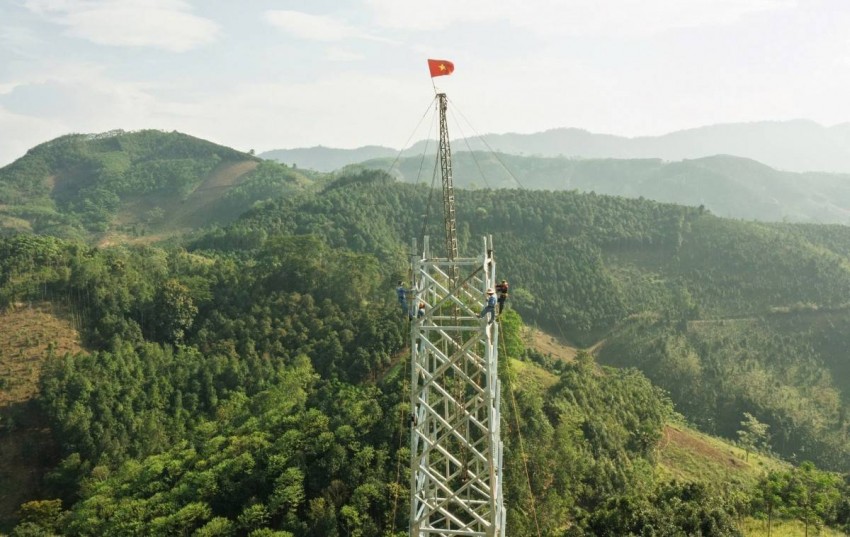

Lào Cai hoàn thành giải phóng mặt bằng dự án đường dây 500kV Lào Cai – Vĩnh Yên |
Phát biểu tại hội nghị, Bí thư Tỉnh ủy, Chủ tịch HĐND tỉnh Lào Cai Trịnh Xuân Trường nhấn mạnh, giải phóng mặt bằng là khâu then chốt, quyết định đến tiến độ, hiệu quả của dự án và cũng là yếu tố góp phần thúc đẩy tăng trưởng kinh tế địa phương.
Từ quá trình thực hiện, tỉnh đã rút ra nhiều bài học kinh nghiệm quan trọng: Phải chủ động trong công tác giải phóng mặt bằng, lựa chọn nhà thầu, giải ngân vốn đầu tư công; bố trí quỹ đất tái định cư song hành với công tác đền bù; ưu tiên nguồn lực cho những địa phương thực hiện tốt; bảo đảm công khai, minh bạch trong chi trả bồi thường để tạo sự đồng thuận trong nhân dân.
Cùng với đó, cần huy động sự vào cuộc của cả hệ thống chính trị, phát động phong trào thi đua, khen thưởng kịp thời; tăng cường phối hợp giữa các cấp, các ngành; coi kết quả giải phóng mặt bằng là một tiêu chí đánh giá năng lực cán bộ, mức độ hoàn thành nhiệm vụ.
Kết luận hội nghị, Chủ tịch UBND tỉnh Lào Cai Trần Huy Tuấn biểu dương sự nỗ lực, phối hợp chặt chẽ giữa Tập đoàn Điện lực Việt Nam, Ban Quản lý dự án Điện 1 và các đơn vị thi công. Ông đề nghị chủ đầu tư chỉ đạo quyết liệt để đẩy nhanh tiến độ, hoàn thành toàn bộ dự án theo kế hoạch; đồng thời, phối hợp với chính quyền cơ sở để chi trả dứt điểm kinh phí bồi thường, hỗ trợ cho các hộ dân, khắc phục các ảnh hưởng đến đường giao thông nông thôn và công trình công cộng trong quá trình thi công.
UBND các xã có dự án đi qua được giao nhiệm vụ rà soát, hoàn thiện toàn bộ hồ sơ thu hồi, giải phóng mặt bằng; đảm bảo đúng quy định về giao đất, chuyển mục đích sử dụng đất, bồi thường, hỗ trợ và tái định cư. Các sở, ngành liên quan tiếp tục kiểm tra, đôn đốc để kịp thời khắc phục thiếu sót, bảo đảm tiến độ và chất lượng công trình.
Dịp này, UBND tỉnh Lào Cai tặng Bằng khen cho 38 tập thể, 121 cá nhân có thành tích xuất sắc trong công tác giải phóng mặt bằng. Tập đoàn Điện lực Việt Nam cũng khen thưởng 18 tập thể vì những đóng góp tích cực, góp phần đưa dự án về đích đúng thời hạn.
