Dự án đường Vành đai 4 TP. Hồ Chí Minh đoạn qua địa bàn TP. Đồng Nai đang bước vào giai đoạn tăng tốc triển khai. Cùng với việc thi công các tuyến đường gom, đường bên, địa phương tập trung thực hiện công tác thu hồi đất, bồi thường, hỗ trợ và tái định cư nhằm bảo đảm tiến độ dự án.
Theo Ban Quản lý dự án đầu tư xây dựng TP. Đồng Nai, tuyến Vành đai 4 đi qua địa bàn thành phố có chiều dài khoảng 46,08 km và được chia thành hai dự án thành phần.
Trong đó, dự án thành phần 1-2 gồm công tác bồi thường, hỗ trợ, tái định cư và xây dựng hệ thống đường gom, đường bên; dự án thành phần 2-2 là xây dựng tuyến cao tốc từ cầu Châu Đức đến cầu Thủ Biên, bao gồm cả cầu Thủ Biên.
![]() |

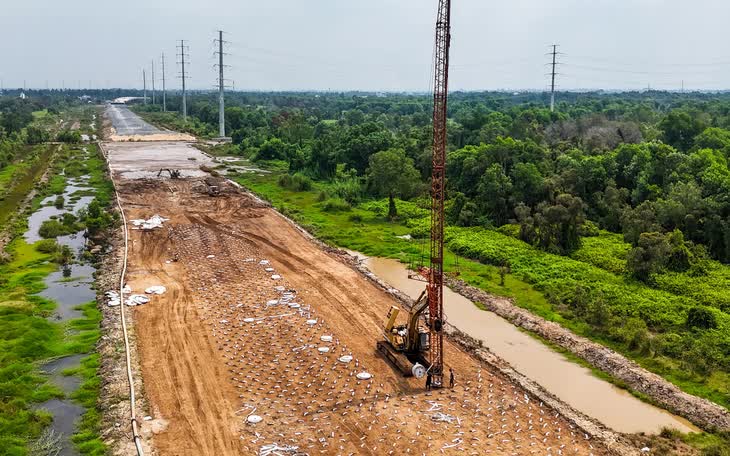

| Đồng Nai tăng tốc giải phóng mặt bằng dự án Vành đai 4 TP. Hồ Chí Minh |
Tuyến đường được đầu tư phân kỳ với quy mô 4 làn xe cao tốc, nền đường rộng 25,5 m. Song song với tuyến chính, dự án sẽ xây dựng gần 62 km đường gom và đường bên nhằm bảo đảm kết nối giao thông, đáp ứng nhu cầu đi lại của người dân dọc hành lang tuyến.
Để triển khai dự án, TP. Đồng Nai dự kiến thu hồi khoảng 443,55 ha đất và bố trí tái định cư cho khoảng 1.119 hộ dân bị ảnh hưởng.
Đối với dự án thành phần 1-2, UBND TP. Đồng Nai đã phê duyệt tổng mức đầu tư khoảng 10.049 tỷ đồng từ nguồn ngân sách địa phương. Đến ngày 11/7, Trung tâm Phát triển quỹ đất TP. Đồng Nai đã hoàn thành 100% công tác kiểm đếm với 1.305 hộ dân, tương ứng 2.158 thửa đất và diện tích hơn 298 ha.
Bên cạnh đó, công tác xác nhận nguồn gốc đất đã đạt trên 95%, với 1.255 hộ dân và hơn 287 ha đất. Thành phố cũng đã phê duyệt phương án bồi thường, hỗ trợ cho 967 hộ dân, tổng kinh phí hơn 1.332 tỷ đồng.
Đến nay, 403 hộ dân đã nhận tiền bồi thường, hỗ trợ với tổng số tiền hơn 668 tỷ đồng. Diện tích mặt bằng được bàn giao đạt khoảng 92,5 ha, tương đương hơn 30% diện tích cần thu hồi. Về tái định cư, giai đoạn 1 của dự án dự kiến bố trí cho 341 trường hợp, trong đó đã có 4 trường hợp được phê duyệt.
Dự án thành phần 1-2 đã được khởi công từ ngày 30/6. Các đơn vị thi công đang tiếp tục tiếp nhận mặt bằng để triển khai các hạng mục tiếp theo. Theo đánh giá của Ban Quản lý dự án đầu tư xây dựng TP. Đồng Nai, tiến độ thực hiện cơ bản đáp ứng yêu cầu đề ra.
Đối với dự án thành phần 2-2, UBND TP. Đồng Nai đã phê duyệt tổng mức đầu tư khoảng 16.270 tỷ đồng. Dự án được thực hiện theo phương thức đối tác công tư (PPP), hợp đồng BOT, trong đó vốn Nhà nước tham gia khoảng 4.062 tỷ đồng, chiếm 25% tổng mức đầu tư; phần vốn của nhà đầu tư khoảng 12.208 tỷ đồng, chiếm 75%.
Các đơn vị chức năng đang hoàn thiện các thủ tục lựa chọn nhà đầu tư, phấn đấu khởi công đoạn cao tốc từ cầu Châu Đức đến cầu Thủ Biên vào tháng 9 tới. Hiện dự án đã giải ngân 24 tỷ đồng, đạt 100% kế hoạch vốn năm 2026.
Khi hoàn thành, đường Vành đai 4 TP. Hồ Chí Minh sẽ tạo trục giao thông chiến lược kết nối TP. Hồ Chí Minh với Đồng Nai và các địa phương trong vùng kinh tế trọng điểm phía Nam. Đối với Đồng Nai, dự án được kỳ vọng mở rộng không gian phát triển đô thị, tăng cường kết nối với Cảng hàng không quốc tế Long Thành, các khu công nghiệp, trung tâm logistics và hệ thống giao thông liên vùng, qua đó tạo động lực thúc đẩy tăng trưởng kinh tế trong giai đoạn tới.
