Đẩy nhanh tiến độ đường dây 500kV Lào Cai - Vĩnh Yên đoạn qua Phú Thọ

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có vai trò chiến lược trong đảm bảo an ninh năng lượng quốc gia. Tuy nhiên, tiến độ tại một số địa phương, trong đó có Phú Thọ vẫn còn vướng mắc, cần sự vào cuộc quyết liệt hơn nữa.
Phú Thọ chi hơn 853 tỷ đồng cho 921 trường hợp tinh giản biên chế Phú Thọ chi hơn 853 tỷ đồng cho 921 trường hợp tinh giản biên chế
Phú Thọ tổ chức kỳ họp HĐND cuối cùng trước hợp nhất chính quyền ba tỉnh Phú Thọ tổ chức kỳ họp HĐND cuối cùng trước hợp nhất chính quyền ba tỉnh
Công bố Chủ tịch, Phó Chủ tịch UBND tỉnh Phú Thọ sau sáp nhập Công bố Chủ tịch, Phó Chủ tịch UBND tỉnh Phú Thọ sau sáp nhập
Đẩy nhanh tiến độ đường dây 500kV Lào Cai - Vĩnh Yên đoạn qua Phú Thọ

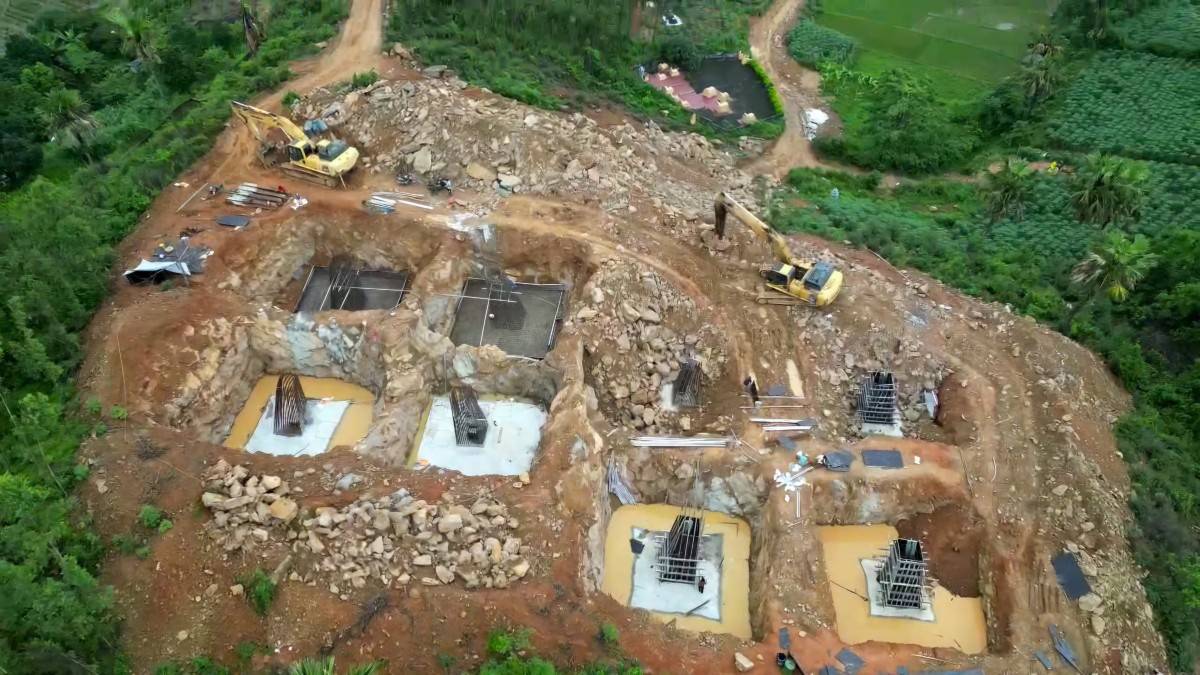

Dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua xã Trị Quận, huyện Phù Ninh

Dự án đường dây 500kV Lào Cai - Vĩnh Yên có chiều dài toàn tuyến 229,5km, đi qua địa bàn 5 tỉnh thành gồm Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc và Hà Nội. Riêng địa phận tỉnh Phú Thọ có chiều dài tuyến hơn 41km, đi qua ba huyện: Đoan Hùng, Thanh Ba và Phù Ninh.

Đây là dự án trọng điểm quốc gia thuộc chương trình phát triển lưới điện truyền tải giai đoạn 2021–2030, có vai trò đặc biệt quan trọng trong việc kết nối hệ thống truyền tải điện khu vực Tây Bắc với Trung tâm phụ tải Bắc Bộ, góp phần bảo đảm an ninh năng lượng quốc gia, phục vụ phát triển kinh tế - xã hội và thu hút đầu tư.

Tiến độ khả quan ở phần móng, còn chậm ở hành lang tuyến

Tính đến nay, toàn tuyến đã hoàn thành bàn giao mặt bằng 468/468 vị trí phần móng cột. Việc mở đường thi công và đúc móng đã đạt trên 86%, dựng cột đạt hơn 24% và công tác kéo dây bắt đầu được triển khai.

Tại Phú Thọ, toàn bộ 94/94 vị trí móng cột đã được chi trả tiền đền bù và bàn giao mặt bằng cho đơn vị thi công. Trong đó, 100% khối lượng mở đường, đào và đúc móng đã hoàn tất; 17 cột đã được dựng, đạt tỷ lệ 18,08%.

Tuy vậy, phạm vi hành lang tuyến vẫn còn nhiều tồn tại. Dù đã hoàn thành đo vẽ, cắm mốc, kiểm đếm tại 50/50 khoảng néo, nhưng mới chỉ phê duyệt phương án bồi thường, hỗ trợ, tái định cư tạm tính cho 33 khoảng néo; 17 khoảng néo còn lại chưa được phê duyệt và chi trả tiền, làm ảnh hưởng đến tiến độ chung.

Đẩy nhanh tiến độ đường dây 500kV Lào Cai - Vĩnh Yên đoạn qua Phú Thọ

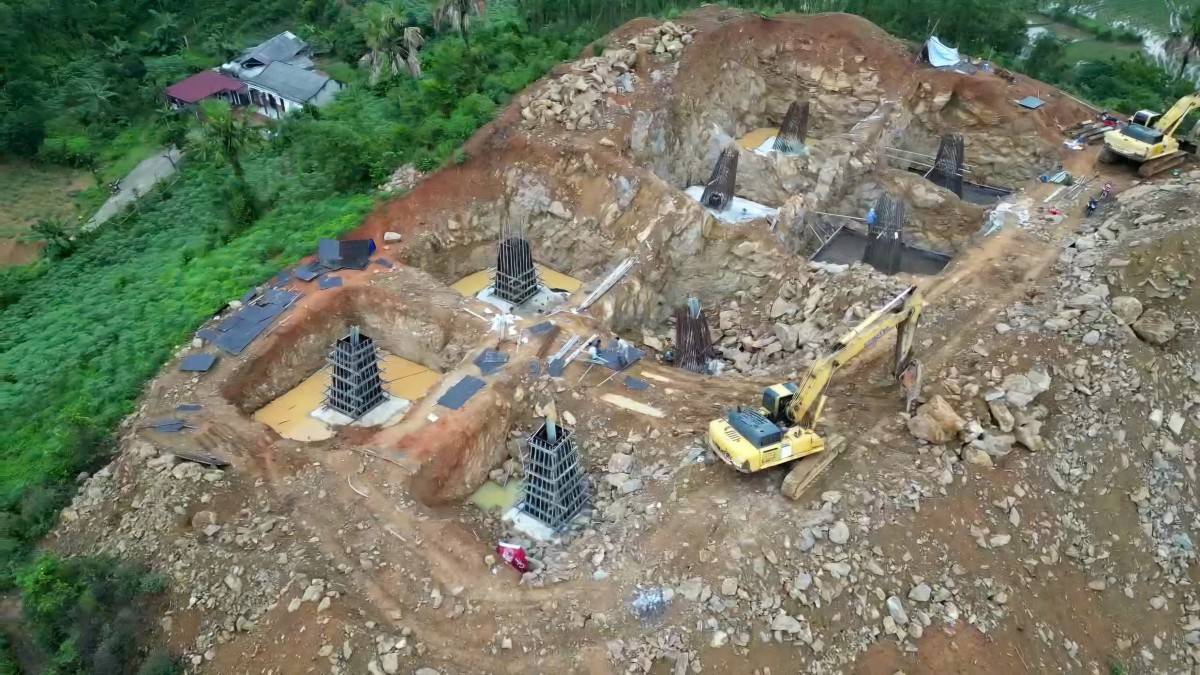

Đơn vị thi công đang hoàn tất phần móng cột

Chỉ đạo khẩn từ địa phương và trung ương

Nhằm tháo gỡ vướng mắc, ngày 27/6/2025, Phó Chủ tịch UBND tỉnh Phú Thọ Nguyễn Mạnh Sơn đã ban hành văn bản chỉ đạo Chủ tịch UBND các huyện liên quan phải xử lý dứt điểm toàn bộ các tồn tại trong công tác giải phóng mặt bằng trước ngày 30/6/2025. Trong đó yêu cầu hoàn thành phê duyệt chính thức các phương án bồi thường, hỗ trợ, tái định cư cho cả phần móng cột và hành lang tuyến; bàn giao toàn bộ mặt bằng hành lang cho chủ đầu tư để triển khai kéo dây.

UBND tỉnh Phú Thọ cũng yêu cầu các địa phương phối hợp vận động người dân tận thu cây cối, hoa màu, sẵn sàng di dời để đảm bảo an toàn kéo dây. Trường hợp chưa hoàn thành tái định cư, cần bố trí kinh phí hỗ trợ người dân thuê chỗ ở tạm. Đồng thời, hoàn thiện hồ sơ kỹ thuật và tài chính để phục vụ công tác quyết toán giai đoạn, tạo cơ sở quản lý và bàn giao theo quy định.

Cũng trong ngày 27/6, tại Hội nghị trực tuyến do Ban Chỉ đạo Nhà nước về các công trình trọng điểm ngành năng lượng tổ chức, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long nhấn mạnh, đường dây 500kV Lào Cai - Vĩnh Yên là dự án hạ tầng truyền tải điện mang tính chiến lược, cần được các địa phương và đơn vị liên quan dồn toàn lực, xử lý dứt điểm tồn tại, phối hợp chặt chẽ nhằm đưa dự án về đích đúng tiến độ.

Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long cũng đề nghị các tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc chỉ đạo quyết liệt hơn nữa, không để chậm trễ ảnh hưởng đến kế hoạch đóng điện toàn tuyến vào ngày 19/8/2025 theo chỉ đạo của Thủ tướng Chính phủ.

Tin bài khác
Hà Nội dự kiến khởi công 8 dự án cải tạo chung cư cũ trong nửa cuối 2026

Hà Nội dự kiến khởi công 8 dự án cải tạo chung cư cũ trong nửa cuối 2026

Thành phố Hà Nội dự kiến khởi công 8 dự án cải tạo chung cư cũ từ cuối năm 2026, đồng thời thúc đẩy phát triển nhà ở xã hội, nhà ở cho thuê nhằm đáp ứng nhu cầu đô thị ngày càng gia tăng.
Hà Nội điều tra nhà ở toàn diện, chuẩn bị dữ liệu hoạch định chính sách dài hạn

Hà Nội điều tra nhà ở toàn diện, chuẩn bị dữ liệu hoạch định chính sách dài hạn

Hà Nội triển khai điều tra quy mô lớn về thực trạng và nhu cầu nhà ở, thu thập dữ liệu từ hộ dân, công nhân nhằm phục vụ điều chỉnh chính sách phát triển nhà ở các giai đoạn tới.
Phú Thọ chấp thuận dự án khu du lịch sinh thái 3.000 tỷ đồng tại Kỳ Sơn

Phú Thọ chấp thuận dự án khu du lịch sinh thái 3.000 tỷ đồng tại Kỳ Sơn

UBND tỉnh Phú Thọ vừa chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư thực hiện Dự án Khu du lịch sinh thái Bảo Nam tại phường Kỳ Sơn, với tổng vốn khoảng 3.000 tỷ đồng.
Văn phòng Hà Nội tăng nguồn cung, cạnh tranh chuyển sang chất lượng và trải nghiệm khách thuê

Văn phòng Hà Nội tăng nguồn cung, cạnh tranh chuyển sang chất lượng và trải nghiệm khách thuê

Nguồn cung văn phòng Hà Nội tăng mạnh khiến thị trường bước vào giai đoạn cạnh tranh mới, nơi chất lượng không gian, tiện ích và trải nghiệm làm việc trở thành yếu tố quyết định lựa chọn của doanh nghiệp.
Phú Thọ dự kiến lắp điện mặt trời mái nhà tại 37 trụ sở công đến năm 2030

Phú Thọ dự kiến lắp điện mặt trời mái nhà tại 37 trụ sở công đến năm 2030

Phú Thọ đặt mục tiêu đến năm 2030 hoàn thành lắp đặt điện mặt trời mái nhà tại các tòa nhà công sở cấp tỉnh, với tổng công suất dự kiến khoảng 4,28 MWp.
Sơn La tăng tốc hai dự án cao tốc trọng điểm, thúc đẩy giải ngân đầu tư công

Sơn La tăng tốc hai dự án cao tốc trọng điểm, thúc đẩy giải ngân đầu tư công

Sơn La đẩy nhanh tiến độ cao tốc Hòa Bình - Mộc Châu, đồng thời hoàn thiện hồ sơ đầu tư tuyến Mộc Châu - Sơn La - Điện Biên nhằm tạo động lực tăng trưởng và kết nối vùng.
Tập đoàn Sơn Hải kiến nghị UBND tỉnh Khánh Hòa xem xét việc giao nhà đầu tư cao tốc Nha Trang - Đà Lạt

Tập đoàn Sơn Hải kiến nghị UBND tỉnh Khánh Hòa xem xét việc giao nhà đầu tư cao tốc Nha Trang - Đà Lạt

Tập đoàn Sơn Hải cho biết, doanh nghiệp không đồng tình giao liên danh Đèo Cả - Thịnh Vượng là nhà đầu tư nghiên cứu, lập báo cáo tiền khả thi cao tốc Nha Trang - Đà Lạt.
Thanh Hóa: Cần thêm gần 20.000 căn nhà ở xã hội, có mức giá phù hợp hơn cho người lao động

Thanh Hóa: Cần thêm gần 20.000 căn nhà ở xã hội, có mức giá phù hợp hơn cho người lao động

Đến nay, Thanh Hóa đã hoàn thành 4.500 căn nhà ở xã hội và đang triển khai xây dựng 12.000 căn mới. Nhưng toàn tỉnh vẫn còn thiếu gần 20.000 căn để đáp ứng đủ nhu cầu nhà ở cho người thu nhập thấp, ngoài ra giá các căn hộ này vẫn còn cao so với mặt bằng thu nhập chung của người lao động.
Nhà ở cho thuê trước cơ hội bứt phá vẫn thiếu cơ chế vốn dài hạn

Nhà ở cho thuê trước cơ hội bứt phá vẫn thiếu cơ chế vốn dài hạn

Nhà ở cho thuê được định hướng là trụ cột đến 2030, nhưng để bứt phá, thị trường cần thêm cơ chế vốn dài hạn, đặc biệt là REITs và giải pháp giảm áp lực giá đất.
Cà Mau phê duyệt đường dây 500 kV LNG Bạc Liêu - Thốt Nốt

Cà Mau phê duyệt đường dây 500 kV LNG Bạc Liêu - Thốt Nốt

Cà Mau vừa chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án đường dây 500 kV LNG Bạc Liêu - Thốt Nốt với tổng vốn hơn 8.275 tỷ đồng. Dự án được kỳ vọng nâng cao năng lực truyền tải điện, tăng liên kết lưới điện quốc gia, góp phần bảo đảm an ninh năng lượng và tạo dư địa phát triển kinh tế vùng Đồng bằng sông Cửu Long.
Sơn La rà soát gỡ vướng 6 dự án trọng điểm, thúc đẩy giải ngân đầu tư

Sơn La rà soát gỡ vướng 6 dự án trọng điểm, thúc đẩy giải ngân đầu tư

Sơn La thành lập tổ công tác chuyên trách rà soát, tháo gỡ vướng mắc cho 6 dự án trọng điểm, yêu cầu xác định rõ trách nhiệm, lộ trình xử lý nhằm đẩy nhanh tiến độ và nâng cao hiệu quả đầu tư công.
Nhà ở vừa túi tiền và logistics trở thành trụ cột tăng trưởng bất động sản mới

Nhà ở vừa túi tiền và logistics trở thành trụ cột tăng trưởng bất động sản mới

Thị trường bất động sản đang phục hồi rõ nét, trong đó nhà ở vừa túi tiền và logistics nổi lên là động lực chính, phản ánh sự dịch chuyển mạnh mẽ theo nhu cầu thực và dòng vốn.
An Giang: Doanh nghiệp”lấn biển” tạo quỹ đất xây dựng nhà ở xã hội cho người lao động thu nhập thấp

An Giang: Doanh nghiệp”lấn biển” tạo quỹ đất xây dựng nhà ở xã hội cho người lao động thu nhập thấp

Từ quỹ đất lấn biển Khu đô thị Phú Cường Phú Quý, Công ty Cổ phần Phú Cường Hoàng Gia chính thức mở bán 751 căn nhà ở xã hội đầu tiên, mở ra cơ hội an cư cho hàng trăm người lao động có thu nhập thấp tại An Giang, góp phần hiện thực hóa chủ trương phát triển nhà ở xã hội và bảo đảm an sinh xã hội của tỉnh An Giang.
Dự kiến triển khai gần 360 dự án sau thu hồi hơn 3.000ha đất tại Thư Lâm và Phúc Thịnh

Dự kiến triển khai gần 360 dự án sau thu hồi hơn 3.000ha đất tại Thư Lâm và Phúc Thịnh

Hai xã Thư Lâm và Phúc Thịnh không chỉ được Hà Nội lựa chọn thí điểm mô hình "xã, phường xã hội chủ nghĩa" mà còn là những địa phương có quy mô thu hồi đất lớn nhất thành phố đến năm 2030, phục vụ hàng trăm dự án phát triển kinh tế - xã hội.
Phú Thọ nghiên cứu nâng cấp cao tốc Hòa Bình - Mộc Châu lên 4 làn xe

Phú Thọ nghiên cứu nâng cấp cao tốc Hòa Bình - Mộc Châu lên 4 làn xe

Chủ tịch UBND tỉnh Phú Thọ Trần Duy Đông yêu cầu tăng tốc thi công cao tốc Hòa Bình - Mộc Châu, đồng thời nghiên cứu phương án nâng cấp tuyến lên quy mô 4 làn xe theo chỉ đạo của Thủ tướng.
