![]() |
Ông Trần Văn Huyến, Phó Bí thư Thường trực Thành ủy, Tổ trưởng Tổ công tác số 5 và ông Vương Quốc Nam, Phó Chủ tịch UBND thành phố, Tổ phó Tổ công tác chủ trì cuộc họp. |
Tham dự có ông Trần Văn Huyến, Phó Bí thư Thường trực Thành ủy, Tổ trưởng Tổ công tác số 5 và ông Vương Quốc Nam, Phó Chủ tịch UBND thành phố, Tổ phó Tổ công tác chủ trì.
Theo đó, báo cáo của tổ công tác số 5 cho biết: các dự án đa phần bị ảnh hưởng bởi giải phóng mặt bằng, các thủ tục pháp lý... Cụ thể: đối với KCN Sông Hậu 2, hợp đồng giải phóng mặt bằng giữa nhà đầu tư và Trung tâm Phát triển quỹ đất chưa hoàn tất. KCN Đông Phú 2 gặp trở ngại về hạ tầng kết nối, khi tuyến đường hiện hữu và cầu Phú Hưng chưa đáp ứng tải trọng, quy mô.
Tại dự án cầu Nguyễn Chí Thanh vướng ở việc xác định giá đất cụ thể, chính sách hỗ trợ, bồi thường đối với nhà – công trình bị ảnh hưởng một phần, cùng với thủ tục khu tái định cư.
Đối với hai dự án đô thị lớn, các thủ tục ban đầu như lập quy hoạch phân khu, bổ sung vào kế hoạch phát triển nhà ở, danh mục thu hồi đất cần được đẩy nhanh đồng bộ.
Phát biểu tại cuộc họp, ông Vương Quốc Nam, Phó Chủ tịch UBND thành phố, nhấn mạnh: giải phóng mặt bằng là yếu tố then chốt để khởi công dự án, yêu cầu Trung tâm Phát triển quỹ đất và các địa phương phối hợp chặt chẽ, thực hiện đúng tiến độ, đúng pháp luật, đảm bảo quyền lợi chính đáng của người dân.
Kết luận cuộc họp, đồng chí Trần Văn Huyến, Phó Bí thư Thường trực Thành ủy, Tổ trưởng Tổ công tác số 5, khẳng định: việc triển khai thành công 5 dự án này sẽ góp phần quan trọng trong thực hiện Nghị quyết Đại hội Đảng bộ thành phố nhiệm kỳ 2025 - 2030, tạo động lực phát triển mới cho Cần Thơ.
Ông yêu cầu các sở, ngành rút ngắn ít nhất 30% thời gian xử lý thủ tục hành chính, văn bản liên quan để đẩy nhanh tiến độ. Khẩn trương quy hoạch khu tái định cư quy mô lớn, đảm bảo sinh kế, ổn định cuộc sống của người dân bị ảnh hưởng. Tổ công tác số 5 tăng cường kiểm tra thực tế, rà soát thủ tục pháp lý, tháo gỡ ngay khó khăn vướng mắc; đồng thời báo cáo trực tiếp Thường trực Thành ủy những vấn đề vượt thẩm quyền. Đặc biệt, tinh thần làm việc phải quyết liệt, không chậm trễ, mọi khó khăn đều phải tìm giải pháp tháo gỡ, tuyệt đối không để dự án đình trệ.
![]() |

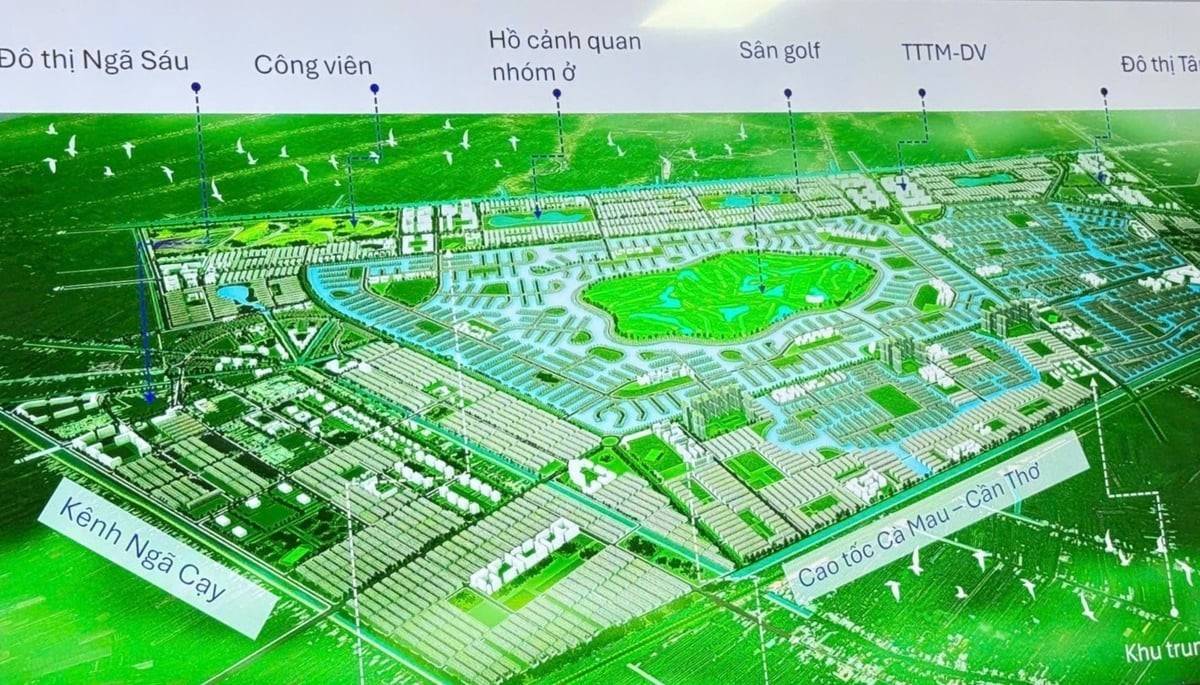

Dự án Khu đô thị nghỉ dưỡng Mê Kông rộng gần 3000ha - một dự án lớn nhất của TP.Cần Thơ cũng đang được gỡ vướng |
5 dự án cần tháo gỡ: Khu công nghiệp Sông Hậu 2: diện tích 380 ha, vốn đầu tư hơn 5.569 tỷ đồng, do Tổng Công ty Phát triển đô thị Kinh Bắc - CTCP làm nhà đầu tư. Dự án được chia 3 phân kỳ, dự kiến hoàn thành toàn bộ vào tháng 8/2029. Khu công nghiệp Đông Phú 2: diện tích 234 ha tại xã Châu Thành, định hướng phát triển theo mô hình khu công nghiệp sinh thái, vốn đầu tư hơn 3.996 tỷ đồng, do Công ty CP Khu công nghiệp Đông Phú làm chủ đầu tư, dự kiến hoàn thành tháng 12/2028. Khu đô thị du lịch nghỉ dưỡng Mekong: quy mô 2.945 ha, trải dài trên địa bàn các xã Châu Thành, Phú Hữu, Đông Phước và Thạnh Hòa. Đây là dự án chiến lược, định hướng xây dựng đô thị hiện đại gắn với văn hóa sông nước, dân số dự kiến 300.000 người, có khả năng đón 10.000 lượt khách du lịch mỗi ngày. Khu đô thị mới 927C: diện tích khoảng 657,13 ha tại xã Châu Thành, quy mô dân số dự kiến hơn 48.000 người. Dự án đã được phê duyệt quy hoạch chi tiết 1/500 và đang từng bước hoàn thiện thủ tục pháp lý. Dự án cầu và đường Nguyễn Chí Thanh (Vị Thanh - Vị Tân): chiều dài 4,56 km, tổng vốn đầu tư khoảng 1.600 tỷ đồng từ ngân sách, dự kiến triển khai giai đoạn 2024 - 2029, nhằm tạo trục kết nối quan trọng giữa trung tâm thành phố và khu vực ngoại thành. |
